一项工作被分给了三个部门,每个部门都完成了自己理解的部分,最终成果却无人接收。项目负责人问谁负责,得到的回答是“我们都参与过”。参与并不等于责任已经清楚;任务名称、角色作用与完成条件之间缺少连接,才是许多责任争议的起点。

知行社为教练家整理责任分配矩阵的应用。责任分配矩阵常简称RAM,以工作为行、角色为列,在交叉位置说明各角色与工作的关系。它是一类表达责任的工具,具体标记可以根据组织约定选择。RACI是常见表达方式之一,但制作矩阵前,首先要有能够被接收的工作定义和真实授权。

先有清楚的工作,再讨论谁承担

不要直接把“业务团队”“技术团队”和“管理层”放进表头,然后凭印象填格子。先确定矩阵对应哪个项目范围,列出需要共同协调的成果或工作包。行名称应让成员理解交付内容,不只是“沟通”“支持”这类难以判断完成的动作。

例如“完成客户培训”可以进一步说明课程材料、学员安排、现场实施和学习后支持。如果这些工作由不同角色承担,就可以拆成必要行;若全部由同一小团队按同样接收标准完成,则不必过度细分。拆分程度服务于责任与交接,不为表格显得详细。

每行保留完成定义或对应的有效工作说明。一个工作包只有标题,没有成果、边界和接收条件,填上负责人仍不能解决理解差异。矩阵可以指向内部任务说明,但不能要求成员到处寻找才知道自己究竟接收了什么。

角色应能够对应真实责任人

优先使用在项目期间稳定的角色名称,例如实施负责人、财务审核人或客户接收代表,并在内部维护当前任职者。这样人员变化时,工作关系仍可识别。但角色本身不能是空壳,必须有人正式接收,不能把“相关部门”当成所有未决工作的默认归宿。

同一个人可以承担多个角色,但需要注意其权限与可能的审查冲突。制作方是否也可以验收自己制作的成果,取决于组织要求和工作风险,不能因为人数少就自动合并。必要的独立核对仍应保留。

外部角色也可以进入矩阵,但先确认其职责来自什么约定。客户代表愿意参与讨论,不意味着他有权替客户批准全部交付;供应商项目经理同样可能无法变更合同承诺。把外部参与与正式权限分开,减少项目团队替别人作承诺。

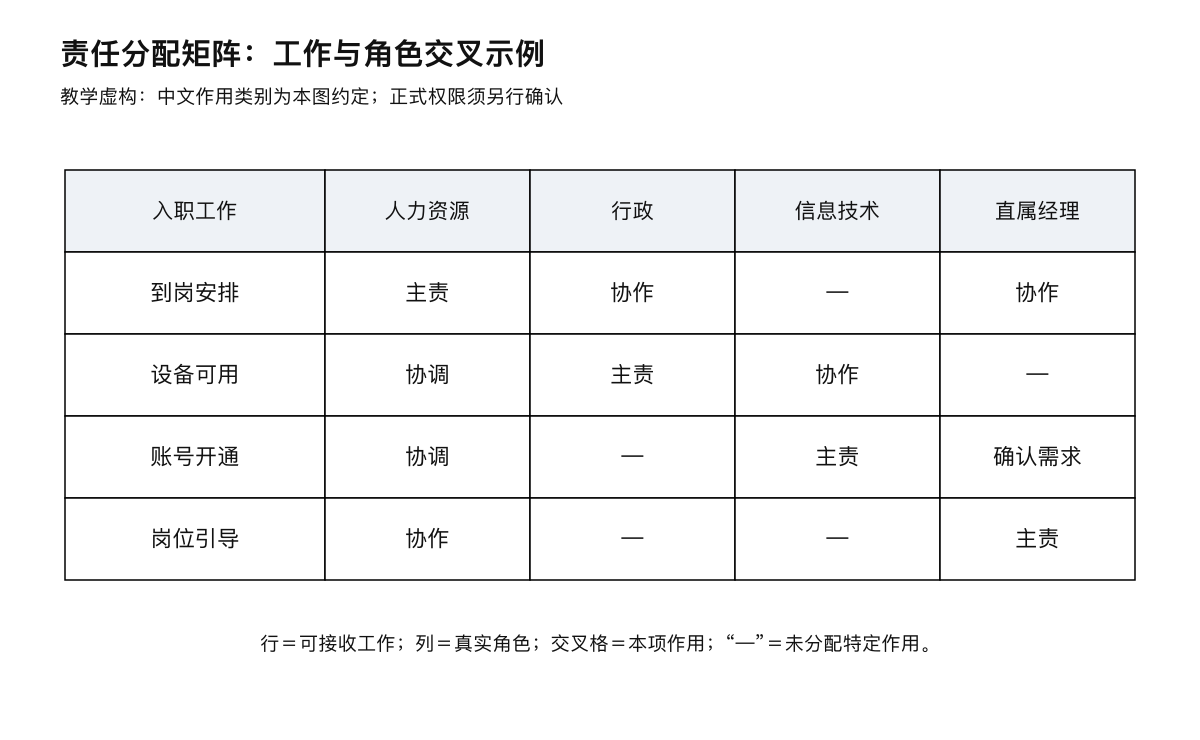

责任分配矩阵:工作与角色交叉示例
知行社自主设计的工作讨论图;示例情境为教学虚构,不作为效果保证。

在交叉格写清角色作用

矩阵标记需要有一致图例。可以直接用“主责”“协作”“验收”等中文词表达,或采用已有责任分类,但不能同一符号在不同部门代表不同意思。主责究竟承担协调、交付还是最终批准,需要在使用前讲清楚。

对简单项目,少量作用类别就足够。增加许多相近符号,会让成员花时间辨别“协助”和“配合”的细小差别,却仍不知道谁需要行动。宁可用必要说明补足特殊情况,也不要假装所有工作关系都能靠单个字母完整表达。

空白格也应有含义,通常表示这一角色没有在该项工作中分配特定作用,不代表其意见永远不重要。出现新情境时可以调整责任,矩阵不是禁止合作的规则。另一方面,不能要求所有格子都填满,否则每个人看起来都参与每一项工作。

明确每行有能够接收责任的角色,并解释多人参与时如何协调。多个协作方可以同时存在,但成果不能因为共同参与而无人整合。负责角色还需要获得相称的资源、信息和权限,不能用一个标记把不可能的工作推给他。

逐行检查遗漏,逐列检查负荷

逐行阅读,看看哪项工作没有主责、哪项成果没有接收、哪些专业意见必须在决定前取得。也要检查责任之间是否冲突,例如制作方等待审核,审核方却认为只有正式提交后才开始工作,两边需要明确入口和时点。

逐列阅读,观察某个角色是否在大量关键工作中承担主责。矩阵只能提示负荷集中,无法单凭格子数量计算工作量。继续查看任务规模、时间重叠和实际资源,避免因为一个角色承担三项小工作就断言比承担一项大工作的人更忙。

还要核对关键依赖是否在矩阵外被遗漏。某个任务主责明确,但所需数据由无人接收的角色提供,执行仍会停住。将必要输入纳入工作说明或补充责任行,不能只通过更换负责人处理所有依赖问题。

检查方向 需要核对 不能直接推断
逐行 主责、输入、接收和必要审核 填有人名便已落实责任
逐列 任务规模、时间重叠和实际资源 格子多就一定负荷更高
变化 范围、角色与代理权限 换姓名便完成交接
演练 真实交接与常见例外 顺利情境通过便全部可用

让责任分配成为确认过程

矩阵草案可以由项目经理整理,最终需要有关角色核对。请每位负责人说明自己理解的成果、能够提供的资源、需要的输入和无法承诺的部分。若某项责任在会议中无人明确接收,标为待确认,不能因为没有反对就认为已经同意。

对分歧先区分性质。有人不理解任务,有人缺少权限,有人判断时间不够,处理路径不同。教练帮助各方表达具体条件,项目负责人处理任务安排,超出权限的问题交给正式决策者。不要把所有责任协商变成态度是否积极的评估。

确认之后,让接收方也表达自己的理解。主责说完成,接收方认为还缺一半,往往说明标准尚未一致。邀请双方用一个教学虚构样例判断是否可接收,能发现抽象用词中藏着的差异,比反复问“大家清楚了吗”更有效。

虚构案例:员工入职流程的责任缺口

以下为教学虚构。一家公司安排新员工入职,人力资源准备资料,行政安排工位,信息技术提供账号,直属经理负责岗位引导。每个部门都有自己的清单,新员工到岗以后却不知道去哪领取设备,岗位学习资料也未得到经理确认。

团队最初想找一个部门承担全部责任。教练邀请大家先把入职成果拆成可接收工作:到岗安排、设备可用、账号开通、岗位引导与首周问题接收。不同工作有不同专业要求,不能通过指定一个总负责人消除这些实际职责。

矩阵草案显示设备采购有人负责,设备交付后的使用确认却没有对应角色;岗位引导写着经理参与,没有明确由其确认有效学习内容。人力资源承担流程协调,但没有权限替经理判断岗位标准,也不能替技术部门确认账号权限。

经过核对,行政接收设备交付责任,信息技术核对账号适用权限,经理确认岗位引导,人力资源维护整体到岗安排与问题入口。各项工作说明对应完成条件,出现跨部门延误时,由相应管理者决定资源支持,不让流程协调者单独承担全部延迟。

团队用下一次入职检验矩阵。新员工能找到设备交接人,但账号存在需要额外批准的例外情境。矩阵随后增加例外批准与通知安排,没有因为表格完成就宣称流程已经完善。案例展示工作拆分与责任接收,不意味着所有公司都应沿用这些岗位分工。

责任矩阵与项目计划相互连接

矩阵回答角色怎样参与,计划回答工作如何安排、何时执行和依赖什么。两者需要一致,但不必在矩阵中复制全部日期。任务编号或清楚的成果名称可以连接相关说明,变更时知道需要核对哪些责任关系。

如果计划改变了范围或交付顺序,检查矩阵是否随之需要调整。某个成果提前试行,可能使使用者和维护者更早参与;某项任务被取消,相关角色不应继续准备旧工作。仅更新日程而未通知责任变化,会造成额外投入和交接误会。

责任明确不等于进度得到保证。负责人仍可能遇到不确定、资源不足或专业难题,需要正常报告与支持机制。管理者不应以“矩阵已经写你负责”为由拒绝讨论实际条件,也不能要求成员通过无限加班完成超出可用资源的承诺。

人员变化时检查接续而非只换姓名

负责人离岗或角色调整,先核对哪些工作已经完成、哪些待决、哪些资料与关系需要交接。更新矩阵中的任职者是必要动作,但不等于新负责人已经具备信息和权限。明确其正式接收时点,避免旧负责人退出后形成责任空窗。

接收者复述当前成果状态、关键依赖和未决问题。对不完整资料标明补齐安排,而不是强迫新负责人承认全部已了解。若权限也变化,由正式管理角色确认,不靠交接会议自行扩大职责。

代理责任同样需要范围和期限。某个人临时代为参加会议,不必然承担原角色全部工作。矩阵可以记录有效代理及对应授权,期限结束后重新核对。否则临时帮助容易变成无人察觉的长期责任转移。

防止矩阵变成推诿工具

有些成员使用表格证明“这不是我的格子”,却不报告已经看到的交接问题。明确责任边界有价值,也需要说明发现异常时的报告与接收方式。合作不等于所有人无限承担,报告问题也不意味着报告者必须独自解决。

另一方面,协作不能成为随时追加责任的理由。新增工作应说明成果、影响与支持条件,必要时更新正式安排。若管理者总在执行中增加未约定任务,再用团队精神要求成员接收,矩阵会失去可信度。

教练可以带团队讨论一次实际责任争议:当时约定是什么,各角色能够控制什么,谁接收了变化。把讨论放在事实与工作条件上,而不是判断谁更有担当。清楚的边界和可用的例外入口,比要求所有人持续证明责任感更能支持协作。

用工作演练验证矩阵

选择一个从输入到交付的情境,让各角色按矩阵说明接下来自己会做什么。观察信息交到哪里、谁核对、谁决定和谁通知。如果演练在某一步停住,说明矩阵或工作定义需要补充,不直接认定某个成员能力不足。

演练应包含一个常见例外,例如材料不齐或批准人缺席。只有顺利情境能通过,未必表示实际工作可用。例外处理可以引用现有制度,矩阵只补足角色入口,避免为了覆盖所有可能情况而变得难以维护。

项目回看时收集真正发生过的责任缺口和交接歧义,据此更新。表格填满率没有太大意义,重要的是成果能否被接收、关键问题能否找到有权处理者,以及责任承担者是否拥有可用支持。

知行社建议教练家读者从一条真实成果链开始,把工作定义、角色作用和完成接收连在一起。责任分配矩阵的价值,是让大家知道怎样共同完成工作,也知道遇到变化时由谁接收,而不是为事后争论准备一张归责清单。
