组织里有些决定看似由正式负责人作出,执行时却受到其他角色影响。某位资深同事能解释历史约束,客户使用者决定成果是否被采用,专业审核者掌握关键标准。若项目只按照组织架构发送通知,这些作用可能直到阻力出现才被发现。
知行社为教练家把影响地图整理为团队讨论工具。它把与特定项目有关的角色及其影响关系画出来,帮助团队决定向谁核对信息、邀请谁参与及怎样接收不同关切。地图不是对人的忠诚度评级,也不是操纵他人的策略。它表达当前可核对的工作关系,并保留不确定和变化。
从一个具体决定确定地图边界
先写出正在分析的项目事项,例如新流程是否能够在试点部门使用,或某项交付是否获得接收。若没有明确事项,同一个人的影响会被泛化成固定属性。一个人在技术判断上重要,不代表他在预算取舍上同样具有决定作用。
确定需要观察的时间范围和组织边界。启动阶段、试点阶段和正式推广阶段的相关角色可能不同。地图不必一次覆盖整个组织,也不应因为只看本团队,就忽略实际受影响的使用者、维护方或外部合作角色。
写出地图用途。它可以支持信息核对、参与设计或决策接续,不宜直接用于人事评价。敏感关系信息设置合适的内部访问范围,避免未经核实的判断在组织传播。公开讨论时优先使用角色名称,只保留与任务有关的必要信息。
先找到角色,再谈影响大小
角色识别可从成果链出发:谁提供输入,谁完成工作,谁有权批准,谁接收使用,谁承担后续维护,谁受到变化影响。按这条链检查,能帮助团队发现那些没有参加项目会议却承担实际影响的人。
不要把利益相关者清单缩成领导名单。专业人员可能没有高级职位,却能判断方案是否满足关键条件;一线使用者可能没有批准权,却能说明方案进入实际工作后会发生什么。正式权力、专业贡献与使用影响需要分别识别。
也不要将所有人都纳入同样强度的沟通。人数过多会让地图失去讨论作用。先保留直接相关角色,对暂时只需接收信息的群体写明沟通入口。若发现新的依赖,再补充,而不是为了显得周全画出大量没有具体作用的节点。
询问每个角色在此事项上实际能够做什么。能够提供意见、能够批准、能够阻止继续、能够影响采用,是不同的作用。没有证据时标为待核对,不凭职位或个人印象断言某人控制全部结果。
分开正式权限与实际影响关系
正式权限来自组织授权、合同约定或适用制度,可以通过有效文件和责任人确认。实际影响可能来自专业知识、长期合作、资源掌握或其他人对其判断的信任,需要结合当前事件核对。两者相互联系,但不能在图上混成同一种线。
地图可以用不同线型表达关系,并在图例中说明含义。例如实线表达已确认的工作或决策关系,虚线表达尚需核对的影响路径。箭头说明影响或输入的方向,不能让读者猜测谁向谁提供信息。双向关系要有实际含义,不随意把所有节点互连。
节点大小也需要解释。若用大小表达影响程度,应说明判断依据和局限,不把它当成精确分数。对于一般团队讨论,使用同样大小的节点并加上角色作用说明,通常已经足够,也能减少对人的等级化解读。
教练可以帮助团队讨论“我们认为他有影响,依据是什么”。这一步不是否定经验,而是把经验变成可检验信息。一次强烈反对不等于长期阻碍,一次公开支持也不等于已经投入资源,具体行为与稳定关系需要分开。
关切与立场不能靠猜测填入
团队经常把尚未参与的人写成“不支持”,原因只是对方没有及时回应。先问是否收到请求、是否理解事项、是否拥有所需时间,再判断下一步需要什么对话。忙碌、职责不清和真实反对需要不同接收方式。
关切可以通过询问确认,例如使用者担心培训时间,维护团队担心异常处理责任,审核方关心证据充分。尽量用对方能够认可的表达记录,不把“担心责任没有接续”改写成“保守抗拒变化”。地图中的语言会影响团队怎样对待这些角色。
把当前立场与影响路径分开。一个角色支持目标,却可能反对某个方案;一个角色提出严格条件,也可能帮助项目避免重要损失。不能用支持与反对二分法,把专业审查当作障碍,也不能为了获得支持删去必要约束。
| 地图内容 | 核对依据 | 合作动作 |
|---|---|---|
| 正式权限 | 有效授权与责任约定 | 确认决定和升级入口 |
| 专业输入 | 任务所需知识与审核条件 | 邀请核对方案和证据 |
| 使用影响 | 实际使用与维护情境 | 安排试行和反馈 |
| 待核对关系 | 尚未确认的观察或假设 | 询问有关角色并更新 |
核对关系时提供真实参与机会
核对不是找人确认团队早已决定的结论。说明项目当前事项、已经确定的边界、仍可参与的部分和需要对方提供什么信息。若对方没有实际选择空间,不能把一次通知包装成共同设计。
邀请角色解释自己的任务条件。问“怎样的输入才让你能够接收”“哪种变化需要你重新安排资源”,比问“你愿不愿意支持我们”更具体。对方提出条件时,记录必要性、影响和决策责任,不现场承诺超出团队权限的资源。
有些关系需要由正式负责人沟通,有些适合由实际工作者直接核对。选择路径时考虑权限、信任和信息准确性,不把所有对话都交给项目经理。也不要通过第三方转述私下评价来制造压力,必要的意见应进入可以核实的工作讨论。
教练如参与这些对话,要说明自己承担支持沟通的角色。不能借中立身份代替管理者谈条件,也不能将一方的保密信息转告另一方。事先约定什么可以带回地图,什么只用于当次对话。
虚构案例:新审批流程为何迟迟用不起来

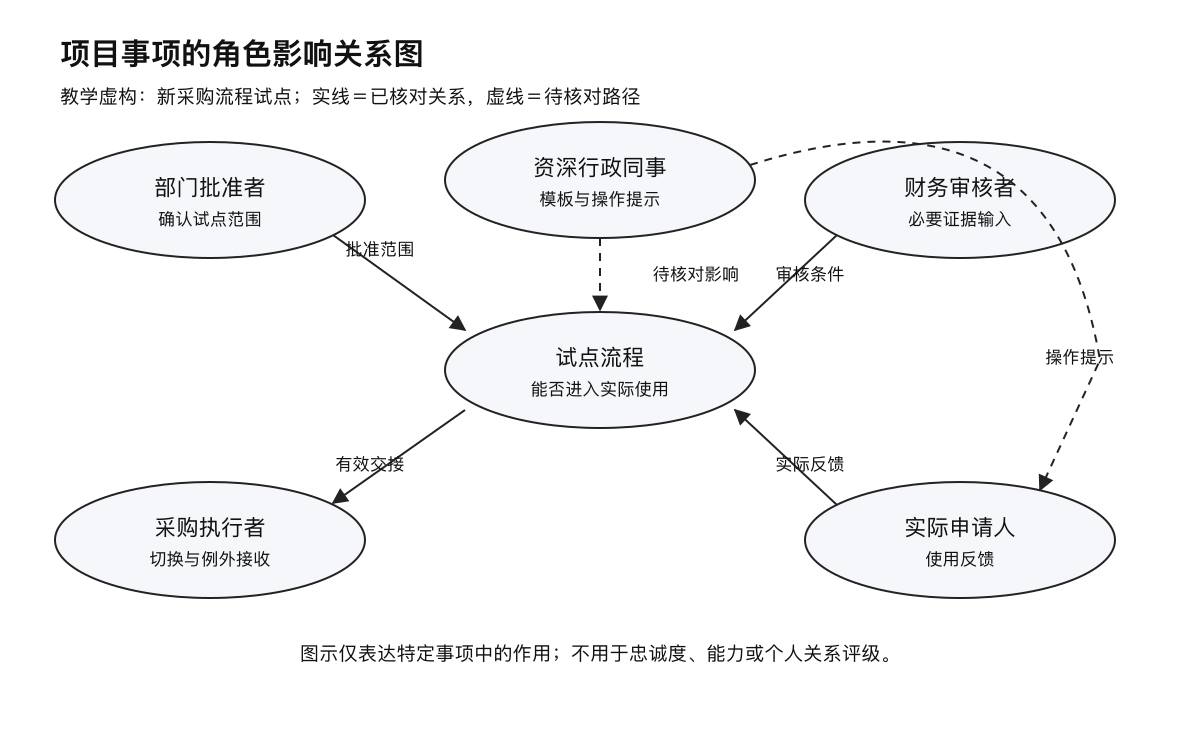

以下案例为教学虚构。一家公司准备简化采购申请,项目团队已经得到部门负责人同意,试点却很慢。起初成员认为一线同事缺少积极性,准备加大发布通知。团队教练建议先围绕“试点流程能否被使用”绘制角色关系。
地图列出申请人、部门批准者、采购执行者、财务审核者和流程负责人。正式审批线已经明确,但资料检查发现采购执行者仍收到旧模板。另一个待核对路径是资深行政同事对申请人的日常提醒,她没有审批权,却经常帮助同事判断该用什么流程。
团队邀请相关角色核对。财务并非反对简化,而是需要保留特定证据;采购执行者需要知道新旧请求怎样切换;行政同事认为试点只适用于另一部门,因此一直提示使用旧模板。这些信息纠正了地图中的推测,也避免把不同原因统称为抵制。
项目负责人确认切换范围,财务说明必要证据,采购方设置例外接收入口,行政同事获得当前有效说明。影响地图把已核对的输入关系改为实线,保留尚未参与使用者的待核对项,并约定观察下一批申请。
试点回看时,部分请求仍需补材料,团队继续检验新模板是否清楚,没有因为通知完成就宣告采用成功。案例说明影响地图能够组织核对与参与,不表示所有组织问题都由信息不充分造成,也不证明关系图本身能自动改变行为。
根据地图选择具体合作动作
每个关键角色应连接一个必要动作。可以是确认接收标准、邀请参与试行、解释正式权限、获得专业输入或安排变化通知。只给角色标注“密切管理”,团队依旧不知道明天需要做什么,也容易把合作变成控制人的语言。
动作要包含目的和反馈入口。例如邀请维护团队核对异常责任,应说明需要判断哪些场景、谁接收意见、什么时候决定。完成邀请并不等于对方已经参与,收集意见也不等于团队已经采用。记录实际接收状态,保留未决条件。
如果几个角色的要求冲突,明确冲突内容与正式决策者。地图用于让取舍可见,不能替代治理。教练支持各方理解影响,资源、制度或合同要求仍由相应负责人决定,不能用大家关系变好了作为冲突已经解决的证据。
对暂时无法参与的角色,讨论替代信息来源和后续核对,但说明局限。不能让一个方便参加会议的人永久代表全部使用者。少量样本的反馈可以支持探索,不足以证明群体没有其他关切。
地图需要随着证据更新
指定维护者和更新触发点,例如项目阶段变化、负责人更换、关键资源转移或新的接收问题。每次更新说明什么关系发生变化、依据是什么、后续动作如何调整。日期有助于判断地图是否仍然适用,不需要追求每天更新所有节点。
删除已经失去作用的推测,保留必要的历史说明。若曾把某个角色判断为反对者,核对后发现其只是缺少材料,应及时纠正,避免旧标签继续影响合作。地图应支持理解工作关系,而不是永久保存对人的猜测。
在项目结束时,检查哪些影响路径成为维护关系。使用者反馈、异常处理和资源安排可能仍需接续。将必要责任移交给业务维护者,敏感的临时关系记录按组织要求处理,不自动把全部地图变成公开资料。
遇到复杂网络时缩小到可行动部分
跨组织项目可能有大量关系,完整网络图会难以阅读。可按具体决定拆成几张视图,例如验收、资源和采用分别讨论,保留共同角色及相互依赖说明。简化不意味着否认复杂性,而是让当前需要核对的路径看得清楚。
避免用一条箭头掩盖多层关系。某个部门提供专业意见,最终批准由另一个角色承担,图上应分别表达。团队如果不知道箭头代表建议、授权还是交接,就无法据此安排工作,先修正图例再继续分析。
对非正式关系尤其谨慎。不是所有口头信息都适合记录,涉及个人关系和未经验证评价时,只保留与当前工作有关的必要结论。团队可以写“需要与资深使用者核对培训安排”,不必公开猜测谁与谁私下亲近。
用阅读演练检验地图是否可用
请一位没有参与绘图的项目成员看图,说明哪个角色提供输入、哪个角色作决定、哪些关系还没核对,以及接下来需要找谁。若其理解与绘图团队不同,先修改线型、说明和角色命名,不评价阅读者不够专业。
检查图中是否遗漏受到影响却没有发言入口的人。那些承担额外工作、维护例外或接收成果的角色,往往比经常出席会议的人更容易被遗漏。让他们能够提供信息是合作安排的一部分,不是仅为获得项目支持而进行的形式动作。
知行社建议教练家读者把影响地图当作一份可修正的工作假设。它的价值在于帮助团队找到真实输入与责任,减少凭印象判断他人,并让关键角色有机会参与影响自己的决定。
