一家教练机构准备把原来依靠个人经验的企业服务做成标准服务包。负责人列出课程、合同、测评和交付手册,安排大家月底完成。到了月底,课程已经写好,合同仍在讨论,测评的使用条件没有确认,客户经理不知道怎样解释不同版本。每个人都忙过,机构却没有得到可以交付的服务。问题不只是执行慢,而是这一组工作从来没有形成共同承诺。

知行社为教练家讨论项目管理在真实协作中的作用。项目通常具有明确的结束条件,在有限时间内形成特定成果;项目管理则把方法、知识和协调工作用于实现约定目标。专业定义提供起点,本文更关心管理者怎样说明承诺、怎样处理接口,以及教练怎样帮助团队看清自己正在共同承担什么。

先识别这是不是一个项目

服务机构每天回复客户咨询,属于持续运营;重新设计并上线一套客户接收流程,可以成为项目。两者都需要责任和质量,但管理节奏不同。持续运营强调稳定重复,项目需要确认完成条件、阶段决定和交接。把所有日常小事都立成项目,可能制造额外负担;把真正的改变当日常工作,又容易让重要协调没有位置。

项目也不以人数多或文件厚为标准。一个人完成一次专业活动,仍可能需要清晰的成果、时间和资源约定。跨部门事项即使很小,也可能包含复杂接口。判断时看工作是否临时组织、是否形成特定改变、是否有可说明的终点,而不看它是否配了昂贵的软件。

负责人需要说明项目为什么值得做。客户反复收到不同报价,可能需要解决的是服务解释不一致,而不是制作更多宣传材料。先说明业务困难与预期变化,再决定交付什么。目标若只写提升专业形象,团队无法判断哪项工作真正必要,也无法在时间不足时作合理取舍。

区分活动、成果和使用之后的变化

召开三次工作会议是一项活动,形成被确认的服务说明是成果,客户经理能够一致说明服务边界是使用之后的变化。三者有联系,却不能互相代替。会议开完不说明成果可用,文档存在也不说明组织已采用。项目计划至少要交代成果是什么,以及谁来确认它适合使用。

成果描述需要足够具体。服务手册不是越多页越好,可以说明包含服务对象、接收条件、责任接口、必要模板和例外处理。具体到哪里,取决于工作需要;过早固定全部细节也可能阻碍合理探索。关键在于团队能够知道目前承诺的边界,以及尚未确定的部分怎样获得确认。

使用之后的业务收益往往需要运营角色继续承担。项目团队可以交付一套新流程,却未必能单独保证销售提高。负责人把项目完成与后续收益分开管理,既不夸大项目作用,也不让交付成为甩手理由。接收角色参与定义,有助于让成果进入实际工作。

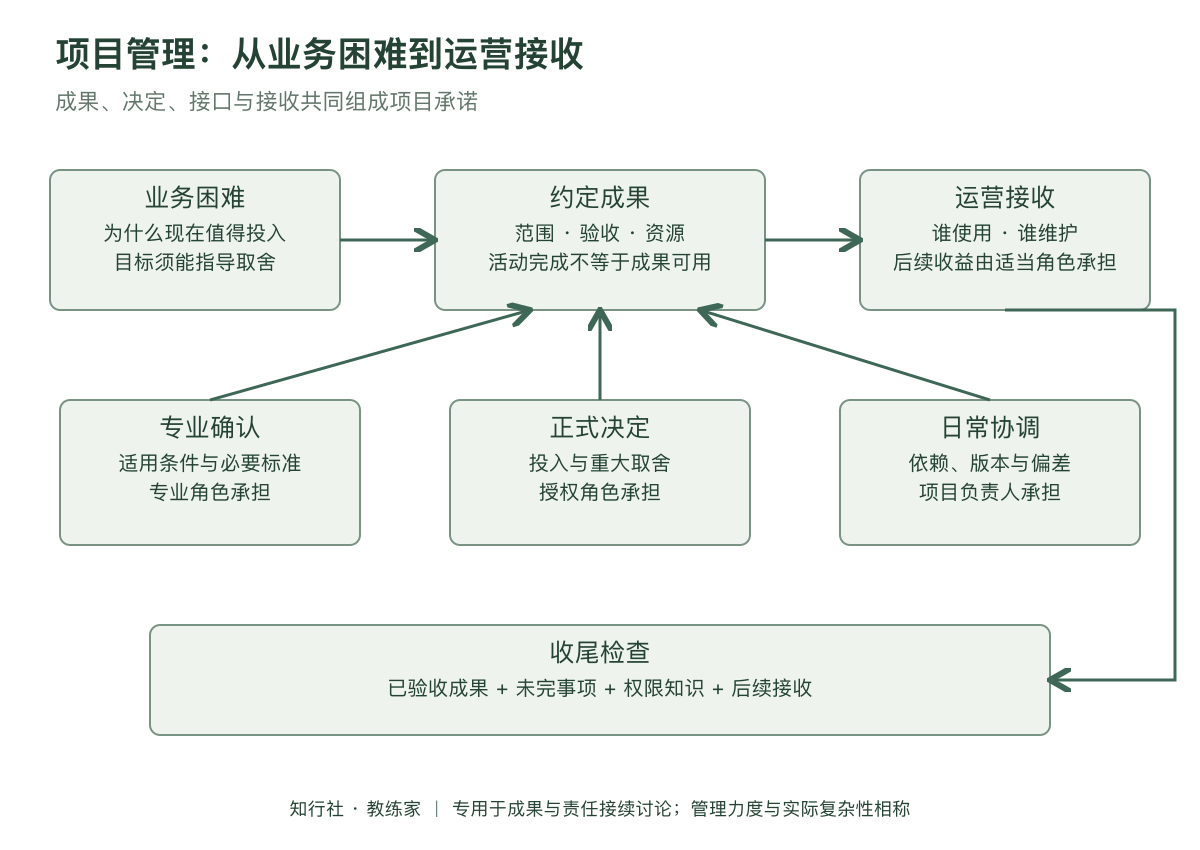

项目管理怎样走进真实协作应用地图
知行社独立绘制管理应用图;用于讨论工作关系,不构成效果保证。

角色说明要包括决定权

一张参与者名单只告诉大家谁在场,没有说明谁可以批准投入、谁判断专业质量、谁接收成果。项目负责人负责日常协调,不代表其拥有所有预算和业务决定权。重大取舍需要由适当授权者承担,不能让负责人在无权决定的情况下独自背负结果。

在服务包项目中,专业负责人确认课程与测评适用条件,经营负责人确认投入与商业边界,客户经理参与接收安排。角色可以由同一个人兼任,但不同责任仍应说清。人数少不等于责任可以省略;一个人承担多个位置时,更需要知道自己此刻在以什么权限作决定。

教练参与时要明确自己的角色。帮助负责人探索拖延背后的顾虑,不等于替其批准合同;主持团队对话,也不自动承担项目管理职责。若同时提供管理咨询,应说明何时切换到经验建议,并与委托人约定范围。身份模糊会让成员误以为教练的意见就是管理决定。

把接口放进计划

计划常把任务分配到人,却忽略任务之间的接收条件。合同需要服务范围作为输入,报价需要成本和交付边界,客户说明需要确定版本。让各负责人解释自己等什么、交出什么、怎样算可接收,依赖关系才会从一张日期表变成可以协调的工作。

不能把所有事情都安排同时开始。某些研究可以并行,某些输出必须等待确认。负责人需要区分真实依赖与习惯性等待,例如所有文本是否都必须等最高负责人逐字审阅。缩短等待可以来自改变审批安排,但必须保留必要专业核对,而不是把协调效率等同于省略责任。

资源约定也要进入现实。成员还承担客户服务,不能把其全部时间都写进项目。计划应反映实际可用时间、关键人员替代条件与其他工作冲突。没有得到承诺的资源只是愿望,管理者需要据此调整范围或节奏,不以更强烈催促替代资源决定。

执行阶段持续核对变化

计划获得确认以后,执行仍会遇到新需求、缺失信息或外部条件改变。项目管理不是要求现实永远符合最初文档,而是看偏差怎样影响成果,并让必要决定及时发生。报告说明已经完成什么、接下来依赖什么、哪些承诺可能改变,比单纯汇报忙碌时数更有帮助。

风险与已经发生的问题需要区分。关键合作方可能延期是风险,已确定无法按期交付则是问题。风险需要监测条件与应对准备,问题需要具体负责人和处理决定。把两者都放进一栏写注意,会让团队不知道现在究竟要观察还是采取行动。

变更也需要明确接收。客户提出增加一项测评,不必立即拒绝,也不能直接答应。负责人确认需求价值、许可条件、成本和时间影响,再交由适当角色决定。记录决定及受影响的版本,可以避免一位同事执行新要求,另一位同事仍按照旧承诺准备。

一个服务包项目的虚构案例

一家小型教练机构最初要求四周内完成所有服务材料。团队对话发现,合同迟迟无法确认是因为课程适用对象没有说清,专业负责人担心销售承诺超出实际能力,却一直用还需润色表达。项目负责人把争论从文本好不好看转向成果用于谁、哪些承诺必须保留。

他们确定先上线一个范围较小的服务包,保留必要专业条件,暂缓两项尚未确认的新功能。客户经理用实际接收场景核对说明,经营负责人确认资源,项目负责人安排版本与交接。完成以后,客户服务团队继续观察使用中的理解偏差,反馈由明确角色接收。

案例为虚构教学情境,说明项目管理如何组织承诺,不证明采用这些安排就会获得销售增长。真实项目仍受专业能力、客户环境和经营条件影响。团队对话的价值,在于把此前隐藏的依赖与责任转成能够讨论的事实,而不是给一套流程贴上成功标签。

工作位置 需要说清 常见混淆
目标 解决什么真实困难 把活动次数当业务改变
成果 具体交付与验收条件 文件存在即认为可用
责任 协调、批准与专业确认 负责人承担全部决定
接口 输入、接收和资源承诺 只分任务不看等待
交接 维护与未完事项由谁接收 宣布结束后继续无边界补做

收尾不是宣布大家辛苦了

项目结束需要确认成果、未完成事项和后续接收。某些文档已经批准,但培训尚未完成,可以说明交接条件及接收责任,而不能一边宣布全部结束,一边默认成员以后随时补做。剩余事项若影响关键使用,应当进入正式决定,不能靠模糊承诺维持表面完成。

交接包括必要知识、访问权限、维护位置和例外处理。接收者应能解释以后怎样使用,发现问题找谁,而不仅是在文件清单上签字。不同成果需要不同程度的交接,小型内部材料不必复制大型工程程序,但其实际使用责任仍需有人承担。

复盘也不只讨论谁表现好。团队回看最初哪些假设成立、哪些接口出现等待、决定为何迟到,以及哪些信息早已存在却没有进入讨论。区分当时可得信息与事后认识,避免用结果倒推每个人本来都应该知道。复盘结论应当能解释工作机制。

管理者的追问方式影响信息质量

主管如果只问为什么还没完成,成员可能把时间用于证明自己很忙。可以进一步核对具体阻碍、缺少的决定与受到影响的成果。关注责任并不意味着放弃要求,而是让要求建立在实际可处理的位置上。明确哪件事情需要谁决定,比一般性要求提高执行力更具体。

团队也需要能够说明原承诺不再成立。及时报告资源不足或验收条件不明,并不等于推卸责任。负责人可以要求提供事实、已尝试的处理和可选方向,再决定如何调整。若所有坏消息都被视为态度问题,项目往往在最需要信息时只剩好看的进度描述。

教练帮助客户注意自己在项目对话中的习惯:是否经常替别人承担决定,是否把不确定说成已经确定,是否为了避免冲突不断加需求。这些探索要回到具体事件和工作影响,不把进度偏差简单解释成某种人格缺陷。组织条件与个人选择需要分别看见。

用适当的管理力度保护成果

项目管理的投入应与复杂性、风险和影响相称。小型内容改版可能只需一页范围说明、清楚的负责人和简洁变更记录;涉及多人和重要客户承诺时,需要更充分的专业核对与治理。减少文件数量可以提高效率,但减少清晰责任通常不会。

软件能够展示任务,不能替团队决定什么值得做,也不会自动解决权力和资源冲突。管理者选择工具前,先确认目前最需要看清的是依赖、版本、预算还是接收状态。工具显示的内容只有被真实维护并进入决定,才有协调意义。

对教练家而言,项目管理提供一种让共同工作可说明、可接续的语言。它连接目标、成果、责任、接口和变化,帮助团队把我们都在努力转成我们知道现在承诺什么、谁来确认、如何处理不同。这样的清晰,使协作能够持续接受现实检验。
