项目会议上,负责人展示一条逐渐下降的曲线,说明团队正在接近完成。管理者却发现图上剩余工作已经很少,用户仍然无法使用成果。有人把正在做的工作提前扣掉,有人忘记加入新需求,也有人认为一条漂亮曲线就能证明最后期限可以兑现。图表提供了共同视野,但错误的口径会让共同视野失真。

知行社为教练家讨论燃尽图怎样支持项目对话。燃尽图把某个范围内的剩余工作随时间的变化画出来,帮助团队发现需要讨论的信号。它是一种可选择的观察工具,不能替代成果接收,也不是个人绩效排名。团队需要先说明图中测量的对象,再讨论走势对工作意味着什么。

先确认到底在烧尽什么

纵轴可能是剩余任务数、预计剩余工时或团队约定的工作单位。不同单位对应不同解释,不能在同一条曲线中混用。任务数量相同,难度和规模可能差别很大;剩余工时又依赖估计方式。选择单位时,要让团队知道它能说明什么,也知道它无法说明什么。

图中范围可以是一个短周期、一个阶段或某个相对明确的交付集合。起点范围与观察时间需有共同理解。若项目包含持续进入的新需求,单独看剩余量很容易误解,因为团队完成工作与范围变化同时发生。图表可以继续使用,但应保留变更说明,或选择能更清楚区分两者的表示方式。

“剩余”不等于尚未花掉的预算。已经消耗很多时间的任务,若没有满足完成条件,仍可能存在大量后续工作。反过来,团队找到更简单方案,剩余估计也可能减少。曲线反映当前对剩余工作的认识,不能自动换算为投入效率或业务价值。

明确完成条件再记录下降

若以完成的工作项为单位,只有符合约定完成条件后才从剩余集合中移出。代码编写结束但尚未测试、文案写完但还未核对、材料已上传却无人接收,都可能没有达到当前工作的完成定义。提前扣除会让图表乐观,却把压力隐藏到周期末端。

若采用预计剩余工时,团队应按当前情况重新估计尚需完成的工作,而不是机械扣除今天投入的工时。一个人工作八小时,不代表剩余工作一定减少八小时。发现错误、需要补充条件或返工时,剩余量可能增加;诚实更新比维持下降更有用。

完成口径应在观察前约定,并在变化时清楚说明。不能为了让曲线接近目标,临时放宽完成标准,或者把困难任务拆出去不再记录。若正式调整范围,应记录原因与接收者,让读者能够区分真正完成与不再承担。

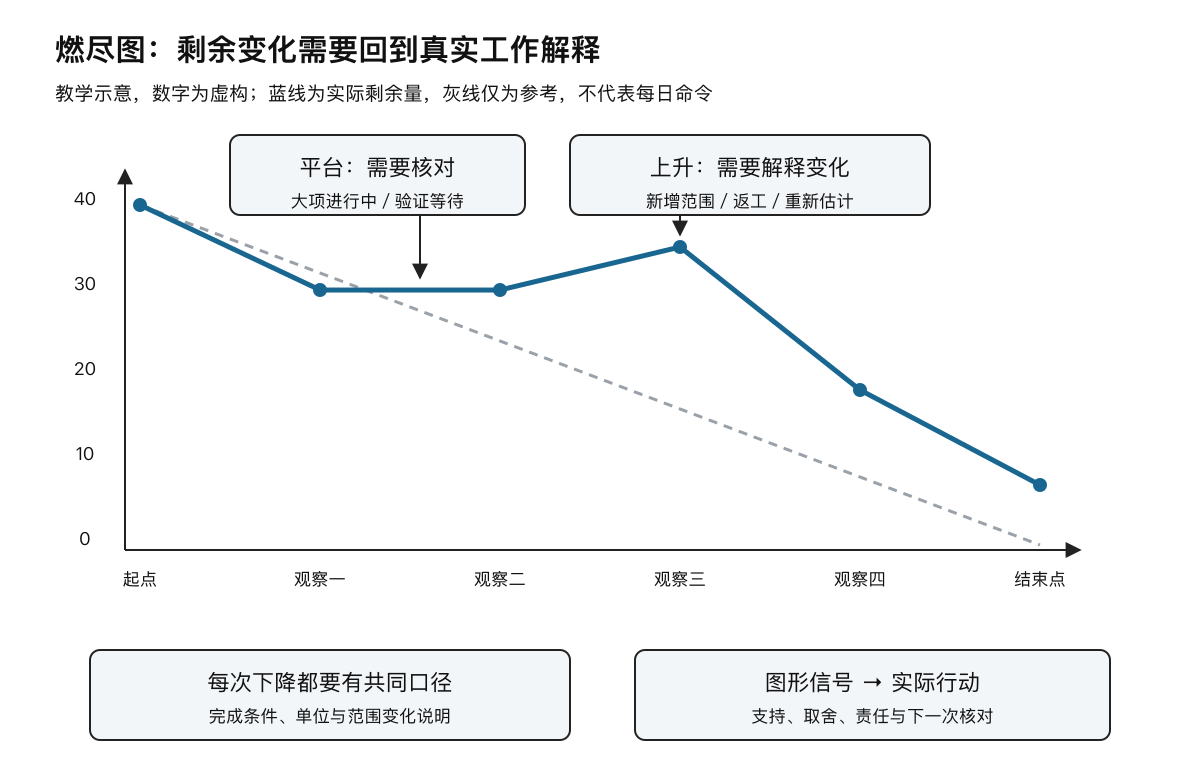

燃尽走势与真实工作状态
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

参考线是比较工具,不是每日命令

常见燃尽图会画一条从起始剩余量下降到计划结束点的参考线。它提供直观比较,却通常简化了实际工作方式。前期准备、集中测试、依赖等待和成果接收不会均匀发生。实际曲线不贴着直线,不能直接证明团队不努力或管理失败。

参考线的作用是帮助提问:当前走势是否仍支持目标,偏差可能来自什么,哪些信息值得核对。若完成工作通常在特定检查点确认,阶梯形下降可能合理;如果长期无下降且大量工作卡在验证,就需要理解限制。图形相似,也可能对应不同原因。

不要把理想线拆成每个人每天必须烧掉的额度。工作价值和协作依赖并不按日均匀分配,团队需要互相支持,完成对整体有意义的成果。把参考线变成控制指标,容易诱导人们优先做容易扣除的任务,推迟重要但复杂的工作。

读懂上升、平台与突然下降

曲线上升可能意味着新增范围、重新估计、发现遗漏或返工,并不必然意味着团队退步。需要回到变化记录,说明上升来自什么及对目标的影响。若新需求由正式角色决定加入,交付预测也应接受重新判断,不能要求团队在相同时间无条件吸收增加。

平台表示剩余量暂时没有减少,可能因为正在完成较大工作、等待外部条件、完成后尚未更新,或者已有工作的验证被阻塞。团队可以查看具体工作项、持续时间与协作依赖。先核对现实,再解释图形,避免从曲线直接推断成员态度。

突然下降也值得检查。多个成果在同一天接收会造成合理变化,但也可能是临近汇报集中调整估计、删除未完成事项或更新不及时。下降本身不是好坏结论,关键是其对应的工作状态是否真实,以及剩余事项有没有适当位置。

图中信号 可能解释 需要核对
剩余量上升 范围增加、遗漏、返工或新估计 变化依据及目标影响
出现平台 较大工作进行中或验证受阻 具体事项与依赖
突然下降 集中接收或范围缩小 实际完成证据
偏离参考线 节奏不同或目标受威胁 当前容量与可选调整

用对话把信号转成行动

团队讨论可以从一个具体变化开始:昨天到今天发生了什么,哪些工作达到完成条件,哪些新信息改变了估计。对影响目标的障碍,说明由谁接收、下一步怎样处理和何时核对。图表如果只用于报告数字而不连接实际行动,很快会成为维护负担。

若剩余工作与可用时间不匹配,需要讨论范围、方法、协作与日期的选择。可能减少非必要部分、取得关键支持、改变工作次序,或由有权限的角色调整承诺。不能只说“加把劲”,也不能让团队独自承担组织已经新增的要求。

预测要保留假设。历史变化可帮助理解可能的完成节奏,但团队成员、工作类型、依赖与范围变化都可能使过去不适用于现在。把一个预计日期表达为必然结果,会给图表超出能力的权威。更适合说明当前条件下的判断及需要再次观察的关键因素。

燃尽图与燃起图承担不同问题

当范围频繁变化时,可以另外表示总范围与累计完成量,让读者看到两条变化。通常称为燃起图的表示方式,有助于区分团队完成的工作与目标集合的增加。选图的依据是讨论需要,不能因为某个工具流行就要求所有团队使用。

剩余量下降可能来自完成,也可能来自范围缩小;完成量上升也不证明总目标接近实现,因为新增范围可能更快。无论选择哪种图,都需要说明工作口径与变化记录。图表之间可以互相补充,却不能通过增加图的数量解决基础数据不清的问题。

这些图也不能直接显示成果价值。团队完成十项工作,不代表用户问题已经解决。燃尽观察可以与质量检查、使用反馈和业务效果核对相连接,各自回答不同问题。不要要求一张进度图同时证明可靠性、满意度与组织收益。

虚构案例:培训平台上线前的曲线

某企业准备上线内部培训平台,团队用剩余工作项绘制燃尽图。前三周曲线下降很快,最后一周却停在少量事项上,业务负责人不理解为何不能如期使用。团队教练请成员解释这些事项,发现剩余的是账号权限、材料有效版本与运行支持,规模远大于此前完成的页面调整。

同时,已扣除的部分任务只有制作完成,没有经过业务接收。团队过去把“我这边做完”当作完成,业务方则理解为能够投入使用。双方先统一接收条件,恢复应当保留的工作,再说明因此产生的曲线上升,避免以删掉困难事项维持好看的趋势。

正式负责人判断当前条件后,把非必要的页面优化延后,支持权限问题处理,并调整部分用户的使用安排。团队没有因此得到一条平滑曲线,但图表与真实状态开始一致。后续对话关注什么能够接收、什么仍然受阻,图表成为共同核对依据。

上线后,管理者没有用本次工作项数量比较不同人员表现。部分成员承担了复杂支持与协调,若只统计个人扣除事项,会忽略这种贡献。团队保留整体进度观察,同时在适当机制中讨论质量、协作与工作负担,使工具不被转为简单的人数竞赛。

教练怎样保护数据的诚实性

如果曲线上升就受到责备,团队会有动机推迟更新或缩小估计。教练可以帮助管理者理解:图表价值来自让真实情况及时出现,而不是让所有走势看起来顺利。接收到不利信息后,先核对原因与选择,才能让下一次信息仍然愿意进入会议。

这不意味着无需追问异常。对不更新、口径不一致或反复提前扣除,应明确影响和改进责任。数据诚实与工作问责可以并存,前者要求承认不确定性,后者要求承担可控制的行动。把估计变化全部视为失职,会破坏这两种必要关系。

教练还要避免用图表代替倾听。有些关键障碍无法在总量中显示,例如不同部门对接收理解不一、团队无权取得支持、某项任务依赖尚未成立。邀请相关角色说明情境,让这些关系进入决定,比反复解释曲线更可能改善进度。

让维护成本与用途相称

短周期可以按适当频率更新,长周期则根据变化节奏选择观察间隔。过久不更新会失去发现价值,频繁要求重复输入也会增加负担。尽量从实际工作记录取得信息,确保责任和口径清楚,不为绘图建立一套与工作脱节的报告制度。

保留必要版本与范围变化说明,让后续读者理解当时的判断。不要事后重画参考线使结果看起来始终符合计划,也不要把旧预测当成当前承诺。图表日期、范围和单位清楚,才能减少跨团队阅读时的误解。

对于教练家平台上的管理者与团队教练,燃尽图最有价值的结果不是一条理想曲线,而是及时看见剩余工作并作出负责调整。明确口径、尊重完成条件、解释范围变化,把信号连接到真实协作,团队就能使用图表支持目标,而不是为了图表改变事实。

若组织更换了工作单位或完成标准,应在新的观察段明确标记,避免把前后数字直接连接成一条可比较的趋势。对于缺少历史数据的新团队,先建立可靠记录比急于预测更重要。承认测量条件尚未稳定,能保护管理者对图表的正确理解,也让团队有机会逐步形成适用的观察方法。
