项目负责人把交付日期分给各部门,大家都答应按时完成。两周后,设计仍在等待业务确认,开发发现关键数据还没有准备,测试人员又被另一个项目占用。时间表上每项任务都有日期,却没有说明任务之间怎样衔接,也没有确认执行条件。日期齐全不等于形成了可执行的进度安排。

知行社为教练家讨论项目时间表的形成与使用。时间表表达工作活动、顺序、持续时间和关键节点,帮助团队组织投入并观察变化。它需要建立在成果、依赖与资源的理解之上,不是先定一个理想结束日,再把所有日期向前填满。团队教练可以帮助角色确认相互承诺,专业进度判断由相应负责人承担。

从成果进入活动,而不是从日期开始

先确认项目需要形成什么成果,什么条件说明成果可以接收,再辨认实现它们需要哪些工作。活动要有可理解的范围与输出,例如完成某类使用情境的验证,比“做好测试”更清楚。过于抽象的活动难以估计,过度细碎的活动又会让计划失去主要关系。

工作分解需要覆盖制作、核对、批准、交接与必要支持。很多时间表只记录做东西的时间,忽略取得资料、等待决定、运行准备和返工条件。结果制作方完成任务以后,接收方仍然缺少条件。把这些工作放进安排,才能让完成日期对应实际可用状态。

同一成果可能由多个角色共同形成,需要确认工作边界。业务部门提供内容、设计部门形成表达、专业人员核对必要要求,各自输出与接收条件应一致。若每方独立估计自己的部分,却无人确认接口,时间表仍会在交接处出现空档。

顺序要反映真实依赖

有些工作必须等前项完成,有些可在取得部分有效信息后开始,有些只能在共同节点接收。辨认依赖性质,能避免把所有活动排成单线,也能防止为了压缩日期把不能并行的工作画成同时进行。并行需要真实条件,不只是时间线上两条重叠的横线。

依赖还要说明依据。技术逻辑、正式批准、资源限制与习惯做法并不相同。某项顺序只是过去一直如此,可能存在改善空间;必要验证则不能为了赶进度随意取消。专业角色帮助确认需要保留的关系,教练支持各方解释其影响与可讨论部分。

外部依赖尤其需要标明当前状态。材料供应、合作方确认或监管程序可能不在项目控制之内。时间表可以包含预计时点,但不能把尚未确认的条件表达成既定事实。对重要依赖保留核对安排及影响路径,避免临近节点才发现无法兑现。

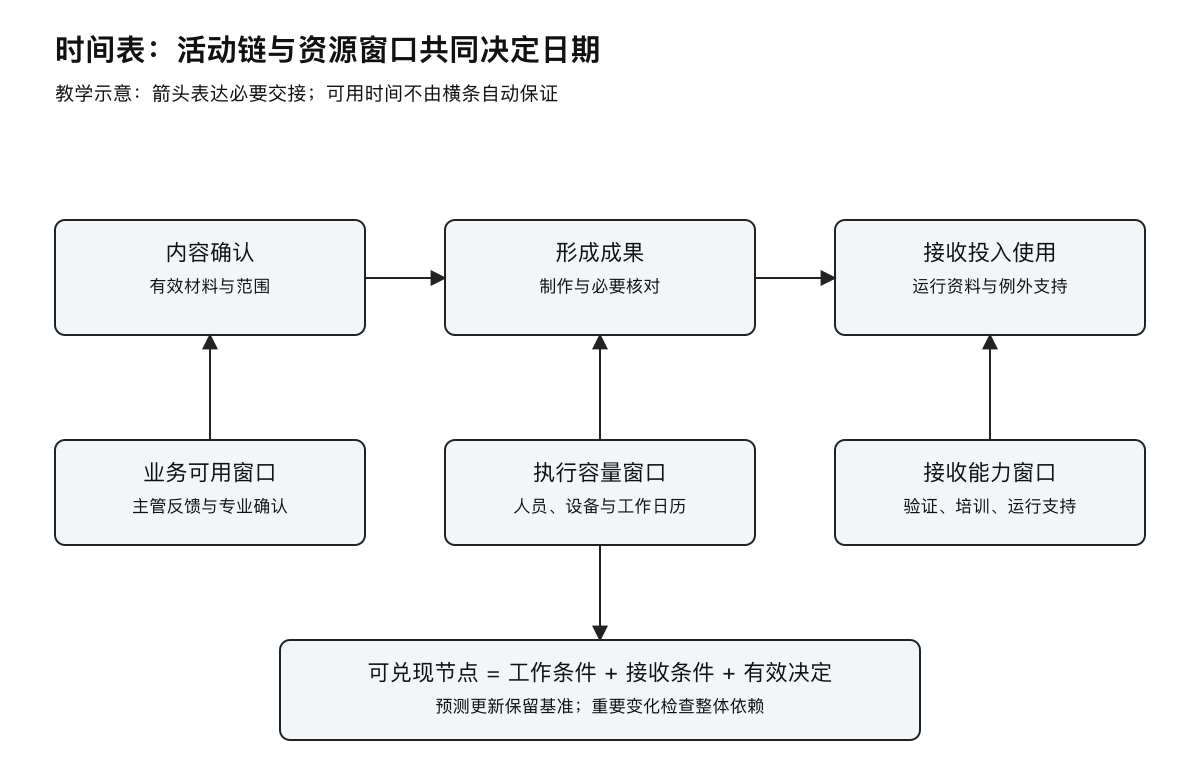

进度安排从活动到可兑现节点
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

持续时间不是投入工时的简单换算

一项工作需要十个小时,不等于第二天一定完成。负责人可能只能每天投入少量时间,工作还可能需要等待资料或反馈。区分实际投入、日历持续时间和等待条件,才能理解日期怎样形成。人员增加也未必按比例缩短持续时间,协作与学习可能增加新的负担。

估计要与承担者和相关专业角色讨论,并说明主要假设。新工作缺少经验时,可以使用合理区间或阶段性估计,不必给出没有依据的精确数字。确定部分与不确定部分分开,让管理者知道哪些日期较可靠,哪些需要在获得信息后继续更新。

估计不是免责,也不是承诺必然成功。承担者需要对可控制的行动负责,同时组织要处理超过其权限的条件。若执行中出现新信息,应更新预计剩余工作与日期影响,而不是为了保护旧估计继续隐瞒问题。时间表的可信度来自持续真实。

检查资源能否支持安排

活动顺序在逻辑上成立,还要看关键角色是否实际可用。某位专家同时被多个任务需要,或者批准者在关键时点不在岗,都会影响安排。查看人员、设备、预算与业务接收能力,确认资源已经承担的其他工作,不只看项目内部名义分配。

资源冲突需要真实取舍。可以调整顺序、改变范围、取得支持或由有权限的角色决定优先级。不能把同一个人安排成每天多个完整工作日,再要求执行团队自行协调。项目负责人要让容量限制进入正式讨论,而不是让成员通过长期额外工作隐藏缺口。

工作日历也应一致。休假、业务高峰、时区、维护窗口和客户可参与时点都可能影响持续时间。不同部门使用不同日历时,交接日期容易误解。把关键可用窗口明确写入有效安排,比在计划末尾加一句“视情况调整”更可靠。

安排要素 关键问题 常见误读
活动 输出与完成条件是什么 把任务名称当作工作范围
依赖 前置条件是否真实成立 把重叠横线当作可以并行
持续时间 投入与日历条件如何形成 用工时直接换算结束日期
节点 谁依据什么确认状态 到期自动通过

关键路径帮助理解整体日期

在适当的进度网络中,有些活动链对最早完成日期形成限制。关键路径分析帮助辨认这些关系及时间余量,但计算结果依赖工作、顺序和持续时间的质量。输入不真实,再复杂的软件也不能得到可靠结论。资源限制还可能使实际安排不同于仅按逻辑计算的结果。

关键不等于其他活动不重要。质量、正式要求和运行接收可能在非关键活动中,忽略它们会产生新的影响。时间余量也不是可以随意消耗的空闲,多个角色共享的余量需要协调,否则各方分别用掉以后,整体项目失去缓冲。

关键路径会随着变化而改变。某项活动延迟、估计更新或依赖调整,原先不是限制的部分可能成为主要限制。时间表需要在重要变化后重新核对整体影响,不能只把某一行结束日往后移动,而不看它对接收与其他工作的连锁作用。

节点要对应有意义的状态

里程碑可以标记重要成果、批准或阶段接收。它通常强调一个状态点,而不是承担一段持续工作。写清节点满足什么条件、谁确认及需要什么证据,能避免“时间到了就通过”。日期给出观察时点,实际通过仍应依据约定状态。

对外承诺节点与内部预测节点可以有不同用途,但关系要清楚。某个内部日期调整是否影响客户承诺,需要由相应角色判断,不能由制作方自行宣布,也不能让所有小波动都进入高层审批。权限边界帮助团队既能调整,也能保护重要承诺。

批准后的时间安排形成共同基准,当前预测则反映最新状态。保留两者区别,组织才能理解偏差与原因。事后覆盖最初日期会让计划永远看起来正确,却使学习失去依据。有效版本应便于参与者取得,避免各部门使用不同日期继续工作。

虚构案例:内部服务入口的上线安排

某企业希望月底推出员工服务入口,时间表最初只有内容整理、系统配置和发布三个活动。业务人员预计内容一周完成,技术人员预计配置一周完成,于是负责人判断三周足够。团队教练请大家解释什么状态才算可以发布,发现尚未安排权限验证、专业内容核对和运行支持接收。

进一步讨论发现,内容核对需要业务主管参与,但月底正好是经营高峰;技术配置又依赖有效分类和权限清单。双方不能独立并行完成全部工作。团队把材料准备分成可先确认部分与待决定部分,邀请适当角色及时接收关键决定。

负责人重新形成安排,先上线较小但可完整运行的服务范围,后续内容经过接收再进入下一阶段。正式发起人确认了范围与节点变化,运行团队也获得资料和异常路径。项目没有用一张更密集的时间表证明日期可行,而是改变了实际交付条件。

上线前检查发现某类权限验证比预计慢,团队依据依赖关系判断对节点的影响,并决定暂停受影响入口。其他已符合条件的服务按约定投入使用。有效记录保留原基准、当前预测和范围决定,后续复盘能够理解发生了什么,而不是只看到一个完成日期。

教练让承诺成为双向关系

承担者答应日期时,需要同时说明依赖谁、需要什么条件和哪些信息尚未明确。接收者也应确认反馈与批准能否及时发生。时间表不是管理者向下分配日期,而是多个角色共同承担的关系。教练可以帮助这些关系被说清,避免把沉默当成已经承诺。

当管理者要求更早日期,可以讨论具体选择及代价。增加支持、减少范围、调整质量之外的非必要工作或改变节点,各有不同后果。必要专业条件不能被简单交换。教练帮助对话保持具体,不替项目团队虚构容量,也不替批准者承担最终选择。

当成员不愿提出风险,可能因为过去的更新会受到惩罚。明确提前报告如何被接收,并在实际会议中根据事实安排支持,有助于形成可信节奏。只要求“及时沟通”却每次责备报告者,会使时间表越来越脱离现实。

持续更新应服务决定

更新关注实际完成状态、尚需工作、依赖变化与预测影响,不必把每次活动都写成冗长报告。频率按项目变化选择,重要事件及时处理。会议结束应知道哪些日期保持、哪些需要改变、谁接收行动以及何时再核对,避免只有颜色变化没有决定。

时间表也要与风险、问题和范围安排相连。现有障碍需要处理,未来不确定情况需要相应应对,范围变化需要正式判断。它们都影响日期,却不应被压成一个模糊“延迟原因”。保留不同处理路径,可以让进度管理更有实际作用。

对于教练家平台上的管理者与团队教练,可执行的时间表来自真实工作关系。成果与活动清楚、依赖有依据、估计有条件、资源可承担、节点可接收,日期才具有意义。持续更新这些关系,比维护一份看起来从不改变的计划更能保护交付。

结束一个阶段后,还应核对下一阶段是否具备接收条件,而不只是检查前阶段有没有完成。准备材料已经形成,接收角色却没有权限或时间,整体工作仍然无法继续。将阶段交接作为时间安排的一部分,能够让不同团队的完成状态真正连接起来。
