项目会议上,所有工作流都显示绿色,发起人因此判断下个月可以正式切换。业务负责人却在会后说,运行人员尚未获得必要权限,培训也只覆盖了一部分班次。仪表板没有写错已完成任务的数量,却没有回答“现在的成果能否进入真实使用”。绿色画面与交付能力之间存在重要距离。

知行社为教练家讨论项目仪表板。仪表板把关键状态压缩成可以快速阅读的信息,帮助适当角色识别需要关注、协调或决定的事项。它是一种沟通入口,不能代替详细资料、专业判断和正式责任。设计重点不是让画面显得丰富,而是使有限信息帮助读者作出正确的下一步接收。

先确定谁需要什么决定

发起人可能需要判断是否增加投入或调整范围,项目负责人需要看依赖与执行条件,业务接收者需要知道成果何时能够使用。不同读者拥有不同权限和信息需要。若把所有细节放在同一页面,各方可能都看到了很多数字,却没有看到自己需要处理的事情。

仪表板应先回答用途,再选择指标。是支持阶段批准、发现交付威胁,还是协调多个工作流,不同用途决定信息结构。不能因为某个数字容易取得,就把它放在最醒目的位置;也不能因为现有系统提供很多图表,就默认所有图表都具有决定价值。

明确读者以后,还要说明行动边界。团队能够自行处理的普通问题,不一定需要高层每周关注;需要跨部门资源或正式批准的事项,却应有清楚入口。仪表板既不能把所有小事升级,也不能用一片绿色掩盖必须由有权限角色承担的决定。

指标需要连接真实成果

活动数量可以说明工作投入,但不自动说明成果可用。培训举办次数、功能开发数量和文档页数都可能有管理用途,却需要与相应接收条件联系。业务切换是否具备必要角色、权限与运行支持,往往比累计活动数更直接影响下一步决定。

时间与费用也应看实际口径。预算消耗少可能是节省,也可能因为关键工作尚未发生;进度完成比例高可能因为已完成很多小任务,重要验证仍未结束。仪表板不宜让读者凭一个比例推定项目整体可靠,需要有足够说明避免误读。

可以保留少量互补维度,例如成果接收、关键日期、费用承诺、资源条件和重要不确定性。具体选择按项目需要,不存在适合所有业务的固定组合。维度之间也要能够解释关系,避免把许多独立绿色灯简单汇总成项目一定成功。

状态颜色必须有共同定义

红、黄、绿可以帮助快速阅读,但颜色不是事实本身。组织需要说明每种状态依据什么条件判断,以及它表示当前情况还是未来预测。某团队把黄色解释为已经落后,另一团队把黄色解释为未来可能落后,两者放在同一张仪表板里就会产生误解。

定义可以包含可量化条件,也可以保留适当专业判断。项目关系复杂,机械阈值未必覆盖关键依赖。重要的是让判断者说明依据和限制,而不是用“系统自动计算”免除责任。必要时可以提供灰色或其他清楚状态,表示资料不足以判断,避免未知被默认归为绿色。

阈值还需要适合具体环境。把所有轻微偏差都标红,会使读者不断处理普通波动;只有严重失控才标红,又可能错过可采取措施的时期。相应规则应由相关角色共同确认,随项目阶段和条件变化适当复核,不宜照搬别的项目。

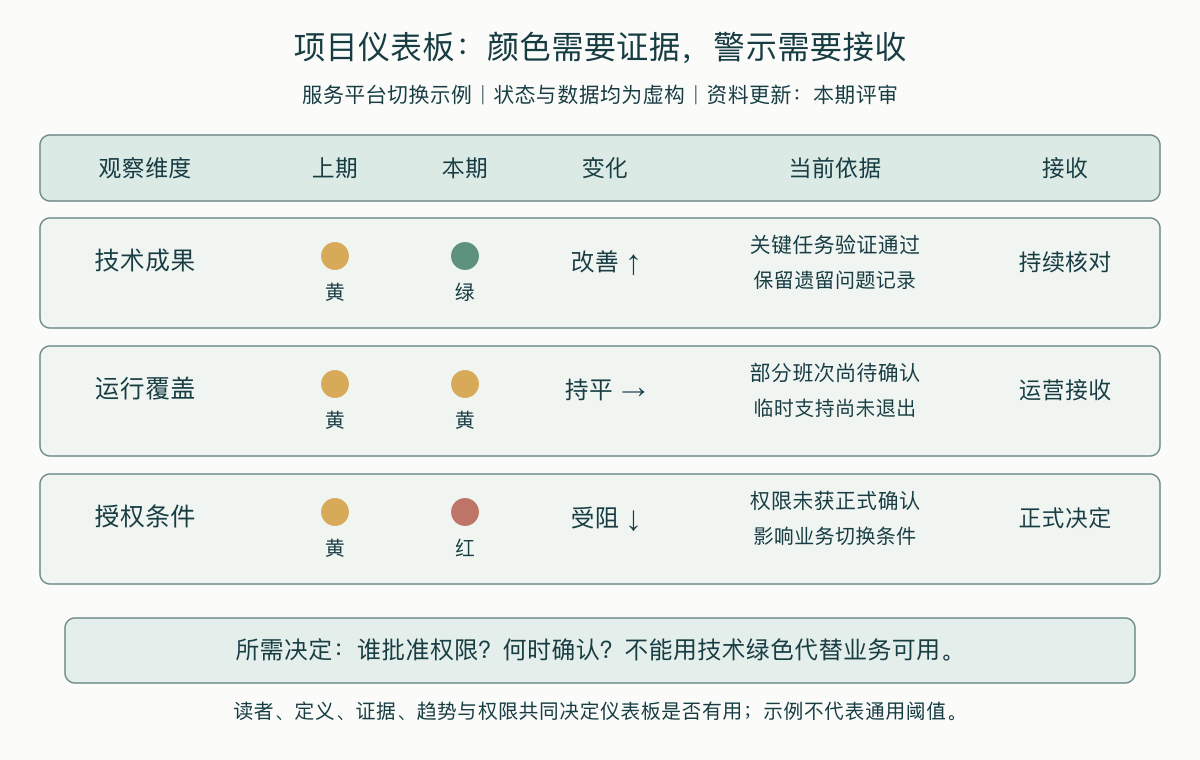

项目仪表板的状态、证据与接收示例
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

让趋势补充当前快照

同样的黄色可能有不同含义。一个工作流从红色逐步恢复到黄色,另一个从绿色恶化到黄色,需要的关注不同。仪表板可以显示前期状态、方向或简短变化说明,帮助读者理解当前信号,而不只看某个时点的颜色。

趋势也需要与有效资料连接。数据更新时间、观察时期和计算方法变了,曲线可能出现并非业务变化造成的转折。变更口径应被说明,不能让读者把统计方式变化误认为项目表现变化。连续图形的视觉效果不能替代资料一致性。

预测要与事实分开。当前完成状态、预计完成时间和风险判断可以同时存在,但应明确各自含义。未来日期依赖什么条件,哪些条件还未成立,读者需要知道。预测提供方向,不能因为出现在正式页面上就被理解为无条件承诺。

每项警示都要有接收信息

红色说明需要关注,却没有说明应该做什么。重要警示宜附上具体影响、当前安排、所需决定和接收角色。例如“业务接收受权限缺失影响,需要正式角色确认授权”,比“人员红色”更能帮助发起人采取合适行动。

要求也应在权限范围内。仪表板不能只写“请领导支持”,而不说明哪项选择需要批准、有哪些选项和各自后果。清楚的决定请求既减少领导反复追问,也帮助团队解释为什么当前不能自行解决,避免责任在模糊请求中继续停留。

已采取措施不代表问题已经关闭。需要说明措施是否实际实施,效果如何观察,以及什么证据表示可以恢复正常状态。若只因会议已讨论就把红色改绿,仪表板会把活动完成再次误当作结果成立。

显示内容 应说明的信息 常见误读
成果状态 任务验证与实际接收 活动完成等于成果可用
红黄绿 共同定义与判断依据 颜色自动说明全部后果
趋势 时期、口径与变化理由 单次快照等于持续表现
预测 依赖条件与不确定性 未来日期等于保证
决定请求 选项、权限与所需时点 警示本身等于已接收
资料版本 更新时间和有效范围 自动刷新等于资料可靠

虚构案例:服务平台切换仪表板

某企业将多个区域服务入口迁到统一平台。项目负责人每周汇报功能完成比例、费用消耗和培训场次,三个数字都符合计划。发起人据此认为切换条件良好,区域运营却不断私下提醒夜班覆盖不足。原仪表板能够反映建设活动,不能反映业务接收。

团队教练支持各方说明下一个正式决定需要什么信息。业务角色提出,切换判断需要知道入口是否经过实际任务验证、各班次是否有人能够接收异常、必要权限是否成立,以及旧入口的退出安排是否明确。团队据此调整显示内容,没有继续增加全部开发细节。

新仪表板把功能状态与运行接收分开。一个区域的技术成果为绿色,业务接收为黄色,原因与当前安排清楚列出;另一区域由于权限尚未获批,显示需要正式决定。发起人因此能够区分需要资源支持与需要授权的情况,而不是要求所有负责人统一“加快进度”。

后续权限确认完成,运营人员开始验证接收能力,状态才依据实际证据更新。仪表板也保留前期变化与未解决限制,避免最新绿色遮住遗留事项。案例为虚构情境,说明信息怎样支持判断,不代表任何真实企业的实施成效。

报告文化影响资料真实性

成员如果把红色体验为个人失败,就可能推迟报告或采用过于宽松的判断。负责人需要明确状态表示项目条件,而不是简单评价报告者。接收真实问题以后能够提供合适决定,比要求成员“更加坦诚”更能影响信息质量。

同样,不能把每项困难都交回报告者。报告者可能有观察责任,却没有改变跨部门资源和权限的能力。根据影响与决定边界安排接收,让成员知道何时自行处理、何时获得正式支持,才能使红色成为有用信号,而不是额外惩罚。

也要防止另一种倾向:把大量普通问题标为警示,等待上级代替承担日常责任。清楚阈值、角色权限和处理安排,可以同时保护真实报告与适当自主。教练支持这些关系对话,但不能替正式负责人承担治理决定。

核对资料,而不是迷信自动更新

自动取得的数据可能更及时,却仍然依赖输入、口径和系统关系。成员漏报、状态定义不同、重复记录或接口延迟,都可能影响页面。必要核对应该针对重要信息和已知限制,不必把全部数据人工重算,也不能因为图表自动刷新就停止判断。

判断责任和资料责任可以分别说明。某个角色维护原始记录,另一个角色结合业务条件作状态判断,有权限的负责人可能复核或改变判断。谁可以修改、为什么修改、修改后如何通知,应有适当记录,避免状态随职位要求随意变化。

敏感资料应按读者需要展示。项目团队可能需要具体事项,发起人只需要关键影响和决定,公开讨论则可使用虚构示例。仪表板的简洁也可以减少不必要信息扩散,但不能借保密之名完全隐藏需要正式判断的业务后果。

定期检查仪表板有没有帮助行动

仪表板可以随着使用经验调整。长期无人使用的指标、重复出现在多个页面的信息、不能解释行动的图形,都值得复核。新增指标也需要说明用途,避免每次会议有人提出担忧就永久增加一个板块,最终让读者再次回到阅读大量报告的困境。

有用的检查包括:重要问题是否被及时发现,读者能否辨认需要什么决定,更新是否有可靠依据,团队为维护页面承担多少额外负担。这些问题帮助组织理解工具实际价值,不必把阅读人数或图表数量当作成功证明。

项目阶段改变时,重点也会改变。探索阶段可能关注关键假设与验证,建设阶段关注成果和依赖,切换阶段关注接收与运行支持。保持少量核心信息的连续性,同时调整阶段重点,可以让工具稳定又不僵化。

对于教练家平台上的管理者与团队教练,项目仪表板是一项有判断责任的信息安排。选对内容、定义状态、保留趋势、说明限制并连接决定,能够帮助组织快速理解真实条件。画面简洁只有在信息可信、后果可解释和接收明确时,才会成为可靠协作的一部分。

仪表板发布还应有有效日期和适用版本。读者根据过期资料作决定,可能把已解决事项继续升级,或忽视新出现的限制。明确更新责任、旧版退出方式和临时重大变化的通知路径,可以使周度报告之外的重要信息也得到及时接收,而不必等到下一次页面刷新。
