项目已经开始,客户忽然提出增加一个工作模块,同时要求时间和费用维持原样。负责人说尽量协调,团队理解为全部答应。过了一周,成员用加班填补新增工作,原定检查被压缩,交付时客户又认为质量没有达到期待。各方都谈过范围、时间和费用,却没有真正谈过它们怎样共同构成一项承诺。

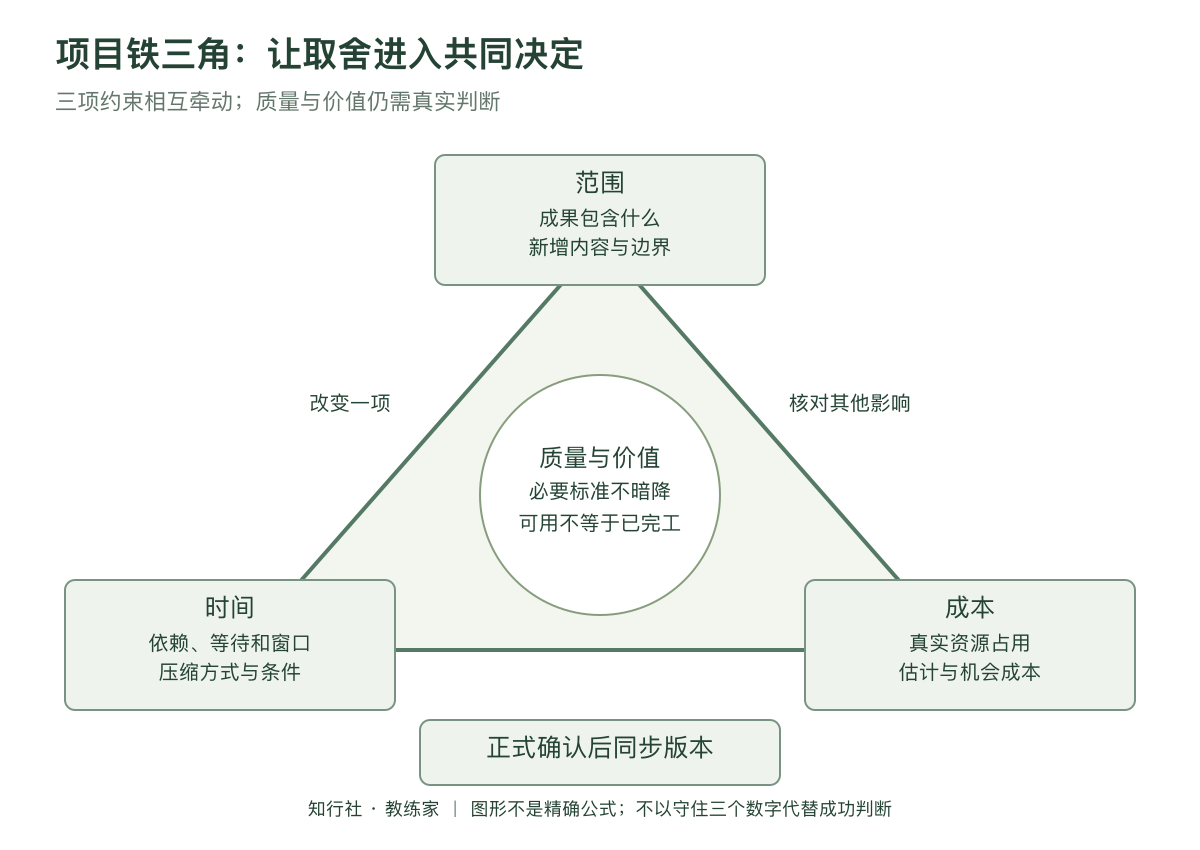

知行社为教练家讨论项目管理的铁三角。它通常用范围、时间与成本说明相互牵动的约束,帮助团队看见改变一个条件可能影响其他条件。这个图不提供精确计算,也不说明项目成功只需守住三个数字。质量、风险、资源、使用价值和相关人的需要,仍然要进入实际决定。
范围先回答要交付到哪里
范围不仅是任务名称,还涉及成果包含什么、边界在哪里,以及怎样确认完成。为企业设计一个领导力工作坊,与设计工作坊、提供个别教练并跟踪团队使用,是不同承诺。客户说只是增加一点跟进,可能改变工作对象、数据处理与交付责任,不能仅按字数判断影响。
范围描述需要区分必要结果和实现方式。客户希望主管能够进行更清晰的反馈,并不等于必须增加十页材料。团队可以讨论适当方式,在保留目标与专业条件的情况下避免无效工作。但这种调整要由适当角色确认,不能由执行者自行删除难做的部分,再宣称范围已经优化。
范围也不能靠一句按客户要求完成来维持。不同人可能对要求理解不同,应说明已确认的部分、待定事项和必要排除。边界写得清楚,团队才能辨认新增需求与原来承诺之间的关系。它不是为了方便拒绝,而是为真实的取舍提供可核对的起点。
时间需要包括等待和确认
项目时间并非所有人的工作时数相加。合同确认、客户资料、专业检查和场地安排都可能决定交付日期。负责人应看任务之间的依赖与实际接收条件,不能只问每个人能否再快一点。某些等待来自必要核对,某些等待来自无效审批,两者需要不同处理。
客户要求提前交付时,可以确认提前的实际价值:是否存在固定业务窗口,是否只是希望尽快。必要日期与偏好日期不同,会影响取舍范围。团队不能把任何口头紧迫都视为必须满足,也不能只根据内部方便否定客户的真实窗口。
压缩进度需要说明采用何种安排及其影响。增加人员可能增加沟通和学习时间;把原来顺序工作改成并行,可能增加返工;减少等待可能需要改变审批权限。没有一种方式保证按比例缩短时间,负责人应提供可核对的估计与条件,而不是承诺投入两倍人就快一倍。
成本不能只看账面支付
预算需要覆盖完成约定成果所需的实际资源。员工已有工资,不说明项目使用其时间没有机会成本;合作教练按场收费,也不说明准备与接收不需投入。成本核对要与组织实际核算方式一致,管理讨论至少应让重要资源占用可见。
追加预算也不能自动解决问题。项目缺少专业输入,增加普通协作人员未必有帮助;客户尚未确认范围,购买更多工具可能只是扩大不确定。先解释瓶颈是什么,再决定怎样投入,避免以花钱表明重视,却没有改善交付条件。
成本估计存在不确定性。哪些是已确认报价,哪些依赖工作量假设,哪些是尚未发生的应对准备,需要分别说明。一个没有任何范围和条件解释的精确总额,可能比有清晰区间的估计更容易误导。管理者不要求团队把未知包装成确定。
质量不能成为暗中移动的第四个角
铁三角常把质量放在中心,表示约束取舍影响成果适用程度。但这不意味着当时间和成本固定时,就可以默默降低质量。必要专业标准、约定验收与相关要求要明确保留。若确需改变非必要特性,应说明改变内容及使用影响,并得到适当确认。
例如工作坊材料可以减少装饰页面,仍保留核心说明;却不能为赶进度省略对测评许可条件的确认。两者都可能减少工作量,但性质不同。负责人需要让团队区分可以调整的呈现方式与必须维持的使用条件,不能只用质量稍微妥协带过。
按期按预算交付一个无人采用的成果,也不能据此宣称项目成功。铁三角帮助理解交付承诺,业务价值需要进一步判断。管理者在决定取舍时,可以同时问这个选择保留了什么使用价值、把什么困难留给接收者,避免把全部压力转移到后续运营。
把新增需求转成多个可信选择
客户增加模块以后,可以形成几种具有明确条件的方向:保留日期但缩小新增内容,保留全部内容但调整时间,增加适当资源并核对其真正可行性。每个方向应说明影响与必要条件,不把不可行的夸张方案当作谈判装饰,也不把唯一想要的方案包装成客观分析。
选择不一定只有三种。重新设计实现方式、分阶段交付、采用已有能力,都可能改变工作量。团队需要先检查能否保持必要结果,再估计影响。所谓铁三角不等于永远只能选两项,也不说明任何改变都会产生相同幅度的变化;真实关系取决于工作机制。
对影响很小且处于已授权范围内的变化,负责人可以按约定处理。影响关键承诺或超出权限时,应升级决定。让每个小调整都进入最高审批会拖慢工作,让重大变化靠个人好意消化又会破坏责任。适当阈值来自项目约定与实际风险。
一个企业工作坊项目的虚构案例
一家机构承诺在固定日期提供主管工作坊。客户后来要求增加六次个别会谈,认为参加人数不变所以应当包含。项目负责人先确认原范围,说明会谈增加专业时数、排期与保密安排,不能用减少现场讨论简单替代。讨论转向客户想通过会谈解决什么问题。
双方形成一个分阶段方向:工作坊保留原日期与必要质量条件,之后是否提供个别会谈,依据需求确认和独立安排决定。客户得到清楚的承诺,团队不再默认额外工作由谁有空谁承担。决定记录同步到报价、服务说明和交付人员,避免只有谈判者知道变化。
案例为虚构教学情境,展示约束如何帮助澄清,而不是展示某种万能销售话术。真实项目可能无法采用分阶段安排,也可能需要重新设计或停止。负责人要根据证据和正式权限决定,不能为了维护关系一律答应,也不能用模型名称代替对客户的倾听。
| 约束 | 核对内容 | 不可直接推定 |
|---|---|---|
| 范围 | 新增成果与必要边界 | 只是小要求所以无影响 |
| 时间 | 依赖、等待与实际窗口 | 加人必定同比缩短 |
| 成本 | 资源与估计条件 | 已有员工无需成本 |
| 质量 | 适用与必要标准 | 三项固定就默默降标准 |
| 价值 | 成果采用与业务意义 | 守住三个数字就算成功 |
教练支持的是承担真实选择
管理者有时知道条件无法同时维持,却担心表达困难会显得能力不足。教练可以支持其回看具体事实、区分影响与想象,并准备自己愿意承担的说明。目标不是让其变得更强硬,而是帮助其把没有说出的取舍进入真实对话。
另一种情况是负责人习惯以团队加班维持外部承诺。会谈可以探索其怎么看待责任、怎样理解拒绝与合作,以及这种安排给成员和后续工作带来什么影响。讨论需要连到真实资源和授权,不能把系统性缺口全解释成个人不善于设边界。
团队教练可以帮助各专业说明不同约束背后的工作。财务关注成本可控,交付关注专业条件,客户经理关注关系与业务窗口。各方并非必然有谁更正确,关键是能否用证据共同决定。引导者不替授权角色投票,也不将一致气氛视为已经完成取舍。
变更决定要改变后续执行依据
取舍获得确认以后,需要更新相关范围、计划、资源和接收说明。口头说好以后还保留旧时间表,会让执行者面对两个互相冲突的承诺。记录应简洁说明决定、理由、影响和生效版本,使后续人员知道现在依据什么工作。
变更后的观察也要明确。增加资源是否真的缓解瓶颈,分阶段成果是否被客户接收,压缩等待是否带来新的返工,需要在适当时点核对。决定基于假设时,保留重新判断条件比要求大家坚信新方案更有帮助。
过去的基准仍有学习价值。可以保留原承诺与变更记录,同时让当前计划反映正式决定。这样既不以旧数字持续责备执行者,也不通过不断改基准抹去历史偏差。诚实记录能够帮助组织改善以后估计与协商的质量。
估计变化时说明可信程度
负责人提出额外投入可以缩短一周时,需要说明这一估计依赖什么。例如新成员已经具备相关能力,客户资料能够按期取得,检查角色也有可用时间。任何关键条件未确定,都应进入说明,不把最佳情况直接当成唯一承诺。
不同方案还可能把压力放到不同位置。延期影响客户业务窗口,减少内容影响使用覆盖,增加投入影响其他项目资源。把受影响的人与工作写清,授权者才有条件承担决定。团队无需假装所有选择一样好,也不应只展示自己专业内部的方便。
信息仍不足时,可以先批准必要的核对工作,再决定正式变化。这比在尚不了解工作量时立即答应更具体,也能让客户知道何时会得到可信回应。核对应有明确范围和接收时点,不能成为无限延后的理由。
从三角图回到一项完整承诺
项目约束存在真实联系,图形只是帮助看见。范围变化为何增加时间,增加人员为何可能不起作用,压缩检查为何影响适用性,都需要具体解释。只在图上移动一个角,不能替代专业估计、资源确认和客户接收。
主管可以在讨论中保持几个清楚的内容:当前成果边界、必要日期、真实资源、不可默默降低的标准,以及谁有权确认变化。信息不必复杂,但要足以让选择可评估。没有依据时承认还需核对,也是一种负责任的项目管理。
教练家使用铁三角,是让取舍从隐形压力变成共同能够承担的决定。它帮助团队把更多、更快、更便宜这些愿望放进实际条件,同时保留质量与价值的判断。清楚的承诺经过现实检验,才可能让协作少一些暗中消耗,多一些可靠接续。
