项目成员已经转入下一项工作,客户却仍在联系原来的负责人询问异常。结果上线了,资料也提交了,运营团队却不知道谁维护、哪些问题还没解决、遇到变化怎样处理。项目看起来结束,实际工作关系尚未完成接收。

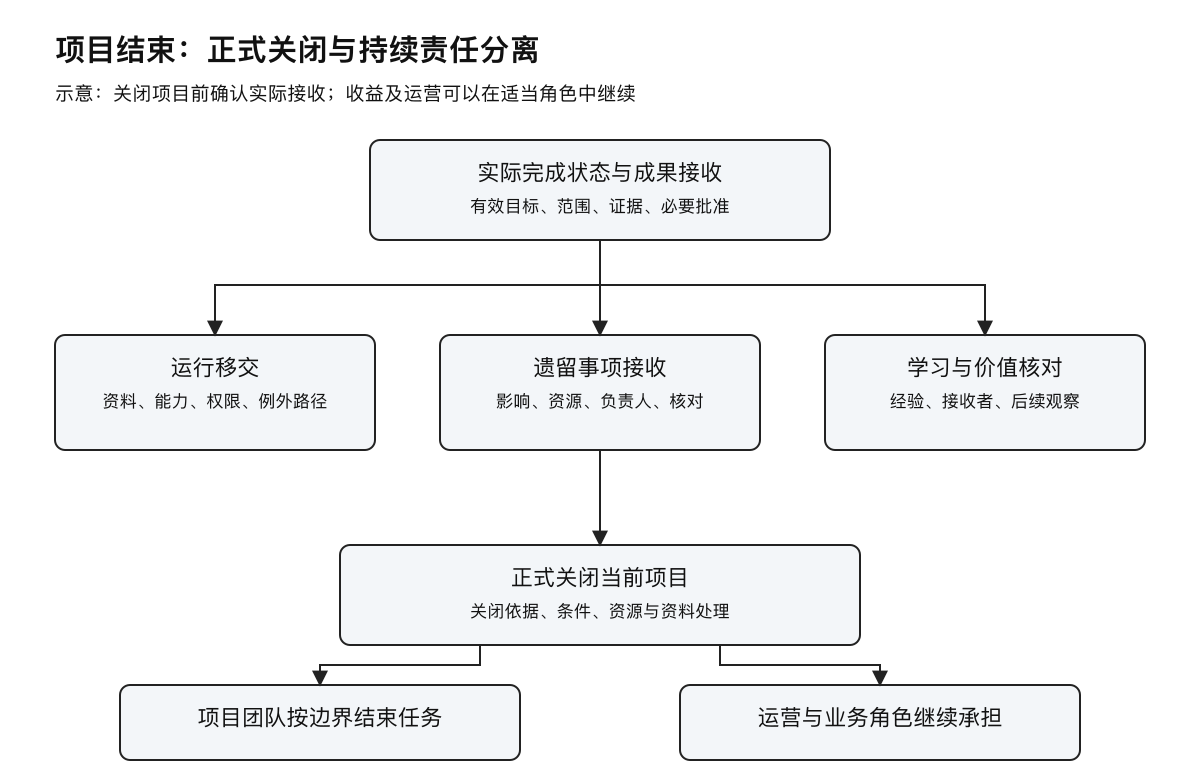

知行社为教练家讨论项目结束活动如何保护成果与后续运行。收尾不只是举行庆祝会或把文件放进一个文件夹,而是确认实际完成状态、移交责任、处理遗留条件并保留学习。交付、运行接收和正式关闭可能是相互关联的不同工作,具体流程按组织与合同安排执行。
先说清本次要关闭什么
整个项目结束、某个阶段结束或项目提前停止,需要不同安排。不能只因为预算期结束或团队已经离场,就推定所有工作完成。确认关闭对象、原因和有权限的决定角色,使各方理解正式状态与实际后果。
完成状态应依据有效目标与范围,而不是最初愿景中所有可能期待。主要成果已经满足哪些条件,哪些未完成,哪些经过正式决定取消,都要分别说明。范围变化需要有效依据,不能在收尾时用缩小描述使偏差消失。
若项目提前终止,也要处理已经形成的成果、承诺与资料。终止不等于无需交接,更不能把未解决影响留给日常团队自行发现。说明停止原因、当前状态与后续责任,才能保护组织继续工作。
用接收证据确认实际成果
检查主要成果是否经过需要的核对与批准。文件存在不等于内容有效,系统运行不等于用户能够使用,培训完成也不等于后续应用已经安排。根据成果性质取得适当证据,专业检查由相应角色承担。
制作方与接收方应对完成状态有共同理解。若接收方保留疑问,说明具体条件与影响,并安排判断。不能为了按日期关闭而要求签一份模糊同意,也不能让没有明确边界的偏好变化无限阻止关闭。
接收可以附条件,但条件必须被明确承担。哪些工作允许在关闭后继续、谁负责、何时核对、有什么资源与权限,应形成实际安排。剩余事项若影响必要要求,正式角色需要判断是否允许关闭,不能仅由项目团队自行宣布。
让运行接收从最后一天之前开始
运行角色需要取得知识、资料、工具、权限与必要能力。一次最终演示通常不足以支持长期承担,特别是存在例外和维护任务时。项目应在前期计划中安排参与与逐步接收,而不是最后把全部材料交给一个新团队。
接收不仅说明正常路径,也应检查典型异常。谁取得问题、谁能作专业判断、必要支持从哪里获得,运行人员需要能够解释和演练。项目人员临时解决过的困难要转成适当工作安排,不能默认他们离场后仍随时提供无边界支持。
资料交付注意有效版本。使用说明、配置、材料权限和必要决定要便于有权角色取得,废弃版本应避免继续进入运行。可编辑资料与最终导出结果可能都重要,不能只交一个看起来完整却无法维护的文件。
把遗留事项与持续风险分别接收
未完成事项可以包括质量缺口、待确认资料、暂时措施与后续优化。分类说明哪些必须在关闭前解决、哪些经过正式接受后移交、哪些不再处理。每项都保留实际影响与判断依据,不靠删除记录形成干净报告。
持续风险关注未来可能发生的情况,需要运行负责人取得相关信息与应对安排。已经存在的问题则需要现实处理责任。两者应区别,同时说明临时措施退出以后会发生什么,避免运行团队只看到项目时期有支持的状态。
接收人必须有相应能力与权限。把遗留事项分配给一个岗位,不证明该岗位已确认承担;特别是外部支持结束、资源减少或专业人员变化时,需要检查实际可用条件。清楚接收比在报告上写“业务部门负责”更重要。
| 收尾工作 | 需要确认 | 关闭后去向 |
|---|---|---|
| 成果接收 | 有效范围与必要证据 | 正式使用与维护 |
| 运行移交 | 资料、能力、权限与例外路径 | 运营角色持续承担 |
| 遗留事项 | 影响、负责人、资源、核对时间 | 适当清单继续处理 |
| 学习与收益 | 经验适用边界、后续观察安排 | 内部学习及业务收益核对 |
完成必要的管理与资源处理
合同、采购、费用与资源释放应按适用正式程序处理。团队教练可以帮助检查协作是否存在空档,但不代替财务、法律或合同判断。对未解决承诺说明状态与决定角色,不因为项目名义结束就忽略后续责任。
成员和设备转移也需要协调。运行仍依赖某位项目专家时,应形成适当支持安排再释放,而不是让成员一边进入新任务一边继续承担隐性旧任务。若组织决定不再提供支持,相关接收者应知道限制与处理路径。
归档保留判断所需资料,设置适当访问与保存要求。重要批准、范围决定和接收材料便于检索;不必要的个人资料按合适安排处理。文件越多不代表归档越好,使用者能否找到有效依据才是关键。
让经验成为下一次工作的材料
收尾复盘可以讨论哪些做法有效、哪些条件导致困难、下次应该保留或改变什么。以具体事件和证据为基础,不把总结写成“加强协作”“提升责任心”等泛化口号。明确经验适用情境与限制,才可能被其他团队使用。
经验不必等项目最后才收集。阶段中持续保留重要发现,收尾时整理并确认,有助于减少记忆偏差。项目结束以后,还可以向后续使用者取得适当反馈,核对移交是否真正支持运行,但不能让复盘无限延长项目状态。
分享要考虑接收者。把关键做法整理成容易理解的说明,并告知需要使用的人在哪里取得内部材料。公开文章可以描述实践思路与虚构示例,不展示客户资料或外部材料地址。内部学习也不应变成人员评价榜单。
虚构案例:主管学习项目的结束
某企业完成主管学习项目,培训团队认为课程和材料已经全部交付,准备关闭。业务部门却希望讲师继续回答所有管理问题,项目负责人担心以后没有结束日期。双方对项目与持续支持的边界一直没有清楚约定。
团队教练组织收尾讨论。首先确认原有成果是指定课程、学习材料与一次应用复盘,长期个案支持不在当前范围。与此同时,业务负责人指出材料更新与新主管取得入口确实影响后续使用,需要安排运行接收,不能因为不属于授课任务就忽略。
双方明确培训运营负责材料有效版本,业务主管接收真实任务中的应用支持,专业个案需求按另行安排处理。遗留问题包括部分班次未完成应用复盘,由正式负责人确认后移交,规定核对时间与必要资源,没有从报告中删除。
项目随后完成正式关闭,同时保留后续收益观察责任。关闭不宣称所有主管能力已经提升,也不意味着学习结束;它说明当前项目已完成哪些工作,剩余事项在哪里被接收。讲师与项目人员因此能够按清楚边界结束任务,业务团队也知道下一步怎样继续。
教练怎样主持结束对话
可以请制作方、接收方与发起人分别描述“结束”意味着什么,先看理解差异。有人关注任务完成,有人关注运行可用,有人关注预期价值,三个问题可能都重要,却不能互相替代。明确各自正式责任与观察时点,才能形成负责的关闭。
面对不愿接收的角色,先了解缺少哪些条件,而不是把它解释为抗拒变化。对合理缺口安排支持或正式决定;对超出有效范围的新增期待,说明处理路径。教练帮助组织辨认接收需要,不替任何一方擅自增加承诺。
面对急于离场的团队,核对重要遗留与资料,避免把进度压力转嫁给后续人员。同时保护成员已经完成的边界,不要求他们无限承担运行事务。清楚责任既帮助接收,也使项目能够真实结束。
结束报告要让读者找到实际状态
报告可以简明说明目标与成果、接收证据、主要变化、遗留事项、运行责任和学习。不要只列积极活动数量,也不要把全部过程资料重复粘贴。重要结论引用适当内部依据,让有权限的读者能够核对。
对未达成目标说明实际情况与原因假设,保留证据限制。必要正式责任另按相应程序处理,学习报告不能替代调查,也不应在事实不足时给出人格评价。好的报告允许组织理解结果,而不是仅保护项目形象。
批准关闭时,确认附带条件与接收角色实际有效。某项后续行动若依赖尚未批准的资源,就应标明并送交决定,不能写成已经安排。正式关闭记录与后续清单需要互相一致,使工作不在两者之间丢失。
结束与价值核对可以使用不同节奏
一些收益需要在运行一段时间后才能观察,项目不必因此永久不关闭。明确收益接收者、口径与核对安排,组织可以在项目结束以后继续评价投入价值。反过来,若运行根本无人承担,也不能只用“收益以后再看”掩盖移交缺口。
若后续观察发现结果不适用,按运行与治理安排处理,不一定重新恢复原项目。可能需要修复、另一个改进或正式调整业务方式。清楚的关闭资料帮助判断现有责任与新需求,避免所有后续困难都回到原负责人个人。
对于教练家平台上的管理者与团队教练,项目结束的核心是完成真实接收。成果、知识、遗留事项与持续责任都有清楚位置,团队才能离开,组织也能够继续使用。庆祝完成值得保留,但只有在实际工作关系得到交接后,它才对应一个负责而可持续的结束。
接收完成后,还可以安排一次有限的过渡核对,检查资料取得、例外处理与责任入口是否正常。过渡支持应有清楚范围与结束条件,不把项目人员永久留在随叫随到状态。若核对发现新的需求,辨认它是原交付缺口还是新增工作,再按适当机制安排。让后续人员能够报告困难,同时让已结束团队拥有边界,才使移交关系对双方都可持续。
