项目启动会上大家都点头,几周后业务部门要求增加范围,实施人员认为预算没有覆盖,运营团队说自己从未同意接收维护。问题可能不是启动会开得不够正式,而是重要约定散落在不同文件与人的记忆里,缺少一个能够持续核对的管理基础。

知行社为教练家讨论项目启动文件如何支持实际协作。在某些项目方法中,项目启动文档用于组织管理项目所需的基准材料,可以是一份主文件及其引用的相关资料。它不仅宣布项目存在,还说明为什么做、交付什么、怎样管理、由谁承担责任,以及什么情况下需要升级判断。具体正式要求应沿用所在组织采用的方法。

先区分授权文件与管理基础

项目章程常承担正式授权项目和明确负责人权限的作用;项目启动文件则更充分地组织后续管理所需的安排。不同组织名称可能不同,不能只根据文档标题判断职责。应先确认哪些材料用于授权,哪些用于规划、控制与接收,哪些由正式管理程序另行承担。

不要把启动文件变成章程的加长版本,只增加项目背景,却仍不说明实际工作如何组织。也不要把所有细节复制进一份巨大文件。主文件可以引用计划、风险安排和质量要求,只要有效版本容易找到,关键材料之间的关系清楚,读者能够判断当前依据。

教练可以请项目负责人解释:“如果一位新成员今天接手,他需要从哪里知道目标、边界与处理变化的路径?”如果答案依赖某个同事口头说明,文件体系可能还不足以支持交接。文档的作用是减少猜测,而不是增加成员寻找正确资料的时间。

把项目定义与业务理由连接起来

项目定义说明要形成什么成果、主要范围、限制和假设。业务理由说明为什么值得投入以及价值怎样出现。两者应互相一致。若业务理由希望减少客户等待,项目定义却只描述采购设备,就需要进一步说明设备如何支持工作改变,而不是默认购买以后目标自然实现。

写清范围内与范围外的事项,并明确边界改变由谁决定。范围外事项不一定不重要,可能需要另一个项目或业务角色处理。它们若是当前成果成立的必要条件,就应作为依赖被记录,不能简单写在范围外以后不再关注。

对仍然不确定的内容,说明准备如何核实以及何时作下一次决定。启动文件不要求所有未来细节已经确定,但要求重要未知有可见位置和处理安排。把假设写成既成事实,会让项目在执行中难以解释为什么原来的安排需要改变。

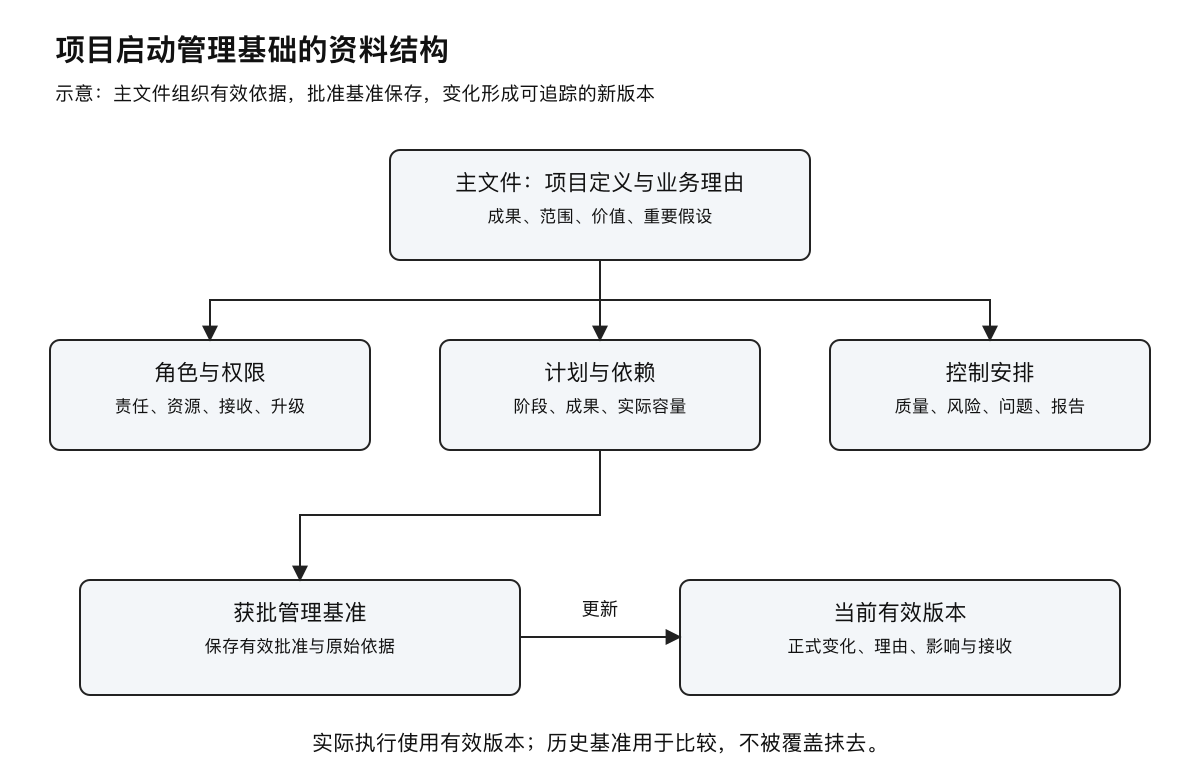

项目启动管理基础与版本关系
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

用角色与权限安排减少协作空档

角色安排应说明实际责任、报告关系和决定权限,而不只是列出参与者姓名。谁负责成果接收,谁能够批准资源,谁决定超出边界的变化,谁接收运行以后出现的问题,都需要能够找到对应角色。一个人承担多个角色时,也要确认是否存在冲突或容量限制。

决策路径应区分权限内处理与升级。负责人可以作哪些日常判断,哪些情况需要发起人或治理角色决定,升级材料包括什么。只有“重要事项上报”太模糊,成员可能事事等待,也可能在真正需要升级时继续自行承担。

相关角色应实际确认自己的责任,不是被动出现在组织图里。运营接收者、专业审查者和资源管理者尤其需要在启动阶段参与,说明必要条件。如果他们未获得授权或无法投入时间,记录这一限制并形成正式处理,不能用一张漂亮角色图掩盖不存在的承诺。

计划应说明依赖、接收与实际容量

计划可以按阶段组织,但每段需要有可核对的成果和必要条件。任务不能只有开始日期和结束日期,还应说明接收者怎样判断完成,以及延迟会影响哪项后续工作。对外部依赖标明承诺状态,避免把希望收到的输入当作已经确定。

资源计划需要与日常工作容量相连。一个专家同时被多个项目列入计划,名义可用不等于实际可用。项目负责人应取得相应确认,并说明关键时段的替代与冲突处理方式。缺少资源支持的日期应标为待确认,而不是对外形成确定承诺。

可以让近期计划更细,远期计划保持适当层次。随着证据增加再补充,但要保留关键边界与阶段决定。渐进完善不意味着没有计划,也不意味着随时修改承诺不需说明。每次重要更新仍应按照批准与版本管理要求处理。

管理基础 应确认的内容 实际检验方式
定义与理由 成果、范围、价值与假设 是否解释为何这样投入
组织与权限 责任、资源、接收及升级角色 异常情境能否找到决定者
计划与控制 依赖、标准、风险、问题和报告 是否支持近期真实工作
版本与批准 基准、更新理由、当前有效材料 接手者能否找到正确依据

将控制安排写成能够执行的工作

风险安排说明怎样识别与处理未来不确定事件,问题安排说明已经发生的障碍由谁接收。二者可以关联,但不能混用。已经缺少必要资源,不能只在风险栏写“可能人手不足”,否则团队容易推迟处理一个已经影响工作的现实问题。

质量与接收安排说明需要什么标准、怎样检查、谁能够确认。正式专业审核与业务使用验证可能都重要,应分别保留,不能相互替代。文件提交、技术检查通过和实际用户可用,是不同证据,启动文件需要说明它们各自承担什么作用。

报告安排要围绕决定需要。什么信息定期提供,异常何时单独报告,哪些变化需要正式批准。不要为了显示管理充分,要求每个人填写大量无法支持判断的表格。报告的成本也应考虑,尤其要避免多个管理入口让同一信息重复维护。

启动文件怎样形成有效版本

先邀请相应角色对自己相关的部分核对,再由有权限的角色批准。征求意见不等于正式批准,静默也不一定代表同意。把已确认、待核实和附条件同意分开,使项目知道哪些安排已经可以执行,哪些需要先补充条件。

获批版本形成管理基准,应保存以支持后续比较。项目变化后可以更新当前有效材料,但不能覆盖原有依据而失去历史。记录变化内容、理由、影响与批准,使团队既能够使用最新安排,也能够解释它为什么与最初不同。

分散资料可以通过主文件组织。引用链接或路径在内部应可访问,明确负责人和版本,不把关键依据埋在私人聊天里。公开文章不需要展示这些内部地址,实际项目却需要让有权限的成员能够取得工作必需的资料。

虚构案例:企业客户入职服务项目

一家企业计划改造客户入职服务,项目负责人已得到口头支持,开始设计入口和通知流程。业务方随后要求加入更多服务类型,运营团队却没有人员维护新入口。双方各自认为要求原本就在计划里,项目进度表无法解决这个分歧。

团队教练请大家整理启动管理基础。主文件首先定义本阶段只覆盖一种服务,业务理由是减少重复确认,而不是替代全部客户沟通。角色部分明确业务负责人批准服务范围,运营主管接收日常材料确认,技术团队支持入口配置和必要故障处理。

计划补充了真实客户使用验证和运营接收演练,报告安排把新增服务类型作为需批准的范围变化。运营团队提出集中接收时段缺少容量,项目没有把这个限制留给现场自行解决,而是交给资源负责人决定实际支持与试点数量。

获批以后,文件仍然保留原始范围。运行中发现一种异常资料需要专业判断,当前版本增加例外接收路径,并说明对资源的影响。这个更新没有被当成团队不守计划,而是依据新增证据正式完善安排,使下一位接手者能够理解变化。

教练怎样检查文件背后的共识

不要只问“大家有没有看过”。可以请不同角色用自己的话解释成果、接收标准和遇到变化时的处理方式。若解释明显不同,就需要回到相应部分讨论。阅读文件不等于理解,同意整体也不代表所有具体承诺已经确认。

对过于抽象的描述,使用一个真实工作情境检验。例如客户提出超出范围的请求,由谁接收、怎样判断、什么时候升级?如果在情境中找不到可执行路径,文件还需要进一步明确。用例检验通常比继续增加泛化管理术语更有帮助。

对于明确存在的分歧,不必追求把会议气氛维持成一致。让有权限的角色看到不同意见及其依据,作出正式取舍。教练不能为获得共识而替任何人承诺资源,也不能将文档批准包装成所有风险已经消除。

文件成熟度应与项目复杂度相称

一个简单、可回退的内部改进,可能用简明材料即可组织管理;涉及多个供应方、不可逆投入或复杂运行的项目,则需要更完整的资料体系。重要的是每项安排是否足以支持工作,而不是模板章节是否填得满。

文件还应有人维护。主文件、计划与风险记录如果由不同角色更新,需要说明同步方式与有效性检查。成员发现矛盾以后能够报告,负责人有责任确认适用依据。把文档制作当成一次性任务,会使项目在几次变化后重新回到依赖个人记忆的状态。

项目启动文件的价值,是让目的、范围、责任与管理安排共同构成可以执行的基础。教练家平台上的项目负责人和团队教练,可以用它检查协作是否具备真实条件:谁承担工作,谁能够判断,哪些承诺有效,什么变化需要重新批准。文档并不能替代领导与专业能力,但能够让这些能力在清楚的工作关系中发挥作用。

在跨组织合作中,还要检查双方对同一术语的理解。“验收”可能在一方指技术检查,在另一方指业务确认;“可用”可能分别指功能存在与运营能够持续接收。启动文件应使用足够具体的描述,并保留不同正式程序各自需要的证据。对承担法律、合同或专业后果的约定,请相应角色核对,不能为了简化文档而省去必要的正式要求。
