一个部门负责人宣布“项目正式开始”,执行者却不知道能够使用哪些资源,也不清楚新增需求由谁决定。几周后,客户要求调整范围,大家仍要回到最初的支持者那里逐项确认。缺少的可能不是热情,而是项目授权没有清楚地转化为工作边界。

知行社为教练家讨论项目章程怎样支持负责的开始。章程是一种正式确认项目与负责人权限的材料,帮助组织明确项目目的、主要成果、关键条件及决定角色。它不能代替所有详细计划,也不能靠一张签名页消除风险。名称与要求在不同组织可能不同,应按实际治理安排执行。

先确认是谁发起,为什么需要这个项目

项目章程应能够说明项目要解决什么业务问题、预期形成什么改变,以及它与组织目标的关系。避免只写“全面提升竞争力”一类愿景。愿景可能指方向,授权却需要具体到组织准备开展哪项工作,否则后续范围判断缺少依据。

发起人需要能够承担相应责任。支持项目的人不一定有权批准资源、改变部门安排或接受重要风险。如果项目来自多个部门的共同意愿,应确认谁代表组织作正式判断,其他角色分别承担什么作用。教练不能用大家意见积极来推定授权已经成立。

业务理由可以在章程中简明说明,并引用内部有效材料。章程不必重复全部测算,但应与业务理由一致。若批准的主要目的已经改变,不能仅修改任务列表继续推进,需要按正式安排检查授权与继续投入的依据。

明确主要成果与成功判断

成果描述要让接收者理解将得到什么。可以是一个能够运行的服务流程、一项实际采用的工作能力或完成正式接收的系统,不应仅以“开展项目工作”描述。重要的接收标准与观察时点需要在适当层次说明,为后续计划提供方向。

成功判断可能同时包括交付要求与业务结果。准时交付有价值,但不自动说明结果被有效使用;用户满意也不能代替必要质量条件。应明确哪些结果由项目直接承担,哪些依赖后续运行,谁接收并核对这些结果。

对早期无法完全确定的内容,可以授权探索或试点阶段,说明这段工作的目标与下一次决定条件。不要为了看起来完整,把全部推广结果写成确定承诺。分阶段授权仍需要清楚边界,成员才能知道目前实际获准开展哪些活动。

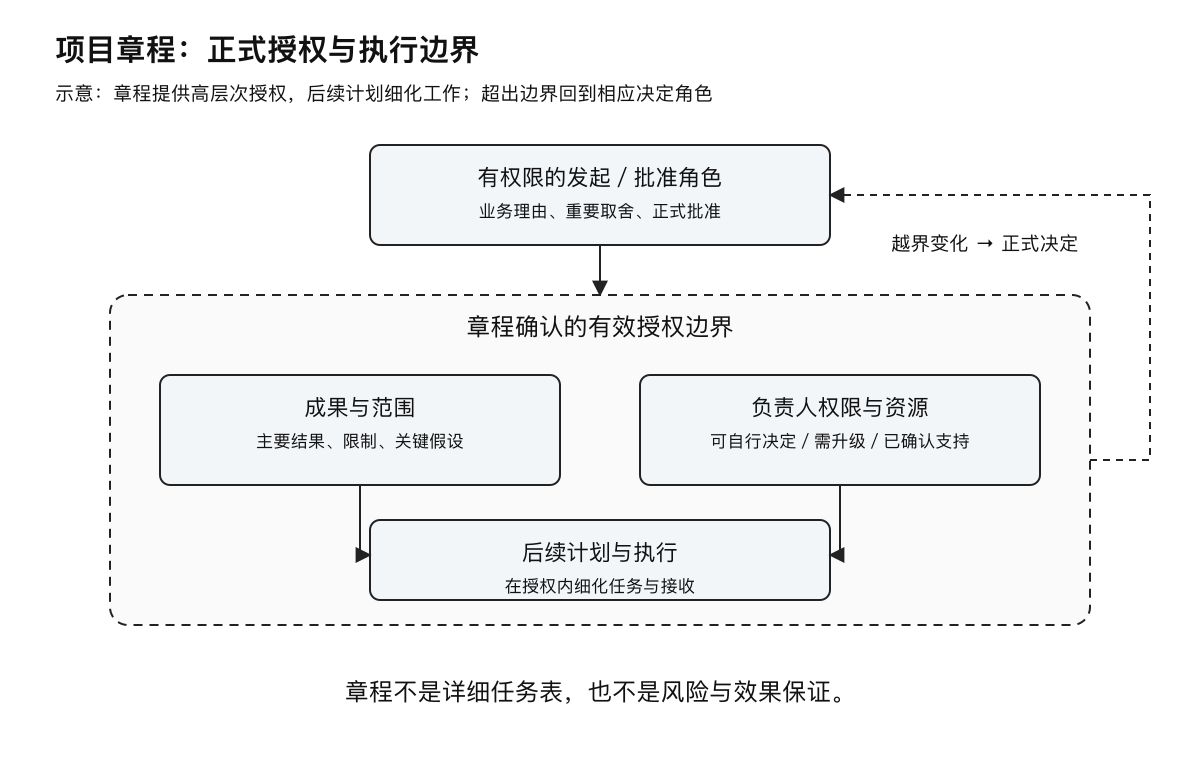

项目章程的授权边界
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

把范围边界与关键约束放在一起

范围说明本次包含什么、不包含什么,以及重要接口。若项目只改造客户入口,不改变产品定价,就应明确这一边界。相邻工作虽然不在本项目内,却可能是成果成立的依赖,需要说明接收角色与确认方式,不能只写范围外便置之不理。

关键约束包括资源、时间、必要要求与不可逆条件。约束应有真实依据,不能把管理者偏好的日期全部称为不可改变。对确实不能变动的条件,团队需要知道为什么及其影响;对能够协商的部分,则应保留正式调整路径。

假设说明目前判断依靠哪些尚待确认的条件。例如特定专业人员预计可在某阶段投入,或者客户能够提供必要资料。假设不能代替承诺。章程可以要求计划阶段进一步验证,并说明失效以后由谁判断影响。

授权要具体到决定与资源使用

章程需要明确负责人及其权限。负责人能够在什么范围内组织工作、安排已批准资源、处理偏差,以及哪些事项必须升级。只写“全面负责”可能把没有权限的人置于无限责任之下,不利于实际协作。

资源授权与资源安排需要一致。发起人批准预算,不等于所有部门人员已经可以投入;日常主管还可能需要确认具体容量。章程应说明已批准资源、待确认支持和落实角色,使负责人知道哪些基础真实存在,哪些仍需正式取得。

同样,授权不是负责人能够自行改变所有承诺。超出预算边界、调整主要成果或接受重要例外,可能需要相应治理角色决定。提前说明这些路径,可以避免成员在每个小问题上等待,也避免关键变化绕过正式判断。

章程问题 需要明确 后续对应工作
为什么做 业务问题与投入理由 检验持续合理性
做什么 成果、范围、关键条件 形成任务与接收标准
谁能决定 负责人权限及升级角色 权限内行动与正式升级
凭什么开始 有效批准与实际资源支持 计划、执行与阶段复核

让批准成为清楚的决定,而不是仪式

章程形成过程应让主要接收者和资源承担者核对相关条件。他们的意见可能改变范围与顺序,不能在章程已经被当作不可修改的宣传材料之后才征求。参与讨论也不等于拥有最终批准权,各角色作用应分别说明。

批准时记录有效版本、正式批准人及附带条件。附条件批准需要说清什么可以开始、什么必须等条件满足后才能开展。若仅写“原则同意,注意控制风险”,成员仍无法判断实际允许的工作。条件应具有可检查内容与接收责任。

保存批准依据,并向受影响角色传达。不是每位成员都需要阅读全部背景,但他们应知道目标、边界与权限内的工作安排。团队发现自己的实际理解与章程不同,应能提出并得到确认,而不是私下维持两个版本。

虚构案例:跨部门客户回访项目

一家企业计划建立客户回访机制,销售、客服和产品部门都表示支持。项目负责人开始准备问卷,后来销售希望加入续约推荐,产品希望取得功能意见,客服要求处理全部投诉。项目从学习客户体验,逐渐变成一个无边界的综合任务。

团队教练邀请发起人和相关角色重新形成章程。主要目的被明确为识别服务交接中的重复问题,当前阶段覆盖一类客户,不直接改变定价与销售承诺。投诉仍按正式服务路径接收,不能由回访人员临时作额外保证。

负责人获准组织已确认的客户样本与回访人员,能够在约定范围内调整时间,但扩大客户类型与新增销售内容需要由业务发起人决定。客服主管确认人员容量,产品负责人接收整理后的问题趋势,避免问卷完成以后无人使用结果。

章程还明确下一阶段需要的证据:参与客户覆盖情况、接收问题的可解释性与工作负担。批准不是保证回访一定带来续约增长,而是允许在清楚条件下取得证据。试点结束以后,组织可以据此决定扩大、改变或停止,而不必为了维护最初口号继续投入。

教练怎样把授权问题带到讨论中

当负责人说“我负责,但我什么都决定不了”,不要立即把问题解释为个人不够主动。先请他列举具体决定、当前权限和等待角色。有些情况需要提高信息准备质量,有些则确实需要正式授权。区分以后,才能形成合适行动。

当发起人说“团队自己解决”,可以问哪些结果与边界仍由组织承担,团队能够自行决定到什么程度。自主并不意味着把重要取舍全部下放给没有资源权的成员。清楚授权反而能够让团队更快行动,因为他们知道何时不必反复请示。

当成员担心章程过于固定,可以解释授权边界与详细计划的区别。章程规定主要方向与权限,并不是将所有任务顺序锁死。合理的执行调整依然可以发生,关键在于判断是否影响正式承诺,并留下必要的决定与沟通。

章程与后续管理材料怎样衔接

章程批准后,负责人需要将高层次成果转化为计划、责任和接收安排。章程不能代替任务分解、资源核对和专业检查;同样,详细计划也不能自行创造原来不存在的正式授权。两者需要相互一致。

若计划阶段发现批准条件无法满足,及时说明对目标、资源与价值的影响。不要因为项目已经开始,就用隐性加班或降低标准填补所有缺口。发起人应得到可以选择的处理方式,并按权限作判断。保护最初签名不比保护项目实际合理性更重要。

在阶段复核或重大变化时,检查章程是否仍然反映有效授权。更新正式材料需要明确批准,而不是仅让一个人替换文件。保存原有版本有助于理解变化与承诺,当前执行者也应清楚最新有效边界。

一页章程能否足够

简单项目可以使用短章程,只要能够说明目的、主要成果、边界、资源与权限。复杂项目则可能需要更充分附件及正式评审。判断依据是角色能否根据材料开展工作与承担责任,而不是页数是否符合某种审美。

检查时可以让未参与起草的接收者读后说明自己理解的项目。如果他说出的成果与负责人不同,或者找不到超出边界时的决定角色,文件还需要改善。可读性不是用更多口号代替必要信息,而是让关键信息容易找到。

章程也应有明确维护与保存安排。人员更替以后,新负责人需要知道有效授权来自哪里、哪些条件已经完成、哪些仍然存在。把批准资料只留在发起人的个人邮箱,会使正式授权在交接中难以核对,项目容易重新依赖口头关系。

避免把授权当成能力与效果证明

获得章程批准,不代表成员已经具备全部执行能力,也不代表方案一定创造预期收益。必要的培训、专业支持和验证仍应安排。负责人需要能够公开说明限制,发起人则应区分能力支持、资源缺口与不履行明确责任,不能把所有困难都归为态度。

跨部门合作还要注意授权的适用范围。某部门同意参与,并不意味着它能够替其他部门作决定;外部合作方的承诺,也应按双方正式安排确认。对合同、预算或专业责任有影响的事项,请相应角色核对,团队教练不代替正式批准。

项目章程最终要回答的是:组织允许我们做哪项工作,为什么做,主要要形成什么,谁负责,能够使用什么,以及何时需要再次取得决定。把这些问题清楚连接,项目开始才拥有了实际基础。对教练家平台的管理者与团队教练而言,它是把热情支持转换成有效授权的一项协作工具。
