客户提出请求后,团队一天内完成资料准备,专业人员很快作出判断,交付仍要等十几天。每个环节都能解释自己处理得不慢,客户却只看见完整等待。组织如果只改善操作速度,可能忽略任务在环节之间停留、信息反复确认以及决定迟迟没有入口。

知行社为教练家讨论价值流映射。它关注从需求到产品或服务结果的活动,以及物料或工作对象与信息怎样流动,包含创造价值和没有直接创造价值的活动。本文将这个视角用于专业服务,不把它缩成几个步骤的流程图,也不承诺画图就能缩短交付时间。

从一种明确服务和客户需要开始

选择一类相近请求,而不是把所有业务放进同一张图。例如企业培训项目从确认需求到课程资料被客户接收,与长期教练服务从邀约到阶段回顾,具有不同路径。范围太宽,任务差异会被平均值遮住。

与相关角色确认起点、终点和使用者需要。终点不一定是内部发送文件,可能是客户能够使用结果。如果客户收到材料后仍要反复问清楚,后续澄清可能属于服务路径的一部分。边界需要与实际承诺一致。

还要明确这是理解工作与改进条件,不是寻找动作慢的人。参与者知道观察用途和数据范围,才能较真实地说明隐藏工作。若组织准备把时间记录用于绩效评价,需要另行说明,不能借映射悄悄扩大用途。

现状图先表达真实发生的工作

现状图记录工作实际怎样进行,而不是流程文件规定怎样进行。可以跟随代表性任务,了解每一步如何开始、使用什么输入、输出给谁以及怎样确认接收。必要时访问有关角色,比较他们对同一交接的理解。

注意例外与返工。流程图可能只画最顺利路径,现实中资料缺失、客户变更或专业判断不同,会使任务返回前面。如果这些被省略,团队会以为问题只在各操作环节速度,无法看见重复工作。

现状图可以不完美,但需要标注未知。无法确定等待时间,便注明需要观察;不清楚信息由谁发出,便把问题留下。不要为了图表完整而编造数字,也不把某次特殊任务当作所有工作的稳定情况。

信息流与任务流需要同时看

服务任务可能以文件、请求或客户事项的形式推进,信息流则说明谁向谁提供需求、决定、安排和反馈。工作开始往往依赖信息,例如客户确认范围、负责人决定优先或专业角色确认风险。仅画执行步骤,无法解释为什么任务没有开始。

可以问每个角色:你依据什么知道该做这件事,何时能够开始,哪些变化需要重新安排?同一任务如果收到多个相互矛盾的指示,等待可能来自决定条件而不是能力不足。信息是否可靠,比通知数量更重要。

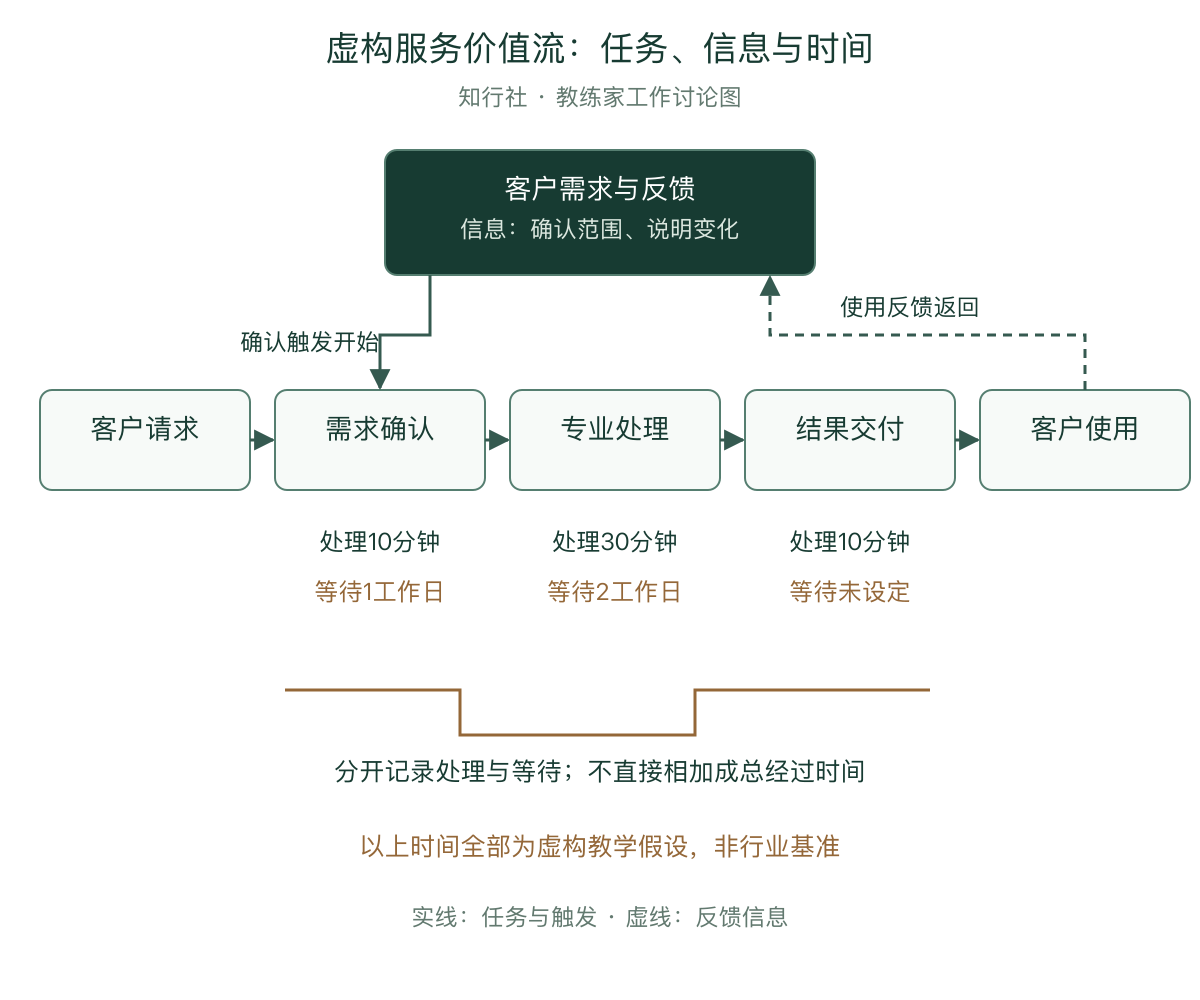

虚构服务价值流:任务、信息与时间
知行社自制中文讨论图;表达概念关系与核对路径,不构成效果保证或个人评价。

知行社的图是一段虚构服务现状示意,上层显示信息如何触发和调整安排,中层显示任务流,下层区分处理与等待。所有时间都明确是教学假设,不能引用成行业基准。未来状态需要另行设计,不能把理想路径伪装成现状。

区分处理时间与经过时间

处理时间指任务被实际处理的时间,经过时间还包含等待、排队与其他停留。两者口径要先说明。专业人员连续工作半小时,不代表请求在半小时内完成;它可能在队列中等待数天,或需要客户后来补充资料。

对服务中的同时进行和间断工作,不能随意把所有处理时间相加,认为就是客户经历的总时间。需要了解哪些活动并行、哪些依赖其他决定,以及采用工作日还是自然时间。数据只有在范围与口径清楚时才有意义。

等待也不是全部无用。例如客户需要内部讨论,安全核对需要必要证据,都可能有实际价值。映射的目的不是把所有停留压到零,而是核对哪些条件可以改善、哪些必须保护,以及如何更清楚地向客户说明。

一个虚构案例:课程项目迟迟无法确认

以下是虚构教学情境。一家培训团队认为课程交付慢在设计人员,每次都要求更快完成方案。团队教练邀请销售、设计、运营与项目负责人一起回顾一类课程请求,顾问协助收集必要信息。

现状映射发现,设计人员收到的需求经常缺少对象与目标说明,销售在等待客户确认时又要求先做一版。方案完成后,项目负责人集中到每周固定时点评审,客户意见则分别发给不同角色。处理动作不算长,反复准备和信息汇合却占用很多时间。

参与者先区分哪些需求必须确认后再开始,哪些可以在明确假设下有限探索。负责人设置一类例外的决定入口,运营明确客户反馈怎样集中并返回设计。团队没有取消必要评审,也没有把客户所有讨论时间都称为浪费。

未来状态图表达这些待验证安排,并注明负责人、支持与复盘条件。案例不报告实际缩短比例,教学时间也不代表真实客户数据。它展示完整路径与信息联系怎样帮助团队停止简单指责某个岗位。

用客户需要判断活动,不凭喜好删除步骤

有些活动直接形成客户需要的结果,有些支持质量、风险和必要责任,还有些可能属于可以减少的重复。分类时需要听取使用者和专业角色,不由工作坊主持人根据有没有产出文件便宣布价值。

例如两次核对看起来重复,但可能承担不同专业风险;一个报告格式看似繁琐,客户可能确实需要它作内部决策。相反,某项长期保留的签字可能只是在传递责任,没有增加判断。都需要具体核对目的、依据和实际使用。

改进方案应说明删除或合并活动以后,原先保护的条件怎样保留。不要只展示节省多少动作,忽略新增风险。价值流映射能够支持判断,但不能替代安全、财务或法律等专业决定。

观察内容 具体核对 避免误读
边界 从哪到哪算完成 内部发送不一定结束
任务流 请求怎样推进与返回 不只画最顺利路径
信息流 什么决定触发工作 通知多不等于可靠
时间 处理与等待分别是什么 不混用口径
未来状态 哪些条件需验证 不把理想当事实

未来状态是一组需要验证的选择

未来状态不是把每项时间减半后的图,也不是假定所有角色都会立即配合。需要说明工作怎样进入、哪些条件触发开始、信息由谁维护、例外怎样决定,以及资源是否足够。安排必须有现实支持。

可以先选择一个明显且可处理的联系,例如减少输入缺失导致的返工,或让优先决定在工作开始前明确。有限范围有助于观察结果,同时避免一次重构全部路径。未来状态的其他部分可以保留为后续选择。

对于跨部门安排,需要有关负责人共同支持。团队成员可以提供经验,不能独自改变他部门责任或资源。企业教练帮助参与者讨论顾虑与选择,顾问协助分析路径,正式治理角色承担决定。

数据收集要与改进问题相称

不需要记录所有人的每分钟活动。可以选择代表性任务和必要时间节点,明确收集期限、访问范围与用途。过度细致的监测可能增加负担,也可能使人优先维护记录而非处理工作。

若不同任务差异很大,分别观察常规与复杂情境,保留范围或例外说明。不要用一个平均数给每个岗位设统一期限。数据帮助理解条件,不用于证明谁不够努力。

客户信息和内部资料应按组织规定处理。公开教学稿不得展示真实敏感记录。工作坊使用案例也需要适当授权,可以通过角色化和必要删减保留路径信息,降低识别风险。

让教练对话支持跨角色理解

可以邀请成员讲自己接收结果时需要什么,而不是只问上一步为什么没做好。接收者可能需要可判断的需求,提供者可能需要更清楚的标准。把双方条件同时说出,交接问题才有机会得到处理。

负责人也可以反思自己的安排:哪些任务因为你尚未决定而等待?是否把所有请求都称为紧急?你要求的报告是否真正被使用?这些问题将管理选择放进价值流,避免只观察一线动作。

教练不必替团队设计全部流程。其角色可以是帮助参与者表达经验、核对假设与形成责任清楚的决定。若需要专业的容量、排队或生产系统分析,应请适当角色支持,不用教练提问代替技术工作。

复盘完整结果和新增代价

试验后回到相同边界,观察客户是否更可靠取得结果,信息是否更清楚,返工和等待怎样变化。同时看新安排增加了哪些工作,是否把负担转给支持人员或客户。只报告内部时间缩短,可能隐藏转移的代价。

若某段等待减少,另一段增加,说明需要继续理解整个路径。不能因为未来状态图已经通过,就把新问题当成成员执行不到位。图是当前假设,真实任务会提供修正依据。

保留现状、未来选择与观察记录,让后续成员知道为什么调整。无需为了证明工具有用而不断重新画图。只有任务条件改变或出现新证据,才需要进一步核对。

把映射变成可以更新的工作理解

组织可以约定谁维护关键路径信息,哪些变化需要重新讨论,以及怎样让新人理解必要交接。不要把图放进文件夹后便宣布完成。它的价值在于有关角色能够用共同语言说明工作与决定。

知行社希望教练家使用价值流映射时,同时看见任务、信息、等待与客户使用条件。完整结果需要多个角色配合,不能只让某一步更快。以真实现状为基础,再设计有限的未来选择,流程改善才能保持诚实与可承担。

不让图形复杂度成为专业性的证明

常见符号有助于表达,但不必为了完整复刻制造现场图形,让服务团队难以理解。可以在图中明确解释工作对象、信息流、等待与处理时间,保留必要概念,同时使使用者看得懂。简化表达不应省略关键依赖。

如果一张图越来越大,可以分层呈现整体路径与需要展开的局部。每一层都说明边界和与其他路径的联系。能帮助有关角色作决定,比看起来像标准范例更重要。
