采购申请在系统里经过了七个节点,申请人却不知道它为什么停了十天。主管说流程已经标准化,财务说资料不完整,采购说尚未收到有效需求。每个部门都有自己的说明,但没有一张图能够描述申请从提出到实际下单经过什么路径。系统拥有节点,不代表组织已经拥有共同理解。

知行社为教练家讨论流程图的实际用途。流程图通过活动、判断、输入输出与连接关系表达工作怎样推进,帮助团队辨认等待、返工和遗漏。它可以支持沟通和分析,却不能单凭图的整齐判断流程优劣。真正需要检查的是路径是否对应现实,以及图上的结果是否有人接收。

确认这张图要回答哪个问题

同一个流程可以服务培训、问题分析、系统设计或合规说明,不同用途需要不同信息。培训图可能强调执行顺序,分析图需要显示等待与返工,系统图可能关注输入与输出。先说明读者和用途,可以避免把所有信息挤入一张无法阅读的图。

边界应有明确起点和终点。“采购流程”可以从业务需求识别开始,也可以从已批准申请进入采购部门开始。两种边界都可能合理,但分析结论不同。若只画部门内部活动,却把客户从最初提出需求算起的等待全部归给这一部门,就会产生错误解释。

终点也不能只写“结束”。它可能意味着订单已经发送、供应商确认已经收到,或货物已经被业务接收。完成定义决定哪些后续工作还在范围内。把发出信息当作接收成功,容易让流程图缺少重要闭环,实际问题因此继续在部门之间传递。

先画当前发生的路径

团队熟悉制度文件,却未必熟悉实际操作。有人在系统之外发送补充资料,有人用即时沟通取得提前同意,有人重复录入同一信息。这些实际活动应在适当范围内被看见。只画规定路径,可能得到一张漂亮的理想图,却解释不了为什么业务长期等待。

观察和记录需要尊重工作情境。一个异常订单不能代表全部流程,一次成员回忆也不能证明频率。可以结合不同类型事项的记录、相关角色描述与必要观察,说明哪些路径较常见,哪些只在特定条件下出现。图中信息应与证据精度相称。

当前状态和期望状态宜分开表达。把已存在活动与未来计划混在一起,会使读者误以为改进已经实施。团队可以先形成当前图,再提出有理由的目标图,并记录变化条件。目标图需要证明可以运行,不能因为线条更少就自动获得认可。

符号服务于共同阅读

常见流程图以矩形表示活动、菱形表示判断、箭头表示方向,以适当形状表达开始结束或输入输出。组织可以采用已有标准,但图例应清楚。符号不是越丰富越专业,读者能够理解每种元素的含义,才会降低沟通成本。

活动名称尽量使用具体动作与对象,例如“核对申请资料”“确认预算安排”。“审核”“处理”虽然简短,却可能隐藏完全不同的行为。必要时可以保留简短名称,在关联说明里补充详细条件,避免用长段文字塞满每个节点。

判断节点应提出能够作答的问题,分支箭头标明条件。例如“资料是否完整”可以分为是和否,否的路径说明如何补充并返回核对。一个菱形后面没有分支条件,读者无法知道下一步依据什么发生,也无法判断异常路径是否被考虑。

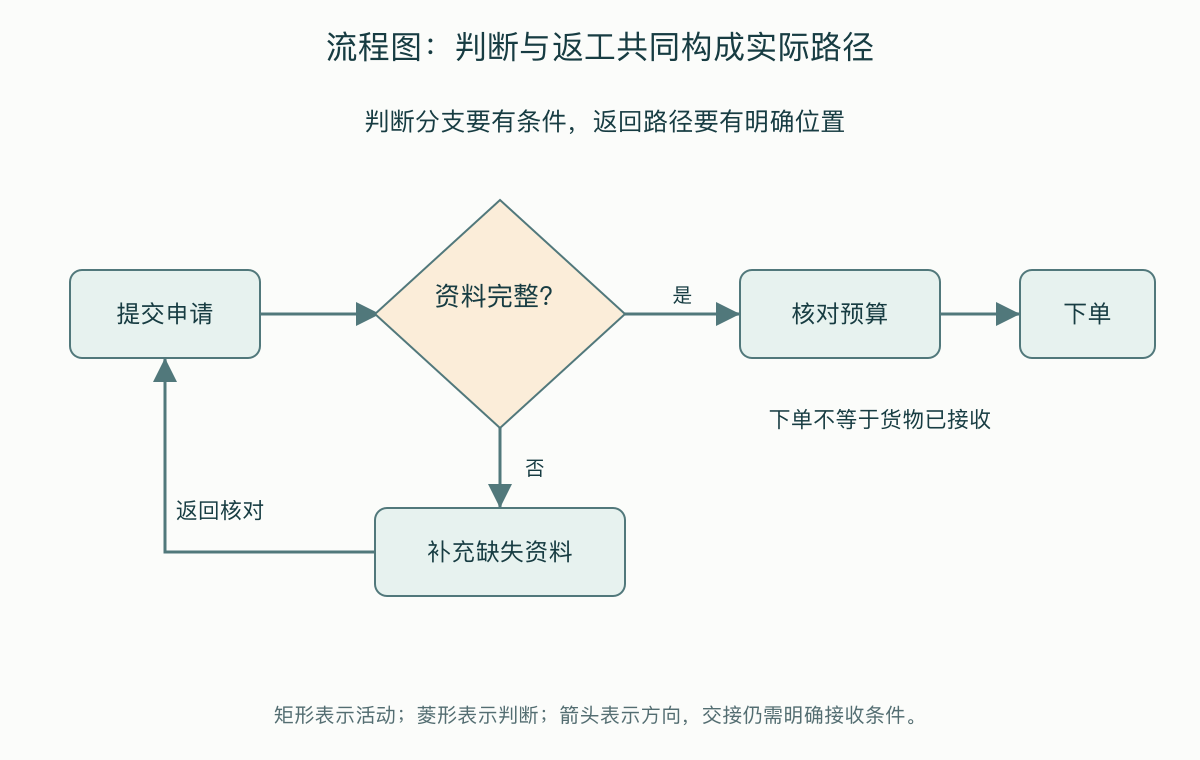

采购资料核对中的判断与返工路径
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

返工线往往揭示真正的问题

申请被退回以后,回到哪个节点、由谁补充什么、原有审批是否继续有效,都应明确。若图上只有向前路径,团队可能低估实际工作量。返工不是单纯失败次数,它可能反映输入标准不清、前置信息缺失,或后续角色不断追加要求。

也要区分必要纠正与无效重复。资料确有变化,重新确认可能合理;同一份资料只因部门格式不同被多次重写,可能值得进一步分析。不能把所有返回箭头都当作应该取消的浪费,需要理解它在当前业务中保护了什么条件。

流程图可以显示循环,却不应掩盖循环没有退出条件的问题。若每次补充都出现新的要求,申请人可能永远无法完成。把完整性标准、一次性反馈和异常接收责任明确下来,往往比单纯催促更有帮助。路径可见以后,组织才能讨论这些规则。

等待与活动时间需要分开

一个审批动作可能只需十分钟,事项却在队列中等待三天。只记录动作时长会让团队误判改进方向。流程图可适当标注等待位置,并与时间资料连接,但不需要把所有数字都塞在图上。相应记录应说明样本、时期与计算口径。

平均时间还可能遮住差异。标准申请与特殊采购可能走不同路径,混在一起计算容易让成员争论谁的数据正确。先说明事项类型与路径,再比较等待和返工,可以减少把业务差异当作人员效率差异的情况。

等待原因也需要核对。有时是角色容量不足,有时是资料尚未到齐,有时是正式会议只在固定时间作决定。它们需要不同处理。图只显示停在哪里,不能自动解释为什么停;团队需要把流程关系与真实条件一起讨论。

元素 表达内容 核对重点
起止点 本次流程边界 结束是否代表真正接收
活动 具体动作与对象 与实际执行是否一致
判断 可作答的问题 分支条件是否明确
返回线 补充或重做关系 返回位置与退出条件
交接 资料或任务转移 接收者能否开始处理

虚构案例:设备采购申请的共同流程

某企业的门店设备申请经常被退回。门店认为总部反复增加要求,总部认为申请质量较差。团队教练邀请门店、采购和财务分别说明最近几种申请实际经过的步骤,再把共同路径画出来。图显示系统提交之前存在两次线下确认,制度文件却没有提到。

财务要求的成本归属在申请页面上没有明确位置,采购需要的设备参数则由不同人员在聊天中补充。申请经过正式审批后,供应商才发现型号缺少必要配置,又返回门店确认。所谓申请质量问题,部分来自前端没有提供清楚输入条件。

团队据此调整资料入口,在正式申请前明确参数核对;把预算确认的判断条件写清,并保留特殊设备的例外路径。没有取消所有审批,也没有把所有退回都归为浪费。对真正涉及新型号和费用变化的申请,仍由有权限的角色作必要判断。

新版图在少数门店试用后发现,紧急替换设备不能等待普通会议。负责人另行明确该类事项的接收方式,并将其作为有条件分支加入流程。图因此更贴近现实,但也更需要版本管理。团队没有把试用发现解释为原图无用,而是把它看作补充条件的证据。

交接点需要说明接收成立的条件

箭头从采购指向财务,并不说明财务收到了什么。资料、任务、批准或结果可能具有不同接收条件。适当标注交付对象与必要状态,能够减少“我已经发出”和“我还不能处理”之间的争执。发送是一个动作,接收是另一个需要确认的状态。

有时流程图需要与责任安排配合,但不能凭图的位置推定决定权。一个角色负责准备材料,不代表可以批准预算;一个部门接收异常,也不代表承担所有结果。正式权限应有明确依据,图只是帮助成员看见工作关系。

图外也应有维护责任。流程改变、系统升级或角色调整以后,谁负责更新,何时生效,旧版本如何退出,都需要清楚。否则培训使用新图,系统执行旧规则,业务人员只能靠临时解释补缝。标准化需要持续维护,而非一次绘制完成。

教练让图成为讨论对象

流程分析容易转向个人评价。成员说某节点太慢,节点负责人可能立即防御。教练可以邀请各方把事实、解释和要求区分开:目前观察到什么、还有哪些可能原因、需要由谁核对什么。这样既不否认等待,也不提前把它归为态度问题。

对熟悉流程的人,隐含动作常被认为无需说明。教练可以从新成员或客户视角提问,帮助团队看见没有写在任何地方的规则。提问要服务真实任务,不是为了图表完美而持续增加细节。某些专业判断需要相关人员解释,教练不能凭通用流程知识替代。

图上的共识也不代表价值冲突已经消失。提高速度可能与控制要求相冲突,减少步骤可能增加下游负担。将这些取舍交给有权限的负责人,并保留必要证据,能够让流程对话进入正式决定。关系改善支持协作,实际制度条件仍需处理。

检查改进是否改变了实际路径

目标图确定后,应关注新路径是否真的被使用,输入是否更完整,返工是否减少,等待是否转移到了别处。只比较步骤数量可能得出过早结论。删除一个节点以后,相关工作可能转入邮件和聊天,表面简化而总负担增加。

改进也应考虑异常情况与使用差异。某条标准路径适合大部分事项,却可能让特殊客户失去接收。目标图可以保持主体简洁,同时明确例外的入口和权限。不是把所有特殊情况塞进主图,而是保证主图以外仍有可靠安排。

对于教练家平台上的团队教练与管理者,流程图是一种共同看见工作的方式。清楚边界、真实路径、有效分支、返工和接收条件使协作可以被解释。线条是否漂亮只是表达问题,图是否帮助组织理解并改善实际工作,才是判断它有用与否的依据。

流程正式发布时还需要说明适用范围。区域差异、业务类型和系统版本都可能影响路径,不能把试点图直接当作所有场景的统一规则。让成员知道哪些事项使用这张图,哪些应进入另外的接收安排,可以避免标准化把合理差异误判成违规,也让后续变化有明确的核对位置。实际流程负责人还应定期接收使用反馈,发现图中遗漏时及时判断影响,避免一线成员只能自行绕开规则而无人知道这种变化。

阅读 1
