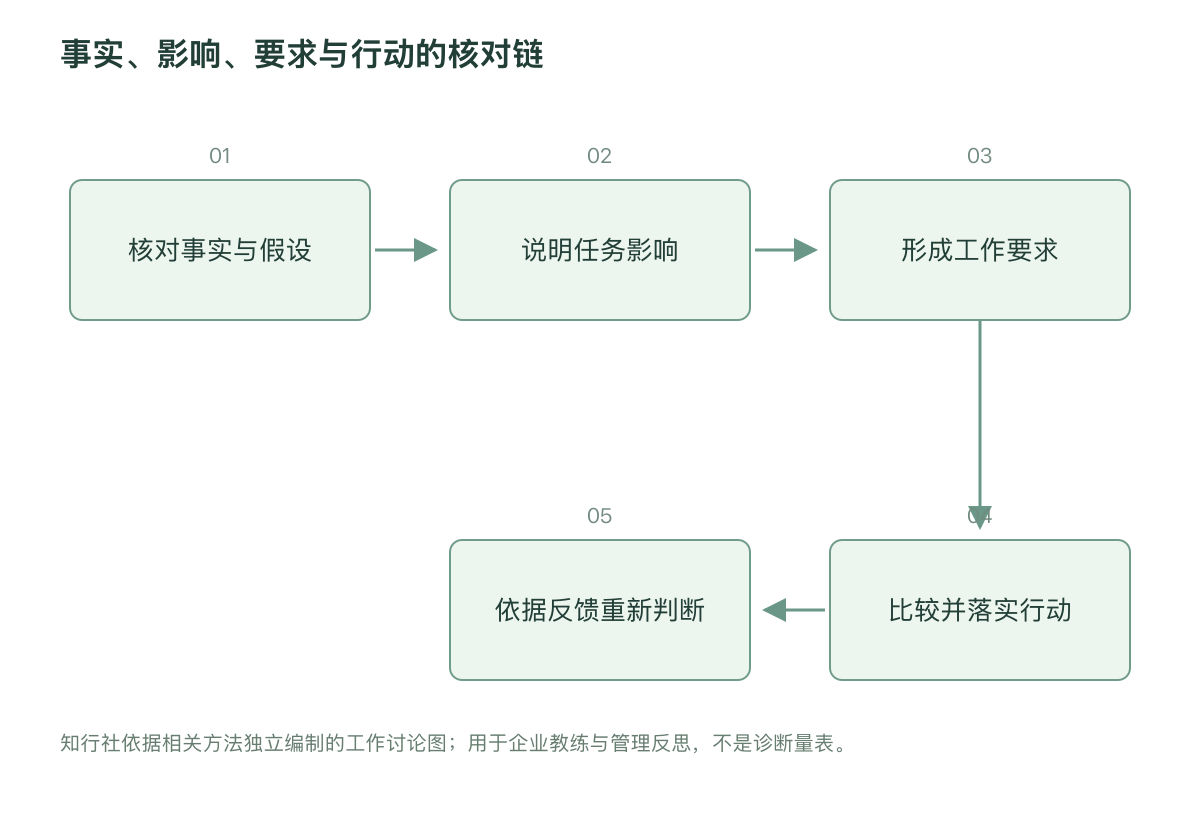

项目会上大家汇报了很多事实:人员减少、客户变化、时间提前、资料仍未齐全。会议结束时主管说已经了解,执行者却不知道哪些安排需要改变。知行社为教练家讨论一种简单而有力的情况分析:从事实出发,连续问这意味着什么,再核对由此产生的要求与行动。它帮助团队把信息转成判断,但不能把猜测通过连续追问自动变成事实。
了解情况不仅是接收更多消息
情况研判在许多专业规划中都有应用,常区分事实、假设、推论与行动要求。本文独立编制企业讨论表,不复制任何完整军事规划程序,也不把管理合作视为对抗。教练关注的是管理者怎样解释信息、怎样发现影响,以及怎样确认行动。方法很简单,准确使用则需要真实证据与适当权限,不能只靠问题句式完成。
先写一条可核对事实。例如下一阶段项目可用人员从六人减少为四人,比我们资源严重不足更清楚。后者已经包含评价,需要说明相对哪些任务而言。事实记录包括时间、范围与信息来源,必要时注明尚未确认。主管收到别人转述后,可以先核对关键内容,避免一个未经确认消息在会议中不断重复,最后被所有人当作已知事实。
事实与假设都可能进入规划,但应明确区分。假设是为了继续思考暂时采用的条件,需要说明依据与核查方式。例如客户预计仍按原日期验收,如果尚未确认,就不能写成确定限制。团队可以在假设下准备方案,也应知道若假设变化,哪些判断需要重看。清楚标记未知不是拖延,而是防止临时理解固化成错误承诺。
第一层推论:对当前目标有什么影响
对一条事实问它与本次任务有什么关系。人员减少可能影响工作量、专业覆盖、交接或响应速度,但不一定所有方面都受影响。若减少的岗位主要负责已结束的任务,当前阶段影响可能有限。教练可问:“你认为影响来自哪一部分工作?还有什么条件能减轻它?”避免事实刚出现就直接跳到项目必然失败或大家必须加班。
推论需要有可说明的连接。客户提前验收,所以准备时间缩短,这个关系较直接;客户提前验收,所以不再信任我们,则包含心理解释,不能未经核对。把推论写清,能够让团队看见哪一步依据不足。不是禁止推测,而是让不同解释并列存在,再决定值得核查什么。情境分析的成熟,在于知道自己走到哪一层,而不是讲得越远越显得深入。
还要核对时间与范围。人员减少在本周影响大,下月补充人员后可能不同;某类客户需求变化,不代表全部客户都变化。过度扩大推论会使组织开展不必要调整,过度收窄又可能遗漏真实影响。管理者需要说明当前判断适用于哪一段任务、哪一群体和何种条件,教练帮助其保持具体,而非寻找一条解释全部问题的故事。
第二层推论:它又意味着什么要求
理解影响以后,再问需要守住什么、调整什么或获得什么。准备时间缩短,可能要求确认必要交付、并行安排审核或与客户讨论验收范围。每项要求都应连接具体影响,而不是直接生成加强沟通、提高效率等口号。要求不是已经决定的动作,它描述需要实现的条件,随后仍可比较不同实现办法。
例如必须补齐关键资料,是要求;安排一名人员今天核对并向相应部门请求,是可能动作。把两者分开,能够避免第一种做法被误当成唯一答案。有时团队可以调整交付顺序、使用已有可靠材料或获得外部专业支持,但应遵守适用规则和批准范围。教练帮助扩大选项,最终方式由承担责任的人选择,不通过提问暗中替客户决定。
连续追问也需要停下。若每个推论都再扩大一层,可能从人员不足推到士气下降、客户流失、机构危机,却没有足够证据。此时回问:这是已知影响、合理风险,还是未经确认故事?明确哪项需要观察,哪项必须立即处置。深入思考不等于无限联想,管理讨论需要在证据与行动价值之间保持联系。
| 分析层次 | 需要核对 | 虚构项目示例 |
|---|---|---|
| 事实 | 时间范围与确认程度 | 两名成员下一阶段调出 |
| 影响 | 与当前目标的具体关系 | 资料整理与专业复核受影响不同 |
| 要求 | 必须实现的工作条件 | 保持必要审核并重排节点 |
| 行动 | 权限资源责任人与期限 | 请求合适支持并确认交付安排 |
| 复查 | 假设与实际是否一致 | 支持未到位时升级讨论 |
行动前核对责任、资源和相互影响
形成候选动作后,确认谁有权限决定、谁负责实施、需要什么资源、完成标准是什么。主管知道应该调整,不等于执行者能够调整。若影响客户承诺、预算或专业要求,应由适当角色批准。不能把会议中的建议直接当作对员工的命令,也不能因大家讨论过就认为责任已经共同承担。
多个事实要放在一起看。人员减少要求收窄任务,客户提前要求加快进度,两者可能冲突。团队需要比较目标优先级、可调整范围和升级方案,不能分别为每条信息开出一个动作,最后把相互矛盾要求交给执行者。情况研判从单条事实开始,形成计划时应回到整体,确认动作能同时运行。
资源与代价同样需要说明。加班可以暂时增加时间,但可能带来疲劳、错误和后续负担;外部支持可能有接入成本与质量核查。不要只列好处,也不假设所有替代都有同等可用性。教练可以帮助主管看见谁承担代价,组织按相应规则确定安排,使行动既有针对性,也不把结构困难默默转给个别员工。
虚构案例:人员变化之后的项目准备
以下为虚构教学情境。项目负责人罗青得知下一阶段两位成员将调往其他任务,在会议上说大家再坚持一下。成员没有提出异议,但资料审核逐渐积压。教练请她先写事实:两人的工作时间不再属于当前项目,仍需完成的交付与审核有哪些。罗青发现自己把人员变化当作暂时情绪问题,没有真正改变计划。
团队查看任务后发现,一名成员负责的资料整理可以通过已有流程分担,另一名承担的专业复核却不能随意转交。人员减少对两类工作的含义不同。第一类需要明确新的交接责任,第二类需要寻求有能力且有授权的复核支持。若笼统要求提高效率,既无法补齐专业覆盖,也会让普通成员承担不适当责任。
进一步追问后,罗青确认必须重新安排审核节点,并与客户核对哪些资料可以分批交付。她向相应管理者请求复核资源,同时将其他低优先任务暂缓,说明恢复条件。客户沟通由有权限人员完成,不由执行者自己承诺延期。计划中保留复查点,若支持未能按时到位,就升级讨论范围,而不是再次要求大家坚持。
案例中没有使用复杂量化模型,却让事实走到了工作安排。教练帮助罗青区分情况、影响、要求和动作,并看见不同工作不能简单相互替代。最终业务与专业选择由对应角色负责。情境研判并不保证资源一定获得,但能让真实困难及时进入有权处理的讨论,而不是留在团队沉默里。
用在团队会议中,减少消息堆积
可以为重要信息保留几列简短记录:事实、主要影响、待核查内容、行动或决定。不是每一条消息都要填写全部栏目,只处理会影响当前目标的变化。日常消息可以按已有流程传递,不必把工具变成新的行政负担。负责人应说明为何某条信息值得讨论,防止会议被所有细节占据,关键变化反而没有时间处理。
邀请不同岗位补充同一事实的影响。客户时间提前,销售看见关系承诺,交付看见资源压力,财务看见付款安排。先听各方,再合成行动需求,能够减少单一视角遗漏。意见分歧要具体到哪条连接不同,而不是争论谁更懂业务。若专业判断存在冲突,安排适当核查,不让会议声音大小决定事实。
也要允许提出没有新增动作的判断。有些变化已被当前安排覆盖,只需继续观察;有些影响尚不明确,先核查比立即行动更合适。负责人不必每听到事实都发布新任务,也不应把没有行动解释为不重视。工具的目的,是使动作有依据,减少无用变化,而不是证明会议始终忙碌。
小心确认偏差与过度归因
如果主管已有偏好,可能每条事实都被解释为支持同一方向。客户投诉证明要换系统,员工忙证明要换系统,预算变化仍证明要换系统。教练可以问哪些事实会使其修正判断,以及其他做法能否解释或处理当前影响。把反例纳入讨论,能够防止情况研判成为为预定选择补充理由的过程。
也不要把变化都归因到某个人。报告延迟可能包含个人动作,也可能受上游信息、系统限制或权限影响。先核对条件,再讨论责任,不等于忽略个人贡献。具体归因需要足够证据与适当程序,情境讨论不能代替正式调查或人员评价。用清楚事实处理问题,比用动机标签解释全部变化更有助于改进。
通过复查,让推论接受现实检验
行动以后比较预期影响与实际情况。如果以为调整交接会减少等待,查看等待是否真的减少,是否只是转移给另一个部门。若效果不足,回到事实与推论之间的关系,检查遗漏条件或实施困难。不要为了维护原判断,把新的问题继续解释为员工执行不够用力,管理者自己的理解也应接受反馈。
保存关键判断的时间与条件,有助于后来回顾。当信息变了,允许更新,不必因为以前说过某个影响就坚持到底。更新应说明新证据如何改变理解,让执行者知道旧任务如何处理。情境分析与行动反馈相连,才能既有连续性,也能对变化负责;只有一张会后不再查看的表,无法支持真实管理。
知行社希望企业教练让一个简单问题变得有分量:这意味着什么?先对目标看影响,再对影响看要求,再为要求选择行动,同时持续核对证据与权限。把消息推到适当的工作安排,也让推论保持可修正。这样管理者既不会只收集信息,也不会在每条新消息之后盲目改变全部计划。
对于未来可能发生而尚未发生的事项,可以单独记录情景条件与观察信号,不把它混进当前事实。若信号出现,再启动预先讨论的动作;若没有出现,则按约定继续观察。情景准备能减少临时慌乱,但应避免让猜测提前成为确定命令,使团队在尚不存在的问题上消耗大量资源。
