员工周五花时间写周报,主管周一没有回应;下次项目出问题,主管又问为什么不早说。员工回答“周报里写过”,双方都觉得自己已经尽责。知行社为教练家讨论简短报告时,关注的不只是怎样写得快,更是组织如何接收、决定与反馈。没有回应机制的报告,容易变成一种已经通知过的证明,而无法真正帮助工作推进。

先回答这份报告服务谁的哪种决定

报告可能用于了解总体进度、发现资源冲突、决定优先级或记录学习。不同用途需要不同内容。如果一份周报同时承担绩效证明、客户台账、项目风险和个人反思,很容易越来越长。开始设计之前,主管与成员应说明使用场景,决定哪些内容保留,哪些进入别的系统。

常见的“短时间撰写、短时间阅读”思路可以作为控制负担的提醒,但不能把固定分钟数当成所有岗位的标准。复杂项目需要解释上下文,简单重复任务则不必每周重新叙述。本文不依赖某个报告格式的权威性,而以教练家应用视角设计一份让决策者能迅速找到行动需要的简报。

区分进展、偏差和请求

进展说明与约定成果相比发生了什么,而不是列出参加过多少会议。偏差说明原计划与现实之间有何变化,以及它可能影响什么。请求则直接指出需要谁在何时作什么判断。把三者混在长段落里,主管容易看到忙碌,却找不到该做的决定。

例如“本周沟通供应商、讨论需求、整理材料”没有显示交付状态;“试点已完成两项核查,第三项等待样本;若周三仍未收到,正式评估可能后移;请确认是否改用替代样本”则提供了进展、风险和决策入口。简短不是省略关键信息,而是减少与用途无关的叙述。

让偏差能够安全出现

如果员工每次报告风险都被追问是不是不够努力,报告就会逐渐只剩好消息。管理者需要区分提出问题与制造问题,也要允许早期信息不完全。成员可以说明目前证据、尚未知的部分及下一步核查,而不必等到能够给出完整答案才报告。

安全不等于取消责任。员工仍应跟踪已承诺事项,不能把所有困难写进周报后就默认转交主管。报告里应说明自己正在采取的动作,以及确实超出权限的决定。主管则承担对决定请求的回应责任。双方分清责任,简报才不会变成甩锅渠道。

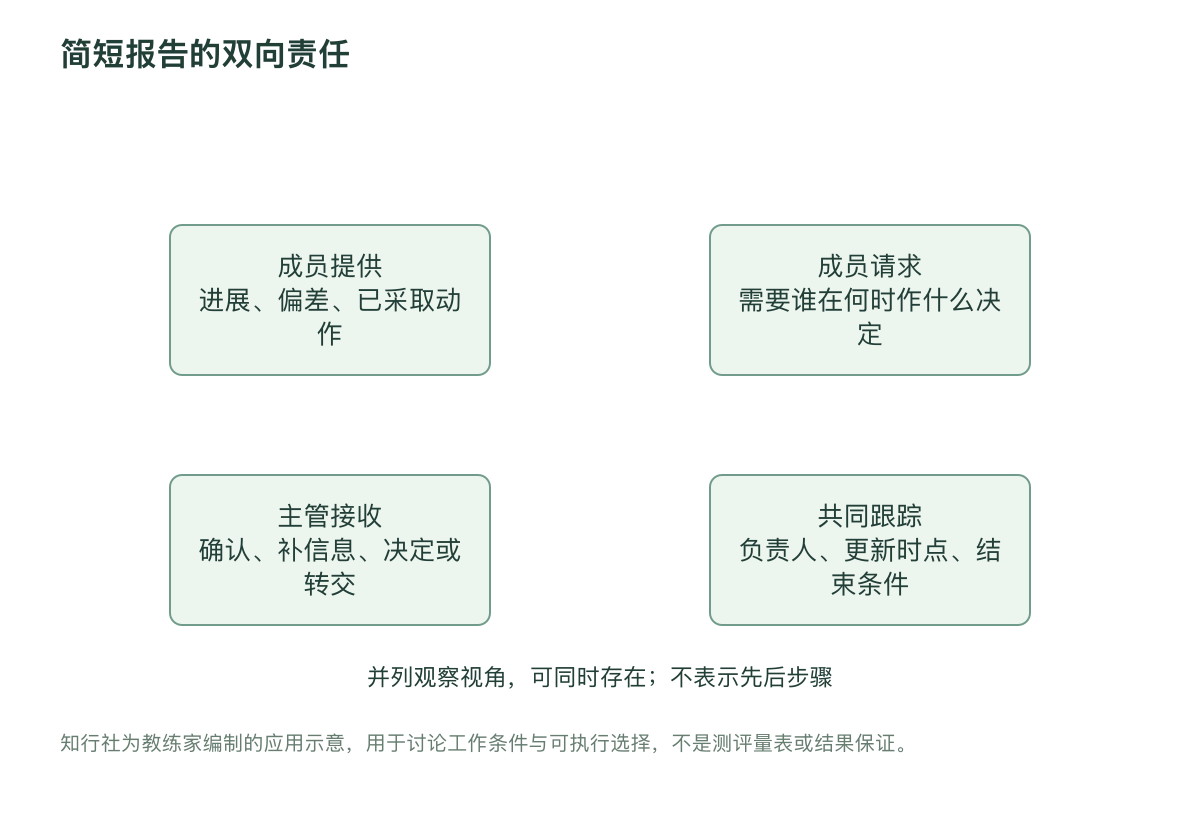

简短报告的双向责任
知行社为教练家编制的应用示意,用于讨论工作条件与可执行选择,不是测评量表或结果保证。

虚构案例:客户实施团队的周五文件

以下为虚构教学情境。实施经理宋青要求八位顾问每周写一页周报,但忙于客户会议,通常只扫标题。顾问林航把接口测试风险写了两周,没有得到回应。项目延误后,宋青感到突然,林航则觉得报告毫无意义。教练请宋青拿出一份实际周报,指出自己看完后需要作哪些决定。他发现自己也说不清。

教练:“你希望周报让你提前知道什么?”宋青:“影响客户承诺的变化。”教练:“这些变化在目前格式里放在哪里?”宋青:“各人自己写,没有固定位置。”教练:“如果你没有时间读完整份,怎样保证需要你决定的事被接住?”宋青提出单独列出最多三项决定请求,并在周一中午前标明回应。

团队试行后,林航写:“接口样本仍缺失,我已两次确认。需要你决定是协调客户负责人,还是同意推迟测试窗口;最晚周二上午。”宋青没有简单回复“继续跟进”,而是明确自己当天联系客户负责人,并给出更新时点。周报正文变短,真正的决定却更清楚。团队也约定,急迫风险不等周报,仍用即时升级渠道。

阅读之后必须留下状态

收到不等于理解,理解不等于决定。可以给请求标注已确认、待补信息、由谁处理、何时更新等状态。工具不必复杂,一条明确回复也可以。关键在于员工知道请求是否被接住,而主管不会在不同渠道重复作出互相矛盾的判断。

主管无法立即决定时,应说明缺少的条件和下一次更新时间。不能以“我再看看”无限悬置。对没有实际请求的常规进展,可以简短确认或不逐条回复,但这一规则要事先说明。成员不应被迫通过是否获得点赞来猜测主管是否满意,报告的回应机制应与用途一致。

简报栏目 够用内容 接收者责任
约定成果 本周与承诺相比的实际变化 确认是否仍符合优先级
关键偏差 证据、影响、仍未知事项 判断是否需要升级
决定请求 由谁决定、最晚何时、备选方案 给出决定或补信息要求
本人动作 已采取与准备采取的行动 避免重复指挥与责任悬空
下一次更新 承诺更新时点及条件 确保请求有跟踪入口
工作学习 假设更新及接口改进 不强迫披露私人感受

把旧信息从周报里移走

已经存在项目系统里的详细进度,不必每周手工复制。可以只解释本周发生的变化与需要注意的事项。重复填写会造成版本不一致,也使员工把大量时间用在维护汇报形象上。组织可以保留一个可靠记录位置,简报负责提供判断线索。

但减少重复不等于让主管自己到处找。简报仍应包含足够上下文,说明任务名称、关键状态和需要的动作。内部系统引用若允许,可以按组织规定使用;公开文章并不需要复制真实资料或地址。本文所有情境仅用于教学,不对应任何实际客户信息。

别把反思栏变成自我暴露要求

简报有时加入“本周学习与感受”,这可以支持发展,但需要明确是否自愿、谁能看到、是否影响绩效。员工不应被要求在正式工作报告里披露私人情绪、健康问题或与同事的敏感关系。个人教练中的反思记录,也不能未经同意被转交给主管。

可以用与工作有关的学习代替强制自白,例如哪项假设被推翻、哪个协作接口需要改变、下一次想验证什么。管理者关注学习时,也应提供可用支持,而不是要求员工每周写出积极感悟。真实的学习有时是承认不知道,需要更多观察,并不总是一个漂亮结论。

跨层级汇总要保留决定需要

基层报告经过多层汇总,容易只剩总体绿灯。每一层都担心呈现问题,于是风险被改写成“持续推进”。组织应明确哪些偏差必须保留,哪些需要直接升级,以及汇总者能作哪些决定。不能把所有细节向上复制,也不能为了简洁删除真正需要行动的信息。

汇总时可以按主题归并,例如几个项目都等待同一资源,主管需要的是资源冲突判断,而不是八份相似叙述。原报告者应知道自己的请求被合并到哪里,谁负责继续跟进。否则汇总越高效,基层越可能感到事情消失在文件里。

频率跟着工作节奏走

每周一次适合某些项目,却不适合所有工作。高变化阶段可能需要更短的检查周期,稳定阶段则可以降低频率。紧急问题不能等到周五才说,长期工作也不必每天汇报同样状态。报告频率应依据风险、依赖与决定速度,而不是因为模板叫周报。

调整频率时同时看接收者容量。每天产生大量报告,主管却没有时间处理,只会增加信息噪声。可以让常规进展按较低频率汇总,只有例外进入即时讨论。例外标准需要共同确认,避免每个人都为了确保被看见而把普通事项标成紧急。

接收者也要为报告设置处理时间

主管若只在有空时阅读,决定请求就可能长期等待。可以在自己的日程中保留一个简短处理窗口,先识别必须回应的事项,再判断需要直接决定、补信息或转给其他人。不能把报告交给助理汇总之后,就认为自己已经履行接收责任。被转交的决定也要有明确负责人,避免任务在层级之间循环。

对于团队反复报告的同一障碍,主管需要判断是否属于系统问题。例如几个项目都被同一审批卡住,就不应逐个要求“继续催”。可能需要调整审批权限、提供替补或改变排期。报告的价值在于让组织看见共同模式,不能永远停留在要求个人更努力推进。

给员工一个没有新变化的选项

稳定任务在某一周期没有重要变化时,可以允许简短确认,而不是强迫写出新的亮点。强制每周产生成功故事,会让报告越来越像宣传稿。也应允许诚实说明本周主要在等待已知条件,并写出等待负责人及下次确认时间。等待不一定是员工无所作为,但需要可追踪。

新成员可能需要样例来理解什么叫够用。可以展示一份经过匿名处理的短报告,解释为什么某条信息有用、哪些细节可以删去。不要只给字数上限,却没有判断标准。写得短是一种能力,需要管理者通过使用反馈帮助形成,而不是以篇幅责备员工。

报告停止使用时也要及时退出

项目结束、团队结构改变或新系统替代旧流程后,原简报可能不再有价值。可以定期确认是否仍有人使用、是否与其他记录重复、是否还产生决定。若没有明确用途,就删减或停用,而不是因为历史上有人要求过便永久保留。组织愿意退出无用报告,也是在尊重成员时间。

教练面对主管客户时,可以邀请其先取消一个无效栏目,再观察是否真的损失判断。若没有,就保留删减。改善信息流不一定需要新增模板,有时减少一个没人回应的要求,反而能让真正重要的请求更容易被看见。

用决策效果检查这份报告

试行几轮后,评估写作负担、需要决定的事项是否更早暴露、回应是否及时、同类问题是否反复出现。不要只问报告是否整齐,也不要只统计提交率。成员按时提交一份无人使用的文件,不能算信息管理成功。

教练可以请主管问团队:“我们可以删掉哪一栏而不损失判断?哪一类请求经常没有被回应?如果保留这份简报,我们要承担什么接收责任?”知行社为教练家强调,汇报不是员工单方面证明自己在工作。它是一种双向约定:成员把值得注意的变化说清,管理者把需要自己承担的决定接住。
