临近截止日期,负责人说“再给我两天”,接收方说“为什么现在才告诉我”。双方都可能已经非常努力,但信任仍然受损。问题往往不是有没有记住日期,而是交付过程中没有及时发现和处理范围、依赖与判断的变化。知行社为教练家讨论一种更可靠的守期方式:让风险在还有选择的时候被看见,让延期不再只是一句最后时刻的请求。

一个日期并没有定义交付

“周五给我方案”至少缺少三个信息:方案要支持什么决定、达到什么程度、由谁确认合格。有人交了完整文字,接收方却需要成本对照;有人认为初稿即可,对方已经安排客户签字。日期相同,双方想象的交付却不同。这样的误差到最后才显露,就会被误认为执行不力。

开始前用一段简短说明定义可验收成果。写清使用者、必要内容、允许暂缺的部分和确认人。如果任务需要分阶段交付,可以区别探索稿、审阅稿与正式稿。名称不是为了增加流程,而是帮助接收方知道自己可以依据哪个版本采取行动。没有核准的探索稿,不应被当成对外承诺。

识别硬约束与可以协商的日期

有些日期与外部活动、监管流程或设备窗口相连,错过会带来实际后果;有些只是内部希望,有调整空间。负责人需要问清日期背后的原因,但不能凭自己判断“这只是领导随口说的”而不遵守。能够协商不代表可以单方面改变,硬约束也不代表所有范围都不能调整。

教练可以问:“如果这个日期不能动,哪些内容是必须有的?如果全部内容都必须有,是否需要增加资源或更早开始?”把时间、范围和资源同时放上桌,有助于形成真实取舍。不能承诺所有条件都不变,却希望靠个人加班自动解决。尤其高风险任务,压缩必要检查可能让按时交付变成更昂贵的失败。

关键依赖需要负责人,而不只是名字

资料、审批、测试和客户回复,都可能决定交付能否继续。“等财务给数据”不是一个足够清楚的计划。至少要知道所需数据的范围、约定时间、确认人以及未收到时的处理方式。依赖有负责人,不等于负责人保证对方一定按时;它意味着有人跟踪、确认并及时提出决定需要。

也要警惕把所有依赖都写成对方问题。自己是否把请求发清楚,是否给出合理准备时间,是否解释资料用途,是否核对数据口径?若要求含糊,对方即使及时回应,也可能无法使用。教练可以帮助客户复述一项依赖请求,检查它是否足以让另一人知道具体要做什么。

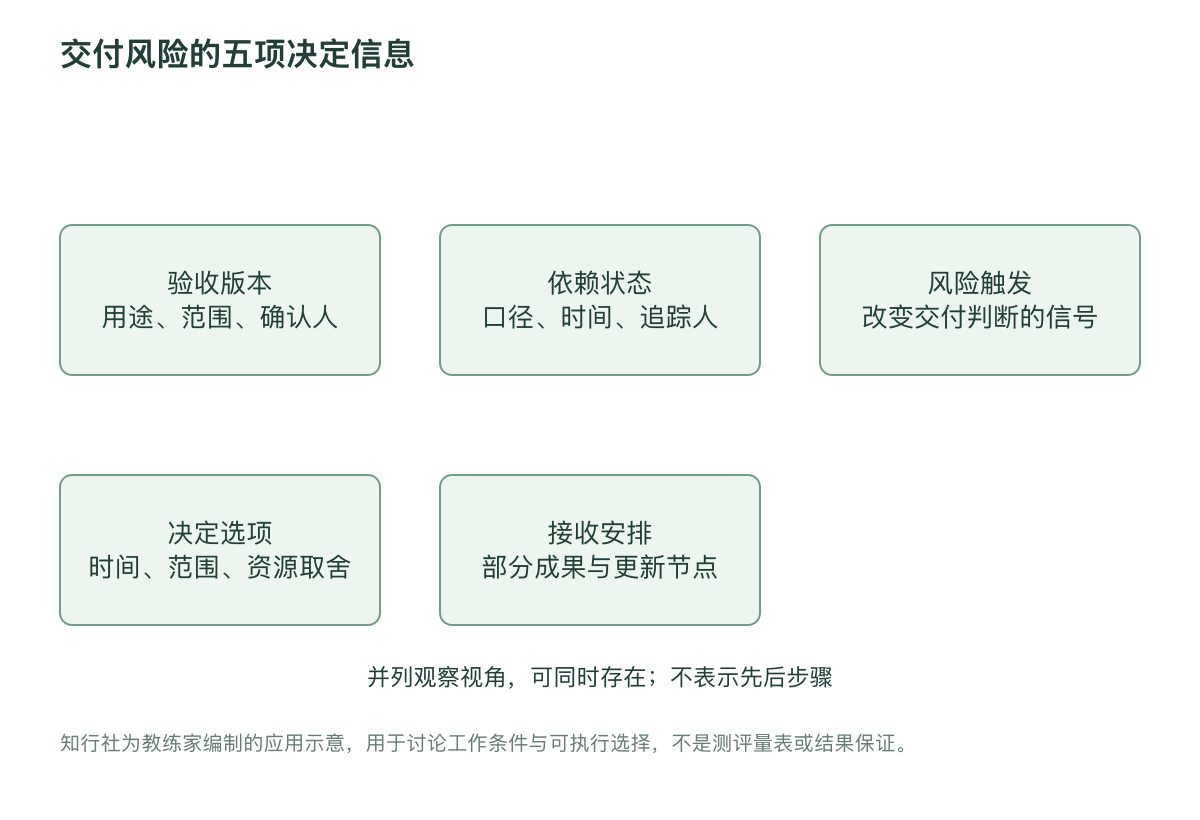

交付风险的五项决定信息
知行社为教练家编制的应用示意,用于讨论工作条件与可执行选择,不是测评量表或结果保证。

风险信号应该在延误之前触发

常见做法是每天问进度百分之多少。百分比容易给人安心,却不一定反映剩余难度。一份报告写完大半,关键结论仍没有证据;一套系统功能大致完成,核心接口尚未测试。与其只看完成比例,不如寻找会改变交付判断的信号,例如关键资料未确认、首次验证失败、核心审批超过约定窗口。

触发点要与行动连在一起。发现资料不足后,是继续做假设版本,还是缩小范围,还是请有权限的人决定延后?如果风险记录没有对应的决定入口,就容易成为另一张被忽视的表。组织应欢迎早期暴露真实风险,不能一边要求及时报告,一边把提出困难的人视为能力不足。

虚构案例:一份培训方案的最后三天

以下案例与对话均为虚构。企业学习负责人沈宁承诺周五提交新任主管培训方案。周二她发现业务负责人还没有确认能力要求,自己却已经做完课程目录。她想先把材料做漂亮,以免显得没有进展。教练问:“周五接收方要用它决定什么?”沈宁说:“要决定预算和开课时间。”教练问:“没有能力要求,哪些决定其实不能负责地作出?”

沈宁承认课程配置可能完全重做。教练继续:“今天报告风险,与周五说延期,给组织的选择有什么不同?”沈宁列出三种方案:周五只交需求假设与预算区间;增加一次业务决策会,争取完成核心范围;把正式方案推迟到下周,同时暂不锁定讲师。她不是简单要求多三天,而是说明每种选择的影响。

在沟通中,负责人最初说:“你先按经验写。”沈宁回应:“我可以先写假设稿,但不能把它当作已经确认的培养重点。若今天能确定两个主要岗位情境,周五可交可估价版本;否则我们需要接受预算仍不稳定。”对方最终同意当天进行四十分钟需求确认,并删除两个非必要模块。方案按期完成了核心部分,未确认内容被明确标注,没有通过美化材料掩盖未知。

提前交出可讨论的版本

早期版本不是把半成品随便发给别人。它需要说明希望得到什么反馈、哪些已经确定、哪些仍在探索。如果请对方看的是结构,却被要求逐字修改,双方会浪费时间。可以在发送时写:“请先确认这三项决策问题和范围,语言将在之后处理。”这样审阅者知道如何参与。

早交也不适用于所有内容。涉及敏感数据、未经核实的对外主张或容易被误用的材料,需要控制权限和版本说明。教练应帮助客户设计合适的反馈方式,而不是把“尽快分享”当作普遍正确。可靠交付包括信息安全和质量边界,不只是尽早出现一份文件。

交付阶段 应当看见的信息 触发后的行动
开始前 用途、必要范围、确认人 用同一说明校准承诺
依赖建立 所需资料、口径、约定时间 确认请求是否足够具体
过程中 可能改变交付的信号 向有权限的人提出选项
范围变化 新增要求及额外检查 重新确认时间或删减范围
确定延期 可靠新安排及部分成果 先帮助接收方调整工作
结束后 风险暴露和决策回应时间 修正下一次承诺机制

变更需要形成新的承诺

原定十页的报告变成三十页,新增两位审阅者,或客户临时增加一个场景,都会改变任务。若只是把新要求加进去而不重新确认时间,就会制造隐形延期。负责人应记录变更来自谁、增加什么工作、影响什么节点,以及由谁确认新的安排。小变更可以口头确认后简短记录,大变化应按组织流程处理。

沟通时可以说:“原承诺包含甲乙两项。新增丙需要额外核查,如果日期保持,建议先交甲乙及丙的初步判断;如果丙也要正式确认,需要延至下周二。”这种表达不是讨价还价,而是让要求与代价对应。主管也应承担决定责任,不能要求员工独自承担相互矛盾的承诺。

延期发生后,先保护接收方的工作

已经确定无法守期时,尽快说明新的可用时间和可靠程度。接收方可能要改会议、通知客户或重新排资源,因此最需要的是可用于安排的信息,而不是长篇解释自己多辛苦。可以说明当前完成了什么、缺少什么、下一次更新何时提供,以及是否有部分成果可以先支持对方。

道歉并不等于承诺一个仍然不现实的新日期。连续两次延期更容易损害信任。若关键条件仍未知,应诚实给出决策点与范围,而不是假装精确。例如“明天下午确认测试结果后才能承诺正式日期,目前可先提供已经通过验证的部分”。这比再猜一个时间更负责任。

把最后冲刺从默认方式变成例外

偶尔的紧急协作可能无法避免,但若每次都靠晚间收尾,应回看任务估计、启动条件和审批速度。有人总在最后阶段突然高效,可能是之前目标不清,也可能是只有截止前才得到主管决定。不能轻易把所有冲刺解释为拖延,也不能把连续透支当成团队精神。

管理者可以定期检查任务等待在哪里:等待信息、等待判断、等待权限,还是等待真正开始。对不同等待采取不同措施。教练帮助个人改善启动,同时也应允许客户看见组织制造的延迟。若所有压力都被个人吸收,系统便没有动力调整,守期能力也不会真正提高。

风险沟通前准备一张决定卡

决定卡可以只有五句话:原承诺是什么,哪项条件发生变化,若不处理会影响什么,当前有哪些可行选项,需要谁在什么时候决定。它不是为延误辩护的长报告,而是把复杂情况翻译成接收者可以采取行动的信息。准备过程中,客户也可能发现自己其实还没有核查条件,便先去补充事实。

可以在教练会谈中排练一次。客户扮演负责人,教练暂时扮演忙碌主管,先回应“你自己想办法”。客户需要进一步说清哪项决定超出权限,例如增加预算、改变对外范围或调整其他团队承诺。排练的目的不是训练强硬,而是帮助客户不再把一项正式管理决定藏在含糊的求助里。教练也应提醒,真实主管可能有不同约束,需要给出讨论空间。

接收方也要反馈计划变化

提交者及时报告风险,接收方却迟迟不说自己的用途已经改变,同样会制造无效工作。比如原来用于内部讨论的报告,突然要对外展示,验收标准可能明显不同。接收方应及时说明用途、审阅者和决定日期的变化,而不是在最后阶段才以新标准评价。

在长期合作里,可以共同约定变更入口:哪些改变直接沟通,哪些需要重新确认范围,哪些不能仅通过转发一句消息就视为已经接受。交付可靠性是双向的。负责人要管理自己的承诺,接收方也要管理自己的要求与回应速度,不能把协调成本全部放在执行者身上。

复盘承诺质量,而不是追问谁不够努力

一次交付结束后,分别回看最初估计、实际变化、风险报告时间、决策回应时间和最终验收。不要只统计是否按期,因为缩小范围后按期与未经说明地漏交内容,性质不同。也不要把合理协商的延期与失联拖延混为一谈。评价应该鼓励真实、清楚和可追踪的承诺。

教练会谈可以以一个具体动作结束:让客户写出下一项交付的验收说明、一个最关键依赖、一个风险触发点和对应的升级对象。守住日期并不意味着保证未来没有变化,而是变化出现时仍然让合作方知道发生什么、可以怎样决定。可靠性正是在这些提前说清楚的行动里建立起来。
