估算不是证明自己动作够快

估算描述在已知条件下的判断,目标日期表达期待,承诺则需要有权限的人确认资源与取舍。知行社为教练家讨论工期问题时,主张先区分估算、目标日期与已确认承诺。这种承诺看起来积极,实际却让尚未检查的范围、等待和资源缺口留给执行者承担。客户问什么时候完成,项目负责人立即给出一个日期,随后再努力把所有工作塞进去。

三者可能一致,也可能存在明显冲突。教练不能通过鼓励信心让不现实的工期变得可行,更不能代替专业人员判断技术工作需要多少时间。他能帮助负责人看清自己为什么急于报日期,哪些条件没有说出来,以及怎样把不确定性带进一次诚实的对话。把未知说清,并不等于对交付缺少责任。

把动手时间与经过时间分开

一项工作需要四小时操作,不代表今天上午开始、下午就能交付。它可能先等材料、再排到评审、随后才进入修改。经过时间包括这些依赖与等待,容量则说明负责人真正能够投入多少。一个人每天在岗八小时,并不意味着八小时都可用于同一个项目。既有服务、会议、必要维护与休息,必须按现实安排处理。

本文使用范围、依赖、容量和变更作为讨论线索,不提供万能估算公式。对熟悉工作,可以参考性质相近的过往记录;对新工作,则说明最缺乏依据的部分,先安排小规模验证。任何数字都应附着在明确对象上:“三天”如果既不说明交付什么,也不说明由谁确认,就难以形成可靠协作。

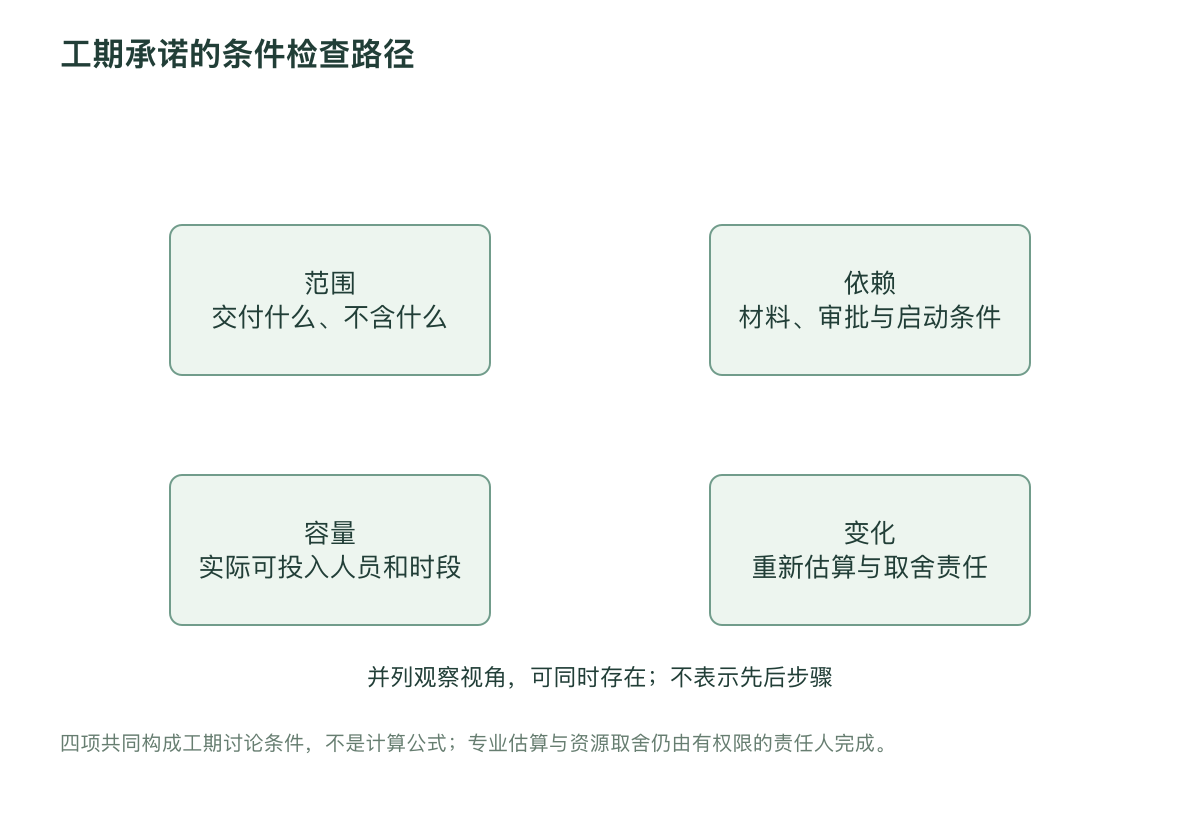

工期承诺的条件检查路径
四项共同构成工期讨论条件,不是计算公式;专业估算与资源取舍仍由有权限的责任人完成。

教学案例:五天方案为什么需要十天才交付

以下案例与数字为教学虚构。项目负责人许衡答应五个工作日交付一份客户诊断报告。他估计访谈两天、分析两天、写作一天,认为计划已经足够具体。实际开始后,访谈对象需要分两批安排,部分材料等待客户补齐,报告还要经过内部专业评审。五天的动手工作被拉长,而客户只听到原先那个日期。

教练请许衡画出最早能够启动每一步的条件。他发现,分析不仅依赖访谈结束,也依赖拿到完整业务记录;写作中有一部分可以提前,但重要判断必须等待评审。他没有必要把所有步骤顺序排死,也不能假设一切都能平行。教练问:“如果客户今天只能补齐一半材料,你可以交付什么,不能交付什么?”许衡这时提出分阶段交付的可能。

他与客户重新协商:先提供已完成访谈的事实摘要,正式判断在关键材料与评审完成后提交。同时列明材料截止时间与确认人。客户仍希望尽快,双方于是讨论减少报告范围而不是默默取消评审。这个案例的改变不在于日期变长,而在于各方终于看见日期依赖什么,并能对范围和资源作真实选择。

让估算区间带着假设出现

对存在不确定性的工作,可以提供可解释的区间,而非精确到某个小时的答案。区间下限需要说明什么条件同时满足,上限需要说明包含哪些合理波动。不要把极端理想情形包装成正常预期,也不要随意加上一个巨大的安全数字来回避讨论。区间的作用是暴露关键假设,让相关人决定怎样获得更好的信息。

团队可以列出工作包、所需投入、启动条件、可用负责人以及主要未知。随后识别最影响整体交付的一项条件。如果它需要专业测试,就先测试;如果它需要外部确认,就明确请求与最晚响应;如果它是资源冲突,就由管理者重新排序。教练式提问帮助这些条件出现,项目负责人仍需要对实际排程承担责任。

估算要素 需要写明 缺失时的后果
范围 交付对象、质量与不含事项 双方对完成含义不同
依赖 材料、确认与启动条件 把等待误认为操作时间
容量 实际能够投入的人与时段 默认所有时间都可使用
变化 何时更新以及谁决定取舍 旧日期继续误导后续安排

完整对话:担心说不准会被认为不专业

许衡说:“我怕给区间,客户觉得我能力不行。”教练问:“客户更需要一个听起来确定的日期,还是可以据此安排工作的条件?”许衡回答两个都需要。教练继续问:“你能确定的部分是什么?不能确定的部分,怎样更快得到答案?”他意识到,专业不在于消灭所有未知,而在于区分已知、假设和待核实,并主动安排确认。

随后他们预演沟通:“当前可以确认访谈整理需要两天,尚未确认的是业务记录何时齐备。若周三收到并通过检查,我们按甲日期交付;若推迟,需要在乙日期重新确认范围。”教练询问这是否符合实际,而不追求话术漂亮。若团队没有能力兑现条件,说明再清晰也只是包装,必须回到资源安排。

缓冲应该说明保护什么

缓冲不是没人负责的一段空白,也不是默认可以随意侵占的富余。它可以保护合理返工、必要审核或外部响应变化,但要说明用途。若所有参与者都私下加缓冲,整体计划可能失真;若管理者见到缓冲就全部删除,则计划会把不确定性压到员工身上。团队需要共同讨论哪些波动已计入,哪些发生后必须重新协商。

同样,压缩工期需要说明代价。增加人手未必立刻减少时间,因为可能增加交接和沟通;取消审核可能改变风险;减少范围需要客户同意。教练可以问:“你提出的加速改变了哪个条件?”“谁能够接受相应代价?”这比要求团队再努力一些更接近实际管理,也避免把组织选择写成个人敬业程度。

变更发生后怎样保持承诺可信

当范围改变、关键人员缺席或依赖延误,应尽早更新判断,不等到最后一天才说做不完。更新说明包含发生了什么、影响哪一步、目前可保留什么以及需要谁决定。已经做过的估算并非不能修改;真正损害可靠性的,是明知条件已变却继续让别人依赖旧日期。更新不是单方面宣布新时限,也需要给受影响的人安排空间。

如果组织只允许报乐观日期,不允许讨论风险,教练需要支持负责人看见制度性压力。个人可以改进表达和证据,却不能单独解决奖励方式。管理层应明确对风险暴露的回应,避免谁先说困难谁就被责备。需要追责时,按实际证据区分估算方法不足、信息未共享与明知不可行仍作承诺。

复盘估算时不要只追问谁报错了

一次交付完成后,比较估算与实际时,应把偏差放回工作包和条件。哪些工作本来漏算,哪些依赖被误判,哪些变化后来才发生,哪些步骤实际可以并行。记录少量能帮助下一次判断的经验,而非只给一个准确率。不同任务复杂度差异很大,简单用个人误差排名,可能鼓励大家隐藏不确定性或夸大工期。

许衡复盘时发现,自己最需要改进的不是写作速度,而是接单前确认材料条件。他因此在下一次启动沟通中增加了材料清单与确认窗口,并安排专业评审的可用时段。第一次改进未必使每个项目更短,但让承诺的基础更清楚,也让客户更早参与必要取舍。

一场估算讨论可以怎样安排

讨论开始时先确认交付对象,邀请实际执行者讲出他理解的完成条件。随后由各依赖方补充启动所需信息,再核对可用时段。不要先把目标日期写在白板中央,再问大家能不能想办法,因为这容易让估算变成证明目标正确。目标日期可以明确存在,但应与工作判断并列,让冲突被诚实地看见。

在许衡的项目里,客户需要报告用于一次经营会议,这是实际约束。团队因此没有简单延后所有内容,而是核对会议真正需要哪一部分。他们发现事实摘要足以支持第一轮讨论,正式建议可以随后补齐。这个调整既尊重客户的时间需要,也保留专业判断的条件。不是所有项目都能拆交付,但值得先检查,而非默认只剩全面加班。

不要用区间掩盖尚未做的准备

区间若没有依据,也会成为新的漂亮话。例如随口说三到十天,既不能帮助使用者安排,也不能说明最重要的不确定性。负责人应至少说清哪些工作已有经验,哪些环节需要验证,以及下一次何时能够缩小区间。若范围本身尚未定义,先安排范围确认,而不是急着提供一个看似慎重的宽区间。

另一个反例是不断修改条件,让任何延期都看起来不算失约。承诺需要有双方已经理解的基础,修改也需要及时沟通并处理影响。不能到了截止日才重新解释原来不包含某项任务。记录估算版本的目的,是保护共同理解,而非为负责人寻找免责理由。责任与不确定性可以同时存在,承认变化并不取消必要补救。

让专业意见能够被完整听到

执行者可能因为资历较浅不敢提出工期疑问,主管也可能把疑问听成抵触。教练可以支持会议先收集工作条件,再讨论可行选择,避免直接问谁愿意负责。对不同判断,请相关人说明依据与尚缺信息,不急于取一个平均数。需要专业验证的分歧,安排验证而不是投票;需要资源取舍的分歧,交给有权限的人决定。

回到团队日常,管理者应让暴露估算风险的人看见后续回应。例如明确将某项依赖提前确认,或接受减少范围。若每次说出困难只得到再努力的要求,员工可能不再提供真实信息。可信工期不只依靠技巧,也依靠组织愿意据事实作决定的环境。

把日期变成一份共同理解

面对外部硬性截止日,不能只把区间交出去就结束。团队应在截止日前倒查最低可交付范围、不能删去的保障与必须立即解决的依赖,必要时按正式机制升级。教练可以帮助客户准备这种艰难对话,但不能为了保持关系而鼓励他接受自己无权兑现的保证。客户需要的是有依据的选择。

对于教练家读者,估算的价值不在于每次准确预测未来,而在于让行动有可以检查的基础。范围清楚、假设可见、依赖有人回应、变化能够更新,才能让一个日期成为共同承担的承诺。把这些条件讲完整,既保护交付,也保护团队不必依靠持续透支来维护表面的确定。
