“现在已经执行阶段,为什么还在重新规划?”这句话出现在项目会上时,团队往往把必要调整当成不够专业。其实,一个项目可以分成不同交付阶段,而启动、规划、执行、监控和收尾等管理工作也可能在不同阶段反复发生。若把管理工作误解为只能依次通过的五道门,就容易在开工后拒绝新信息。

知行社为教练家从组织协作角度讨论项目阶段与管理过程。本文不提供认证考试速记,而是帮助发起人、项目负责人和团队教练看清:我们现在处于哪一段交付,下一段需要什么条件,以及哪些管理工作仍然不能省略。项目方法应按实际风险和组织要求选择,不存在一个阶段名称就能保证成功的结构。

阶段描述交付的演进,过程描述管理的工作

项目生命周期中的阶段,通常反映产品、服务或组织改变怎样形成。例如新服务可能经历探索、设计、试点和推广;办公空间改造可能经历需求确认、方案、施工和移交。名称和数量需要结合项目特点,不能因为某张教材图有四格,就强迫所有项目分成同样四段。

管理过程则回答怎样组织与控制工作。启动涉及授权与方向,规划组织将如何完成,执行推进实际活动,监控检查表现与必要调整,收尾确认完成和交接。它们并不是只各发生一次。试点需要自己的安排、实际运行与结果核对,推广也要重新检查资源与接收条件。

团队教练可以用两个问题区分:“这个名称说明了交付物发展到哪里,还是说明了我们正在做哪类管理工作?”“进入下一段以后,哪些批准与检查仍要继续?”区分以后,团队能够讨论具体安排,而不必为了一个标签争论谁理解了正确方法。

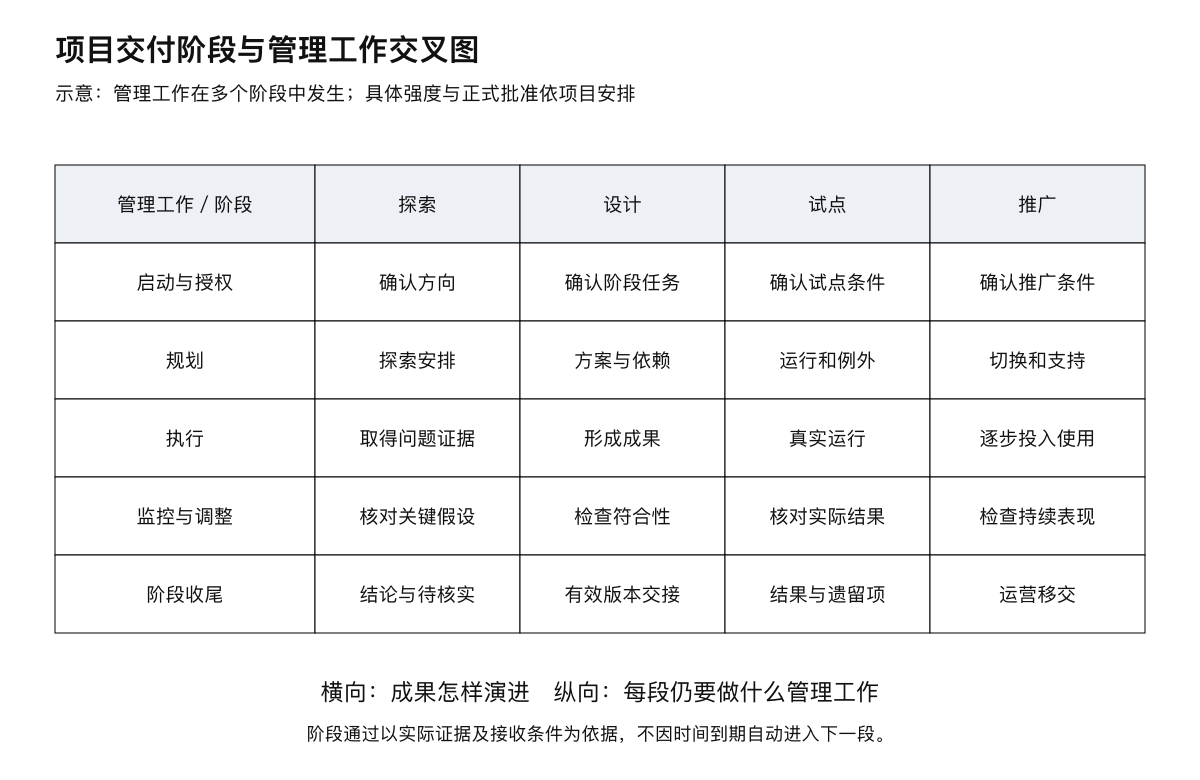

项目阶段与管理工作的交叉关系
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

阶段边界应围绕实质性的判断设置

划分阶段的目的,是在适合的位置检验继续投入的依据。一个好边界说明要交付什么证据,由谁接收,什么条件允许继续,以及未满足时如何处理。若边界只是时间到了就换一个名字,团队仍可能把未解决的工作推到后面。

阶段成果不只包括制作完成的物品。关键假设是否得到验证、使用者是否具备必要能力、运行角色是否承认接收责任,都可能影响下一段是否值得开展。边界需要反映具体项目的风险,不能把所有事情压缩成“文件已提交”的形式检查。

也要避免让阶段检查变成没有必要的审批堆积。低风险、可以快速回退的工作,未必需要层层汇报;涉及不可逆投入或重要对外承诺,则应有相应的正式决定。教练帮助团队说清需要哪一种决定,正式流程与批准人由组织确定。

在阶段内部保留管理工作的完整性

进入试点之后,负责人仍要确认当前目标、计划和授权。如果原来的客户范围发生变化,就要检查已批准条件是否仍适用。规划可以分层:近期具体工作细,远期方向和依赖较粗;不能把所有未知填成确定任务,也不能把近期必要安排都推迟到现场决定。

执行期间应记录真正影响交付的事件。监控不是等月底制作一张总结图,而是持续比较实际结果与有效安排,发现需要处理的偏差。记录可以很简洁,但要让团队及时看到谁需要作判断,以及若不处理会影响哪项工作。

收尾也可能发生在一个阶段结束时,包括确认成果、处理未完成项、归档有效材料和接收责任。阶段收尾不等于整个项目结束。下一阶段使用的材料应说明版本和限制,否则旧方案、试点结果与推广要求可能被混为一谈。

让阶段之间的交接成为共同工作

制作团队说“已经交付”,接收团队说“还不能用”,通常说明双方的完成标准没有在前面达成一致。阶段设计时就邀请下一段的角色参与,说明他们需要哪些资料、能力、环境与授权,不等成果做完以后才请他们签收。

对跨部门项目,交接应包括例外怎样接收。试点里由项目人员临时解决的问题,推广以后可能由日常运营承担。若这种责任没有转移,项目看起来成功关闭,运行团队却接到一个没有维护能力的结果。教练可以请双方共同演练典型与异常情境。

上一段的未完成事项不能靠改名消失。把必须解决后才能继续的事项、允许带入下一段的事项和暂时不处理的事项分开。每项说明影响、责任与决定依据,使下一段知道接收的是怎样的实际状态,而不是只接收“上一段已完成”的口头结论。

交付阶段 关键接收问题 阶段内仍需的管理工作
探索 问题与业务理由是否成立 授权、规划与证据核对
设计 方案与运行条件是否匹配 任务安排、变更和质量检查
试点 真实情境能否使用 执行、监控与阶段接收
推广 运营能否持续承担 切换安排、遗留项与移交

选择交付方式时讨论变化与反馈成本

一些项目能够较早确定主要要求,分阶段推进可以减少无序变更;另一些项目对用户需求仍然不确定,需要通过短周期交付获得反馈。团队不应只因为某种方法流行就采用,也不应把一种方法当成成员是否现代的评价。

讨论几个实际问题:错误发现得晚会带来多大代价,交付能否切成有价值的小部分,使用者能否及时参与,哪些批准不能跳过。答案决定怎样设置检查点与交付节奏。即使采用迭代,也要管理授权、依赖与质量;即使阶段安排明确,也要允许根据重要证据调整。

混合安排并不意味着想怎样做就怎样做。可以为一个项目的不同部分使用不同节奏,但需要明确它们怎样衔接。系统配置按短周期验证,实体采购按正式交货节点安排,两者若缺少共同接收条件,就会在相遇时暴露冲突。

虚构案例:企业学习平台的试点与推广

某企业要建立主管学习平台,最初把启动、规划、执行、监控、结束写成五个顺序阶段。培训负责人认为上线后只能执行课程计划,不能再讨论学习需求;业务部门则不断提出课程过长、排班不适合等反馈。双方很快把变化理解为对方不配合。

团队教练让大家分别画出交付演进与管理工作。交付实际需要需求探索、小范围试点和逐步推广,每一段都要有目标、计划、运行核对与接收。重新画图后,试点目的从“证明平台已经做好”改为“检查主管能否在真实工作中使用必要内容”。

团队为试点设定了两类证据:学习入口能否正常使用,以及内容是否帮助主管解决指定情境。技术完成不再代替学习价值。试点结束时,培训、业务和平台维护角色共同判断哪些内容可以推广,哪些需要修改,哪些材料只适用于试点班级。

一项未完成的问题是夜班主管不能在约定时段参与。它没有被藏在“整体通过”的结论里,而是作为推广前需要解决的条件,安排业务角色决定可用时段。这个改变来自阶段边界上的实质判断,不是增加一份报告自动带来的改善。

教练需要帮助团队暴露哪些隐含假设

当某人说“上一阶段已经结束”,可以问结束指的是制作完成、批准通过,还是实际接收。三种状态不同,进入下一段的条件也可能不同。把表达具体化能够减少假性共识,让每位角色知道还需要完成什么。

当负责人坚持“不允许再改”,可以问哪些内容已经形成正式承诺、哪些仍可根据证据调整。保护已经批准的边界是必要的,但保护边界不等于拒绝所有反馈。超出权限的改变应提交正式决定,权限内的调整则需要记录与通知。

当团队不停重新讨论已决定的问题,要检查是否缺少有效版本与决定记录。频繁重启不一定意味着方法需要更灵活,也可能是批准条件没有被理解。教练帮助大家找到重复讨论背后的缺口,而不把所有变化都赞美为学习。

用阶段检查保护判断质量

阶段末的讨论最好从本阶段的实际目标出发:获得了什么证据,哪些结论可以支持下一步,哪些未知仍然重要。不要只邀请负责人展示积极成果。下一段接收者与关键专业角色需要有机会说明实际限制,疑问应得到回应或留下明确处理安排。

一项通过决定可以附条件,但条件必须可执行。例如允许准备推广材料,同时在真实使用验证通过前不向全部部门切换。条件如果只是“注意风险”,实际上没有给出边界。对不能承担的剩余风险,有权限的角色应决定暂停、变更或终止。

项目阶段安排的价值,是让组织在关键位置作有依据的判断,而管理过程让这些判断能够落实并得到检验。名称可以不同,基本工作不能仅因阶段翻页而消失。团队能够清楚解释现在的交付状态、下一段的接收条件和当前有效管理安排,才算拥有了可用的项目结构。

接收证据不能由状态颜色替代

阶段报告里常用绿色、黄色和红色快速表达情况。这有助于阅读,却不能替代对完成标准的说明。某阶段进度是绿色,但实际用户尚未参与,下一段需要依赖的能力就可能仍不存在。负责人应说明颜色判断覆盖了什么,哪些结果暂时不在判断内,使接收方不把局部顺利理解为所有条件已经成熟。

可以邀请团队给每个关键成果补一句证据说明。例如“材料已交付”后面写接收人完成了样例检查,“试点已完成”后面写覆盖了哪些运行时段与例外。没有必要把每个操作都形成冗长记录,但影响继续投入的结果应能够回到可核对材料。检查依据薄弱时,给出未知状态通常比为了整齐报告而默认通过更诚实。

若多个阶段并行,尤其需要说明共享资源与交付依赖。设计人员一边支持试点修改,一边为下一批推广准备材料,可能在两段计划里都被视为完全可用。此时应由相关负责人共同确认实际容量与优先顺序,而不是让成员在冲突中自行选择并承受两方指责。并行安排减少等待的同时,也提高了协调要求。

对组织教练而言,可以观察会议是否允许谈论阶段之间的真实困难。团队若只能报告本阶段完成了多少,就很难公开承认后续接收条件还不足。主持者应把这类发现视为需要共同处理的工作信息,而不是立即追问谁拖了后腿。责任仍然要明确,但应先准确辨认待解决的任务关系,再讨论相应的正式处理。
