一个组织转型包含系统建设、流程调整、人员培养、客户切换和运行支持。每项子项目都在汇报完成比例,整体负责人却无法说明什么时候能够形成新的业务能力。系统已经交付,旧流程仍在使用;人员完成培训,却没有权限执行新做法。把多个项目放进同一张大表,并不等于已经规划了整体改变。

知行社为教练家讨论大型项目与项目群的规划。规模增加以后,不只是活动数量变多,依赖、治理、资源和组织接收也更复杂。项目群通常需要协调相关项目与其他改变,以支持共同结果和收益;具体称谓与正式方法按组织安排。团队教练帮助角色理解整体关系,不代替专业规划或治理责任。

先判断复杂性来自哪里

金额高、持续久或参与人数多,可能增加管理需要,但不是唯一复杂来源。多个成果必须共同使用、业务持续运行不能中断、外部条件变化较快、多个组织共享决定权,都可能使规划更困难。先辨认主要复杂性,才能选择合适安排,避免仅因项目大就增加同样比例的表格和会议。

大型项目可以有一个主要交付目标,项目群则更关注相关工作的整体结果。多个互不依赖的项目共同竞争资源,可能属于组合管理问题。不同结构可以同时存在,但责任需要清楚。不能只更换名称就推定管理关系已经改变,也不能把所有组织活动装进一个永久项目群。

范围还应包括必要业务改变。新系统是成果,人员采用新流程与运行角色接收可能是形成能力的条件。若只规划建设而不规划使用,整体结果会在项目结束后失去承担者。业务角色应从适当阶段进入讨论,而不是最后被通知接收一套已经完成的东西。

整体目标要能连接各项工作

整体目标说明组织希望形成什么能力或改变,相关项目分别贡献什么。贡献关系需要可以解释,例如统一数据、建立服务入口与明确处理责任共同支持客户问题的可靠接收。不要把每个子项目目标简单相加,就宣称形成了战略价值。

成果、使用改变与收益要区分。交付一套工具,不证明员工已经采用;员工采用,也不自动证明经营结果改善。整体规划需要让这些关系有责任角色、必要支持与观察安排。价值假设保留限制,不能因为项目群目标更宏大,就给出更强的效果保证。

不同角色对目标可能有不同理解。技术团队关注功能,业务团队关注可用,财务团队关注投入,有权限的领导关注战略效果。规划要把差异变成需要决定的问题,不能用宽泛词汇遮住冲突。共同目标应允许角色看见自己承担什么以及相互需要什么。

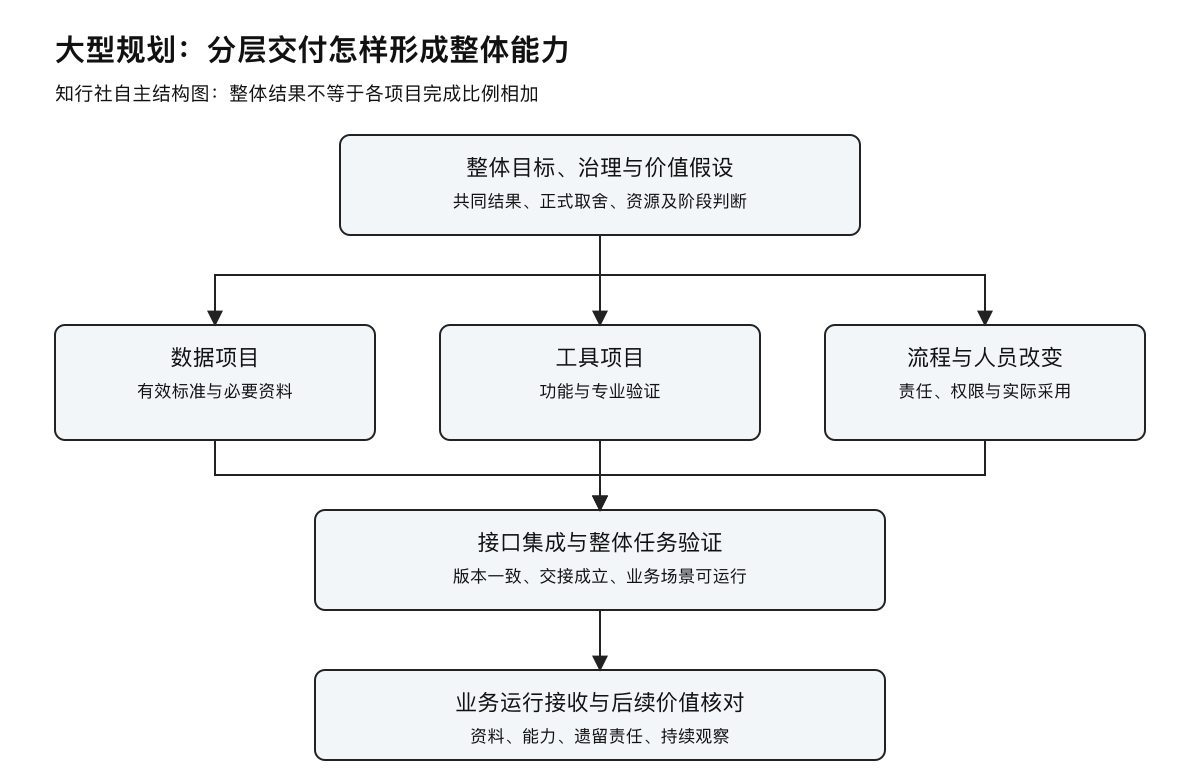

项目群从分项交付到整体使用
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

建立分层规划而不是一张无限大的表

整体层可以表达关键能力、阶段、重要依赖、资源限制与收益接收;子项目层表达各自成果与交付安排;近期执行层支持具体协作。分层能够让不同决定使用合适信息,但各层必须保持关键节点与有效范围一致,否则整体图与实际工作会相互脱节。

整体安排不必复制所有子项目细节。它需要显示影响整体结果的关系,例如数据准备对系统验证的支持、试点反馈对推广的影响、运行培训与业务切换的衔接。信息选择围绕决定用途,避免用庞大任务数量证明规划完整。

远期工作可以概括,近期工作逐步细化。探索尚未结束时,过早给全部后续活动精确日期,会制造确定性。保留阶段目标、投入边界与核对条件,取得新证据以后再深化安排。滚动细化不等于没有计划,而是让计划精度与当前知识相称。

治理需要匹配真正的决定

哪些决定由子项目负责,哪些涉及整体依赖和资源,哪些需要发起人或正式委员会批准,应有明确边界。否则小事不断升级,大事却在团队间推诿。治理不是单纯增加高层出席,而是使适当信息在需要时进入有权限的决定。

阶段通过需要有效证据。前一阶段完成了哪些成果,整体能力是否具备,遗留条件如何接收,下一阶段投入为什么值得,都需要判断。不能把会议举行或报告提交当作自动通过,也不能为了保持原定日期取消必要核对。

治理角色自身也要承担时效。项目团队提交重要选项后,若迟迟没有决定,依赖会持续扩大。说明决策需要的材料、时间窗口和替代安排,能减少组织等待。把所有延迟归因于执行能力,会掩盖正式决定本身造成的限制。

规划层次 关注内容 接收责任
整体层 共同结果、依赖、资源与价值 整体负责及正式治理角色
子项目层 成果、专业方法与交付安排 各项目负责及成果接收角色
集成层 接口一致、共同验证与切换 明确集成责任
业务运行层 采用、维护、遗留与收益观察 业务及运营角色

管理接口与集成条件

子项目分别完成,不证明整体可以共同运行。接口包括资料标准、系统连接、流程衔接、角色责任与运行支持。需要有明确集成责任与验证安排,检查成果放在一起以后是否能够支持实际任务,不能只接受各团队自己的完成声明。

接口变化应及时进入整体判断。一个项目调整字段、版本或时间,可能影响多个下游项目。变化不能仅保存在本项目会议记录里,需要让受影响角色接收并判断代价。共同有效资料与版本安排帮助减少不同团队依据不同条件继续工作。

集成也不宜全部放在最后。适当阶段核对关键连接,可以较早发现解释和条件差异。先验证最低可用整体,再逐步扩展,有时更适合复杂改变。但具体方式应尊重专业与正式要求,不能为了追求试点速度让必要运行保障失去位置。

资源安排要看整体峰值

子项目各自的资源需求可能合理,叠加以后却超过稀缺能力。查看关键角色、专业审核、设备与业务接收在不同阶段的峰值,才能形成整体安排。年度总投入能够承担,不代表某个月可以同时完成全部工作。

资源冲突需要整体取舍。只让子项目负责人自行协商,可能形成谁更强势谁获得支持的局面。共同优先依据与适当决定角色有助于保护整体价值,也要把调整对成员和客户的影响落实。不能一边要求人员支持所有项目,一边把每项延迟都归为个人问题。

还要保留运行能力。大型改变可能占用业务专家大量时间,日常服务却仍然需要保持。整体规划应确认业务覆盖、变化学习和切换支持,避免项目成功建立在原有经营失去保障之上。组织承受力是一种真实限制,应与建设资源同时讨论。

虚构案例:服务体系转型的整体规划

某企业启动服务体系转型,分别安排客户平台、知识资料、主管培养和数据治理。四个负责人都有详细计划,整体报告显示进度良好。但业务团队反映,平台分类与知识资料分类不同,主管训练中的流程又与当前系统不一致。子项目完成正在形成新的不一致。

团队教练邀请各方从客户实际任务描述期望能力:客户提出问题以后,信息进入明确入口,适当人员取得可靠资料,复杂情况被接收,处理结果可以持续追踪。整体负责人据此辨认各项目贡献,而不是继续汇总活动数量。

团队明确共同分类与责任规则作为前置条件,安排较小范围的整体试点,同时为正式运行接收指定业务角色。子项目保留自己的专业安排,重要接口与节点进入整体层。发起人确认资源取舍,避免同一批专家继续在四个项目之间反复切换。

试点中发现,工具功能已经可用,但运行人员对例外情况仍然没有权限。整体负责人没有要求技术团队重复修改所有功能,而是把权限问题送交正式角色,并安排适当业务支持。整体能力是否成立成为阶段判断依据,子项目完成比例仍有用途,却不再替代整体接收。

风险与问题要有适当层次

子项目能够处理的事项在本层接收,跨项目依赖、共同资源和整体收益威胁进入更高层安排。层次不是为了复制同一记录,而是匹配影响范围和决定权限。每项升级都应说明为什么需要整体判断,避免高层记录变成所有困难的储存箱。

整体风险可能不等于子项目风险的简单总和。多个项目同一时点切换,可能共同增加业务负担;每项单独看可以接受,叠加后却超过组织承受力。整体层需要看这种组合影响,并安排阶段、支持或替代路径。

问题已有现实影响,应有具体处理与接收;未来不确定事件则需要相应应对与核对。把两者都标成红色不能说明如何行动。正式角色需要知道当前需要什么决定、有哪些选项、各自后果和证据限制,才能及时承担责任。

教练帮助跨层对话保持一致

整体领导可能只看汇总比例,子项目团队只看自己的任务。教练可以请各方解释某项完成对整体能力意味着什么,在哪些条件下仍然不能使用。把抽象汇报转成任务与接口,有助于发现隐藏假设,而不必否定各团队已完成的贡献。

跨项目冲突常被解释为合作态度差,实际可能源于相互竞争的指标或决定权不清。让角色说明正式要求和可控制范围,再辨认需要上层取舍的部分,可以减少对个人动机的猜测。关系对话有价值,但不能代替资源与治理决定。

教练还要保护范围。大型改变很容易不断加入新的期待,最后无人知道何时可以结束。新需求应回到价值、投入与接收讨论,由适当角色判断。整体目标可以演进,但每次变化都需要明确后果,不能把“战略需要”当作无限扩张的理由。

让阶段结束与持续运行连接

某个项目结束以后,整体项目群可能仍在推进;整体改变完成以后,业务收益又可能继续观察。说明不同责任何时转移,资料、遗留事项和运行支持由谁接收,能够避免成员不断被旧任务召回。结束不是停止关心价值,而是让持续责任有正式位置。

整体复核既看交付状态,也看能力是否被使用、收益假设是否仍然成立。环境变化可能要求调整工作组成或停止部分投入。坚持原计划不能自动证明负责,随意改变也不能形成稳定推进。依据适当证据并通过有效权限持续校准,才能兼顾方向与现实。

对于教练家平台上的管理者与团队教练,大型规划的核心是整合。分层安排、清楚接口、匹配权限、真实容量和业务接收共同支持整体改变。项目越多,越需要说明它们怎样一起形成可用能力,而不是用更多横条替代这个问题。

整体收尾时,还应检查不再需要的临时机制如何退出。临时支持团队、重复报告和过渡流程若永久保留,可能给业务形成新的负担。确认保留哪些有效安排、取消哪些临时工作,以及剩余事项如何继续处理,才能使改变真正进入可持续运行。
