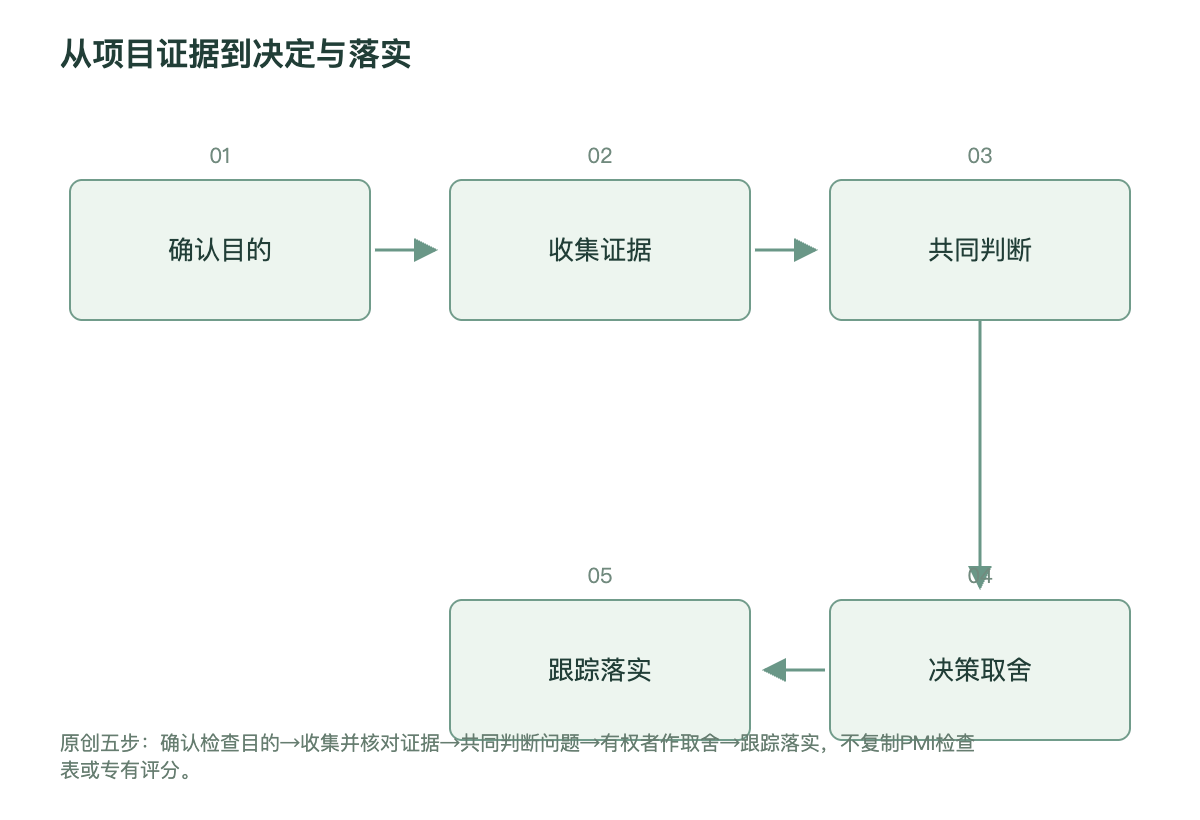

项目看起来一直在推进,参与者却对成功有不同理解,问题也在反复出现。健康检查可以作为一次有边界的工作审视,帮助团队核对目标、证据与决策。教练式引导的价值,是让不同信息能够进入讨论,而不是把检查变成新的追责表演。
健康检查与普通周报有什么不同
周报通常更新任务完成情况,健康检查则可能重新审视项目是否仍值得继续、目标是否一致、治理是否有效及资源是否匹配。它不一定需要很大规模,但需要明确问题与决策用途,否则容易重复收集已有信息。
项目管理领域的相关实践强调审查范围、适当独立性和后续行动。本文结合这些原则提出原创的团队对话流程,不复制某套标准检查表,也不声称一次检查可以保证项目成功。具体方法应当适合项目风险、规模与组织要求。
先确认为什么需要检查
常见触发包括反复延期、成本变化、关键利益相关方分歧、成果无法被使用,或团队已经无法在日常协作中解决问题。不是每个小偏差都需要完整检查,有些通过正常管理即可处理。
教练可以问项目负责人:“你希望检查之后能够决定什么?”如果答案只是让大家更有信心,就需要继续澄清。信心应建立在证据与行动上,不能通过一次会议要求参与者重新表态支持。检查目的越具体,越容易控制投入与范围。
明确授权、范围与使用方式
需要确认谁发起、谁提供资料、谁决定建议,以及结果将向谁报告。还要说明这是学习性审视、管理评估还是正式审计,不宜在过程中悄悄改变用途。参与者如果以为在安全讨论问题,最后却发现个人发言被用于绩效追责,信任会受到损害。
范围可以包括目标与收益、进度与成本、质量与风险、角色与决策、协作与使用准备。不是每次都全部检查。明确排除项与时间边界,避免项目团队为了配合检查暂停所有正常工作。
谁来主持,需要看独立性与能力
项目经理了解背景,却可能难以客观看待自己的决策;外部人员相对独立,却需要时间理解情境。可以根据目的选择适当人员或组合,并说明利益冲突。涉及正式审计或专业合规问题,应由具备相应职责与能力的人处理。
教练可以促进讨论,但不因擅长提问就自动拥有技术审查资格。若项目涉及安全、财务或专业质量,需要适当专家。角色应当清楚:谁提供事实判断,谁引导协作,谁作决定。避免把所有责任集中在一位主持人身上。
收集证据,不只听最有声音的人
可以核对目标文件、计划、变更记录、实际交付、客户反馈与风险资料,再通过访谈了解不同解释。资料需要适度,重点是支持决策,而不是证明检查做得很全面。
选择参与者时,要考虑执行者、使用者、支持部门与决策者,而不只采访高层。沉默的人可能掌握关键问题,最有信心的人也未必最了解实际使用。教练式倾听帮助不同信息进入,但仍需要核对证据,不能把所有观点都当作同等事实。
区分事实、解释与建议
“测试有三项未完成”是事实,“团队不重视质量”是解释,“应该换负责人”是建议。把三者分开,可以减少从现象直接跳到人事结论。每项发现最好说明证据、影响、仍未确认部分与可选择的处理方式。
如果不同资料冲突,可以标记待核对,而不是为了报告整齐强行达成一致。健康检查的价值之一,就是让不确定被看见。准确表达未知,比提供没有依据的确定结论更负责任。
| 检查议题 | 需要的证据 | 可能支持的决定 |
|---|---|---|
| 价值与目标 | 收益假设与使用需求 | 继续调整或停止 |
| 交付与资源 | 实际进度成本质量 | 范围交期资源取舍 |
| 治理与协作 | 权限变更与接口记录 | 明确责任与升级 |
| 使用准备 | 用户反馈培训与支持 | 补充准备或调整上线 |
| 后续落实 | 负责人节点与验证 | 跟踪条件是否改变 |
一个虚构情境:系统按时上线却没人使用
以下是说明性虚构情境。一个企业学习系统接近上线,项目计划显示主要功能已经完成,但业务部门认为它不支持实际流程。项目经理与开发团队都觉得需求早已确认,争论逐渐变成谁没有配合。
健康检查把技术交付、业务使用与决策记录分开核对,发现关键流程变化没有进入变更机制,用户培训也尚未安排。团队需要决定调整范围、补充使用准备或改变上线安排。这个情境不是证明检查必然挽救项目,而是展示如何从互相指责转向共同判断。
让分歧进入可讨论的问题
可以问:“你依据什么认为项目成功?”“哪项结果对你的部门最重要?”“如果按原计划继续,谁承担什么风险?”这些问题帮助看见不同角色的标准,而不是要求所有人用同一种语言表达支持。
引导者需要避免过早调和。某些分歧反映真实利益冲突,需要有权的人作取舍,不是多倾听就会消失。团队教练可以促进理解,但不能替组织决定预算、风险接受或客户承诺。
重新检查项目价值
进度落后不一定意味着应该停止,按期推进也不一定说明仍然值得。需要看原先收益是否仍成立、环境是否变化,以及继续投入与替代方案相比如何。过去已经投入很多,不能自动成为继续的充分理由。
这类判断可能需要业务、财务与专业信息。教练帮助决策者检查假设和责任,不提供未经依据的投资建议。若项目价值已经明显变化,应当诚实讨论缩减、转向或结束,而不是只寻找恢复信心的方法。
建议要能够支持决定
报告不必堆满问题,可以优先呈现影响最大的发现、可选择方案、各自代价与需要的决定。例如,继续原范围但延后、缩减范围保持日期,或增加资源并说明限制。不要只写“加强沟通”“提高重视”这类无法落实的建议。
每项建议要对应责任与权限。团队可以改进会议方式,但预算与客户承诺可能需要发起人决定。若报告提出很多行动,却没有决策者承接,检查可能只是把问题重新分发给执行者。
把后续行动纳入检查本身
检查结束前,确认谁决定、何时决定、谁实施及怎样验证。若某项建议暂不采纳,也应说明理由与承担的风险。行动记录不必复杂,但需要让相关方知道发生了什么。
后续复盘关注条件是否改变,而不是报告是否提交。延期问题是否有新的范围决定,质量风险是否得到处理,用户准备是否实际完成?没有落实的建议不能被当作已经解决的问题,检查也不应只成为展示管理专业性的文件。
避免把检查变成追责表演
若一开始就决定谁有问题,再通过访谈寻找证据,过程很难产生学习。需要公平核对个人行为、系统条件与决策责任。某些失误确实需要处理,但不应把所有组织缺口归到项目经理或一线团队。
参与者也不必公开私人情绪来证明投入。教练可以帮助表达工作影响,敏感信息则需要适当保护。若涉及正式调查,应明确程序与角色,不能用教练会谈的名义收集之后用于追责的资料。
控制检查成本
检查也会占用项目资源。可以优先使用已有资料,减少重复填表,安排有限访谈,并及时反馈关键风险。不要为了完整而延迟必要决定,也不要让团队在项目危机中同时完成大量说明材料。
规模应与问题相称。小项目可能只需要一次清楚的审视会议,大型高风险项目可能需要独立专业审查。没有通用的最佳天数或固定问卷,重点是潜在价值是否超过投入,以及能否支持适当行动。
团队教练在其中做什么
教练可以帮助建立讨论约定、区分观点与事实、让不同角色被听见、检查责任假设,并推动行动由有权的人承接。教练不应把所有冲突心理化,也不能以中立为由忽略明显权力差异或不公平安排。
如果同时承担顾问角色,需要说明何时提供专业判断,何时引导团队思考。清楚角色切换,有助于参与者理解建议依据,也避免把教练观点包装成团队自然得出的结论。
让检查成为共同判断的机会
健康检查不是给项目贴上健康或不健康的永久标签。它是一段时间内对目标、证据与选择的审视,需要随着条件更新。检查之后可能继续、调整、缩减或停止,任何结果都应由适当依据与责任支持。
当团队能够诚实看见现状、讨论代价并明确决定,检查就产生了价值。教练式引导不是让大家感觉更好而已,而是帮助他们在复杂项目中形成更清楚、更负责任的协作。
对关键风险及时反馈
如果检查过程中发现需要立即处理的严重风险,不应为了等待最终报告而延迟升级。可以按照事先约定的渠道通知有权的人,说明已确认事实与仍需核对部分。及时反馈与谨慎判断可以并存,不需要在速度与准确之间简单二选一。
同时,要防止未经核实的信息在团队中扩散。关键发现应有适当记录与核对,让行动建立在事实基础上。主持人不是消息放大器,而是帮助信息进入正确决策位置的人。
把经验留给未来项目
项目调整之后,可以提炼哪些早期信号值得保留、哪些决策接口需要改变,以及未来如何更早发现类似问题。经验应当具体到流程与条件,而不是只写团队要更努力。若同样问题不断重现,就需要检查组织层面的资源与治理。
知识分享也要注意隐私与情境,不能把某位参与者的发言脱离背景作为反面案例。学习的目标是减少重复代价,让未来项目拥有更清楚的目标、更真实的信息和更可用的协作机制。
清楚决定之后,也应向受影响的人说明变化与原因,避免报告只停留在少数决策者之间。
