项目负责人被要求提供完整计划,团队便给每项工作填上一个确定日期。真正实施以后,用户需求、外部输入和资源条件不断变化,大家开始认为计划没有意义。问题未必是计划太少,而可能是把尚未掌握的情况写成了已经确定的事实。

知行社为教练家讨论如何在项目中管理不确定性。它关注的是组织对重要条件的了解还不完整,既包括能够识别的风险,也包括需求、估计和因果关系尚待探索的部分。团队不可能消除所有未知,但可以让关键未知得到合适的核实、缓冲与决定,不用假装未来已经可精确预测。

先说明我们不知道什么

把不确定性写成具体问题,例如某类用户是否能够完成新流程,外部审批需要多长时间,或者新增服务量将怎样影响容量。不要只写“环境变化大”。具体问题让团队能够判断信息价值,并找到适合取得材料的方式。

区分已知事实、当前估计与重要假设。事实有适用时间和范围,估计需要说明口径,假设需要说明成立条件。三者可能相互更新,但不应在同一表格里都表现成确定值。教练可以帮助成员指出表达中的确定程度,而不是要求每个人必须给出一个肯定答案。

有些未知只是局部细节,不影响近期工作;有些则决定方案是否值得投入。先看它对成果、资源与选择的影响,再决定处理顺序。不能把所有未知都扩展成庞大研究,也不能因为无法全部调查就忽略最脆弱的依据。

风险、问题与探索需要不同安排

风险是未来不确定事件或条件对目标的影响,可以提前准备应对;问题是已经存在的障碍,需要现实处理;探索则可能是尚未确定需求或方法,需要取得更多理解。它们可以关联,处理动作却不同。

例如用户能否适应新入口,可能需要观察与试用;供应方可能迟交,则需要确认、备用安排与触发;供应方已经迟交,则需要问题处理。把全部事项统一写成“加强沟通”,团队就难以判断当前应采取哪种行动。

对未知原因的现实障碍,可以同时开展临时控制和信息核实。不能因为原因尚未查清就不保护受影响工作,也不能把临时恢复当作已经理解全部机制。说明当前措施解决什么、留下什么,让后续判断保持诚实。

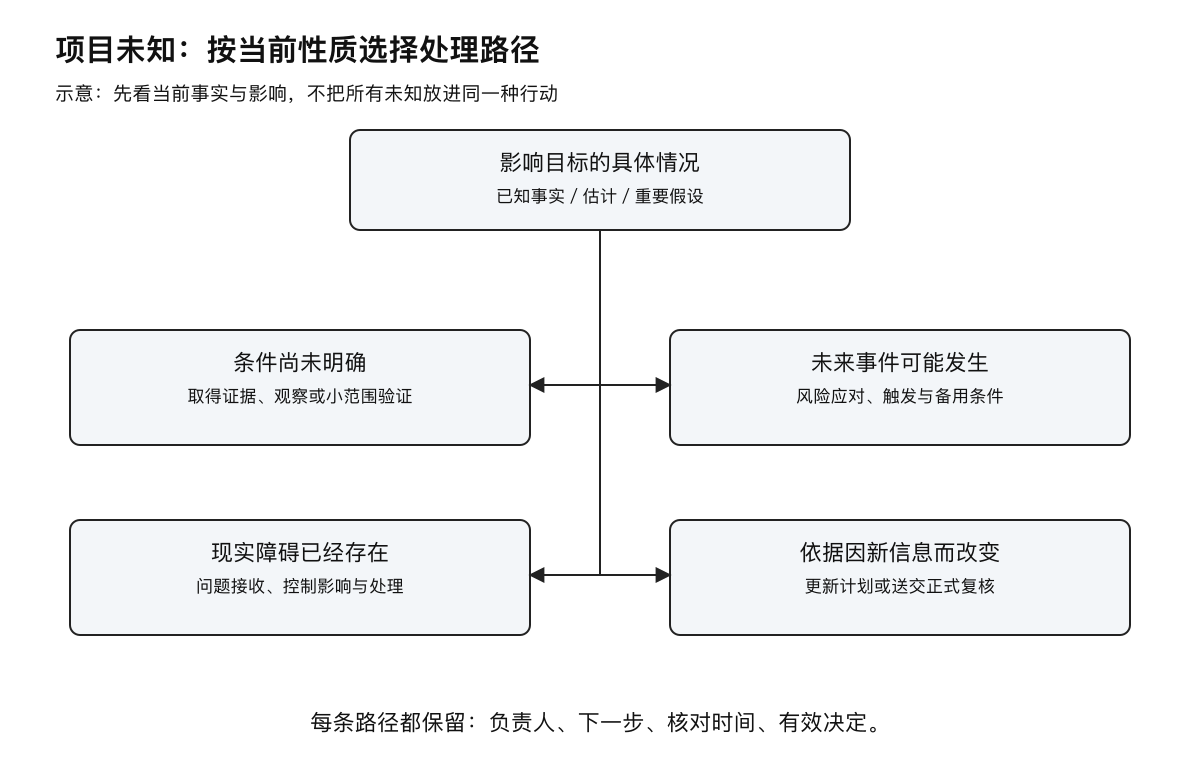

项目不确定性的不同处理路径
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

选择取得信息的方式

不同未知需要不同证据。用户理解适合通过任务观察或访谈取得线索,专业可行性需要相应检查,实际容量可以通过运行记录和小范围试行了解。方法应服务问题,而不是因为团队熟悉问卷就把所有未知都变成满意度调查。

取得信息也有成本。讨论需要多少证据才能支持当前决定,以及等待更完整信息会付出什么。对可回退的小范围工作,可以在保护条件下开始验证;对不可逆或重要承诺,则需要更充分依据与正式批准。行动与研究不是永远二选一,顺序取决于风险。

试验应说明范围、观察结果与停止条件。少量样本能够帮助识别具体障碍,但不必声称代表全部场景。记录未观察到的情况,防止团队把试验顺利误解为普遍成功。取得的新信息需要进入选择与计划,否则试验只是增加一份材料。

用情境讨论代替伪精确预测

可以讨论几个合理情境,例如输入按时到达、部分延迟或需求变化,分别检查对工作安排的影响。情境用于辨认应对与触发,不是对未来作确定预测,也不应凭空分配概率。需要数量模型时,请有能力的角色核对数据与方法。

估计可以提供合理区间,说明最重要的驱动因素。区间不是随意扩大以逃避责任,而是表达信息条件下的判断。随着资料增加,应及时收窄或调整,并说明理由。对外承诺则按正式安排确认,不能把估计范围未经解释变成确定交付日期。

教练可以问:“如果这个输入偏离预期,哪一个决定会首先受到影响?”这样使讨论指向实际行动,而不是让每个人列出无限可能。对影响较小的变化,可以保留观察;对影响主要方案的变化,则需要明确重新判断路径。

当前情况 适合的主要安排 需要保留
关键条件未明确 取得证据与分段判断 假设、范围、核对时间
未来可能出现事件 风险应对与触发 影响、负责人、备用条件
现实障碍已经发生 问题接收与处理 当前事实、行动、权限
新信息改变依据 更新计划或正式复核 变化理由、有效版本、决定

让计划随信息成熟而细化

近期工作需要足够具体,说明执行、接收与依赖;远期工作可以保留方向、关键条件和下一次核对。逐步细化不意味着没有计划,而是避免在信息不足时制造大量很快失效的细节。关键承诺与边界仍然需要明确。

分段投入能够让组织在取得重要证据后再决定后续资源。每段应有真实判断问题与可核对成果,不能只是把同一大计划切成几个日期。若阶段信息不足,应说明继续、暂停或改换路径的理由,正式决定由相应权限角色承担。

更新计划保留变化依据。需求变化、估计偏差和执行未落实,是不同情况,对应处理也不同。不断覆盖旧版本会让团队无法学习,也可能掩盖实际责任。使用当前有效安排,同时保存原始依据与重要决定,才能兼顾执行与复核。

缓冲与备用安排需要有依据

缓冲可以用于吸收合理波动,但不能成为隐藏问题的空白时间。说明它保护哪项工作、在什么条件下使用、使用以后怎样检查影响。资源或预算缓冲同样需要正式安排,不应由项目负责人私自创造不存在的容量。

备用路径要检查实际可用性。写“必要时增加人员”并不表示组织有合适人员能够立即加入;写“替换供应商”也可能受到合同、专业与时间限制。核对备用的成立条件,避免关键时刻才发现所谓备用只是一个愿望。

还要辨认回退成本。试点可以撤回,不意味着没有影响,用户沟通、资料处理与后续支持都可能需要工作。开始验证以前说明怎样停止和接收,能够让团队在出现负面证据时及时行动,而不因不知道如何退出继续扩大。

虚构案例:新客户服务试点

一家企业计划推出在线服务入口,负责人希望一次覆盖全部客户。团队还不了解客户资料准备能力,也不清楚专业人员处理异常的实际容量。原计划却把这些条件全部写成默认成立,预计日期看起来十分完整。

团队教练请大家列出影响最大的未知,选择先验证资料理解与例外接收。试点只覆盖一类客户,明确不改变已有服务承诺;项目人员观察典型任务,运营记录实际需要的支持,专业角色核对异常处理方式。

结果显示,常规提交大多能够完成,但某项说明被部分客户误解;例外请求也比预计更需要人工判断。团队没有据此宣布全部方案失败,而是修改说明、限制首阶段范围,并重新核对专家容量。试点证据改变了推广顺序。

正式负责人据此决定分段投入。后续计划保留重要未知与触发:若例外处理超过可用容量,则暂缓扩大。这个案例说明管理不确定性可以支持行动,而不是要求等到所有事情完全明确才开始,也不是用勇于尝试取消必要判断。

教练怎样建立允许表达未知的会议

成员可能担心说“不知道”会显得能力不足。主持者可以先区分不知道、没有采取必要行动与不履行明确责任。诚实说明信息缺口需要被接收,也应跟上合适核实安排。允许未知不等于允许工作停在没有下一步的状态。

遇到很肯定的估计,请说明条件;遇到反复犹豫,请说明到底缺哪项信息。这样避免讨论变成胆量大小的评价。领导者也需要公开自己判断中的假设,否则成员可能只提交符合上级期待的确定答案。

在会议末尾分别记录现在决定什么、暂不决定什么、下一步取得什么证据。后者应有人负责与核对时间。对于不能等待的事项,明确为什么需要在有限信息下作判断,以及组织怎样承担剩余不确定性,不让执行成员独自背负。

留意新出现而非清单已有的情况

清单只反映当时已经想到的未知,不能保证覆盖所有未来事件。保留适当观察入口,让实际使用者、专业人员和接收者能够报告新情况。报告不应只限于计划上的字段,否则真正重要的变化可能因为没有对应位置而被忽略。

定期检查关键假设是否仍成立,比重复朗读完整风险清单更有用。某个前提失效,可能同时影响多个任务;负责人需要看到这种关系。新情况进入讨论以后,应辨认影响与决定需要,不把每一次变化都立即扩大成全面重写计划。

对已得到理解的未知,更新状态与安排,不让它永久停留在“待观察”。某个问题确认以后可能成为确定任务、现实问题或正式接受的限制。状态变化应反映实际证据,使团队看到信息逐渐成熟,而不是只能看到未知越来越多。

在有限信息中承担明确责任

负责的项目管理既不承诺能知道一切,也不把不确定性当作所有偏差的免责理由。负责人要取得合理必要的信息,清楚表达剩余限制,按权限组织行动并及时复核。成员需要执行有效安排,同时能够报告条件变化。

对于教练家平台上的管理者与组织教练,管理未知的目标是保护判断质量和行动空间。知道哪些条件尚待检验,采用相称的验证与投入方式,并给变化留下适当路径,团队就能够在信息不完整时继续工作,而不是在虚假的确定与无边界试错之间摇摆。

对需要对外说明的情况,区分已经确认的安排与仍在估计的部分,并给出合理的下一次沟通时间。接收方可能无法取得全部内部材料,却需要知道影响自己工作的实际状态。只分享乐观版本会让对方失去准备机会;一次展示全部未知又不说明处理路径,也可能造成混乱。清楚沟通应同时包含当前依据、限制以及已经安排的下一步。
