面对一个较远目标,客户常从自己最熟悉的动作开始:先读书、先做资料、先找工具。做了很久,却发现与最终交付之间仍缺少关键环节。倒推规划提供另一种视角:先说明完成时必须具备什么,再逐层追问此前需要发生什么。它帮助发现条件与依赖,但不会把不确定的未来变成一条保证成功的路线。
终点必须是可以解释的交付
“年底完成转型”太宽泛,需要说明转型指什么:新岗位开始工作、服务通过试点,还是形成一份经过评估的选择?不同终点会产生完全不同的计划。教练可以问:“到了那一天,你与相关人根据什么判断已经完成?”如果答案仍然模糊,先澄清目标,不急着排日期。
终点也需要边界。哪些是必要条件,哪些只是理想加分?例如内部培训完成,可能需要课程实施、学员练习与反馈整理,不一定需要建立完整线上学院。把所有愿望都放进终点,会使计划过重。清楚验收范围,才能区分真正前置条件与可有可无的工作。
从最后一个必要条件开始追问
如果目标是正式交付一项服务,交付前可能需要试运行;试运行前需要基本材料与参与者;材料制作前需要需求确认。每一步都问:“如果这项没有发生,后面是否还能合理完成?”不能把习惯动作自动视为必需,也不要只因为看起来专业就增加环节。
倒推产生的是依赖逻辑,不只是时间顺序。某些事项可以并行,有些必须等待批准。可以在纸上写出里程碑,再用连线标出真正的前后关系。若只有一条直线,但项目实际涉及采购、内容和人员三条路径,就需要拆开。图应帮助看见结构,而不是把复杂工作装饰成整齐流程。
区分自己能推进的条件与外部决定
“获得批准”“被录用”“客户签约”都可能是关键节点,却不是个人单方面能够保证。计划中应写清自己要提交什么、谁有权决定、预计何时回应,以及不同结果下怎么办。不能把希望别人作出的决定当成已经确定的步骤。
对于职业目标,尤其避免假定必须按某个职位序列晋升。未来岗位可能变化,组织机会也不稳定。可以倒推需要的能力、经验与信息,同时保留多种路径。教练帮助客户规划准备,不承诺只要完成这些动作,就一定得到某个头衔。规划越精细,越需要诚实标记未知。
给每个里程碑写出可核查成果
“准备课程”不是清楚里程碑,可以进一步说明为完成课程结构、练习设计与关键事实核查;“做好沟通”可以改为与相关人确认范围和责任,并留下简短记录。成果清楚,才能判断下一阶段是否具备条件,也减少客户不断忙碌却没有完成感。
里程碑不必很多。选择那些会改变后续行动或需要重要决定的节点即可。小动作保存在对应任务清单里,不要把整个图塞满。教练可以邀请客户说明每个节点的必要性,删去只是为了安心而增加的准备。计划应帮助行动,而不是成为另一份需要持续维护的大工程。
| 讨论入口 | 需要核对的证据 | 下一步行动 |
|---|---|---|
| 终点验收 | 完成时必须具备什么 | 明确范围与判断标准 |
| 前置依赖 | 哪些事项不完成就无法继续 | 标出真正必要条件 |
| 外部决定 | 谁有权批准或提供资源 | 确认回应与替代方案 |
| 时间缺口 | 实际耗时是否支持目标日期 | 调整范围资源或时间 |
| 正向检查 | 从现在是否可以实际启动 | 确定第一项可行动作 |
虚构案例:六周后的管理者工作坊

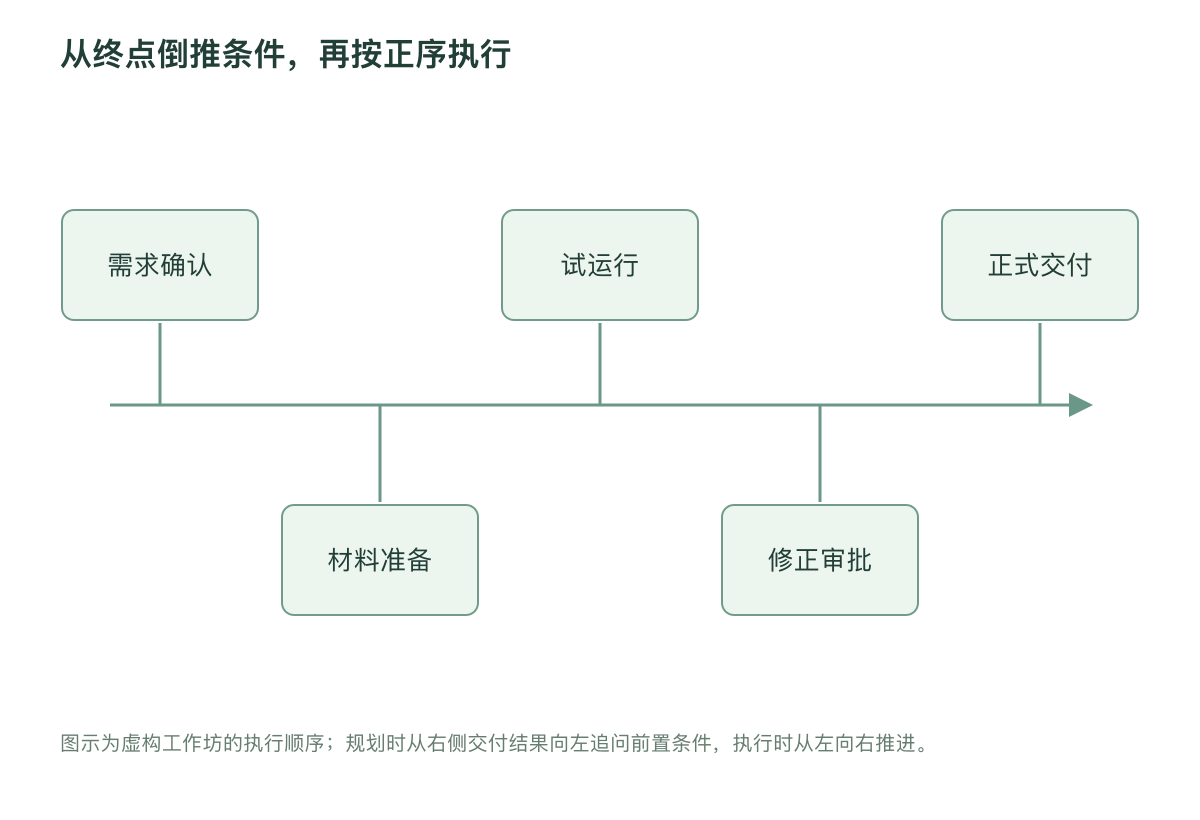

以下为虚构情境。培训负责人允安需要六周后交付一场管理者工作坊,最初计划先制作完整课件,再邀请学员。教练请她从交付日倒推:正式实施前需要一次演练,演练前需要核心练习与材料,材料之前需要确认参训者的真实问题。她发现自己准备立即制作的内容,很可能建立在尚未核实的需求上。
继续倒推后,允安识别出两个外部条件:业务负责人确认时间,参与者提供近期案例。她向主管提出在第一周完成需求访谈与范围确认,再并行安排场地和材料。第三周先制作可测试版本,第四周小范围试演,第五周修正并确认物流,最后一周留出必要缓冲。
试演时,原先预计半小时的讨论实际需要更长时间。允安删去一个次要讲解,保留关键练习,没有靠压缩所有环节硬塞内容。最终交付仍有现场变化,但团队知道哪些内容必须保留,哪些可以调整。这个案例展示倒推规划如何发现需求与测试环节,并不表示六周是所有工作坊适用的标准周期。
日期不能仅由愿望决定
从目标日期往前排,很容易得到一张每步都刚好完成的计划。需要再核对实际耗时、相关人可用性、节假日、审批和修改。可以参考相似任务记录,也可以向实际负责的人询问。不要替别人假定一项工作只要一天,然后要求对方配合自己的倒推图。
若时间不足,说明差距并讨论选择:缩小范围、增加资源、改变方式或调整日期。计划的价值之一就是让不可能提前出现,而不是把它藏进员工加班里。教练可以帮助客户准备与主管的取舍对话,但不能用更精细的时间表制造不存在的容量。
为最不确定的环节设置缓冲
缓冲应根据风险放在适当位置,而不是平均加在每一步。新方法测试、外部审批、跨团队反馈等环节通常需要特别关注。也要说明缓冲用于什么,避免一开始就被其他工作占满。必要时设置提前预警点,让相关人知道何时必须决定调整。
缓冲不是保证不会延误。它提供处理变化的空间,仍需持续检查。客户如果把所有缓冲都视为自己不够努力的证据,就可能再次把计划压到极限。教练可以探索这种压力,同时回到业务事实:一次关键修改需要多少时间,失败后能否恢复,谁能够承担风险。
倒推之后,必须正向走一遍
完成倒推图后,从现在开始按执行顺序检查:第一步是否真的可以做,资料与权限是否具备,接下来能否自然进入下一节点。倒推容易发现终点条件,正向检查则容易发现启动障碍。两种视角互补,不能因为已经倒推就省略实际可行性验证。
可以让客户用自己的话讲一次计划,教练只问缺失条件:“这一步由谁负责?如果没得到回应怎么办?你怎样知道可以继续?”不要替客户填满所有答案。客户需要理解自己的计划,才能在环境变化时调整,而不是依赖教练画出的图执行。
未知很多时,使用滚动计划
新业务或复杂转型可能无法合理预测所有步骤。可以先倒推关键证据与决定,再把近期行动写得更细,远期只保留方向和假设。每轮学习后更新计划。这样既不完全凭感觉行动,也不假装一年后的细节已经确定。
把假设标记出来,例如“如果客户验证通过,则进入下一阶段”。同时写出不通过时的选项。计划因此不是只通往成功的一条线,而包含需要暂停、修改或结束的节点。教练支持客户面对坏消息,不把所有反馈都解释成坚持不够。能够及时改变路线,也属于负责任的规划。
让相关人共同确认依赖
如果计划涉及团队,不能由一个人独自排完再通知别人。邀请关键参与者检查自己负责的节点、时间与所需支持。不同人可能发现遗漏,例如技术测试需要前置数据、场地安排需要审批。早期交换信息,通常比临近交付时指责对方没有配合更有价值。
共同规划不代表所有意见都能采纳,需要明确最终决定与冲突处理方式。教练式问题可以提高讨论质量,项目负责人仍要做必要取舍。对于明确安全、合规或专业条件,不应为了赶日期任意删除。计划可以调整范围,却不能把基本责任当成可牺牲项。
复盘时看哪一个假设被更新
项目结束后,除了是否准时,也检查倒推过程中哪些判断准确、哪些低估、哪些环节其实不必要。把经验记录到下一次估算中,不只说“以后早点开始”。若提前开始仍然没有明确需求,可能只是更早做无效工作。
客户也可以观察倒推规划是否适合自己当前任务。简单日常工作未必需要完整图,关键节点明确的项目则可能受益。工具的使用强度应与问题复杂度相称,不要求每个生活目标都变成项目管理。教练家希望规划增加清楚与选择,而不是把日常全部变成控制工程。
从现在的一项动作结束
倒推到最后,要回到今天能做什么。可能是向负责人确认验收标准、约一次访谈,或列出需要核实的资源。第一步应足够具体,且能够推动关键条件,不只是整理一个更漂亮的计划文件。完成后根据新信息更新下一步。
倒推规划让客户从终点看见条件,再从当下进入行动。它不能保证未来按图发生,却能让遗漏、依赖与时间缺口更早被讨论。当计划同时包含明确成果、真实责任和可调整空间,客户就不必在盲目忙碌与等待完全确定之间停住。
把准备过度与必要前置分开
倒推时,有些客户会把“必须完全准备好”放在每一步前面,结果计划越来越长。可以检验这项条件是否真的影响下一步,还是主要用于减少不安。例如第一次访谈需要清楚的问题与合适对象,不需要先完成整套商业方案;小范围试演需要能够检验核心练习,不需要先把所有视觉细节做到最终版本。条件越接近验证目的,计划越容易保持轻量。
也有相反情况:客户为了尽快启动,删去必要核查。教练不能仅以行动越快越好作为标准。涉及安全、事实、客户权益与重要专业判断的前置条件,需要认真保留。可以请客户分别说明省略一步的风险,以及保留一步的实际价值,再由有权限和知识的人确认。快与稳之间的取舍,应基于任务,而不是基于客户当下想摆脱焦虑的需要。
对于个人探索,计划还可以包含一个明确的停下来想一想的节点。获得新信息之后,需要时间理解它是否改变方向,而不是自动进入下一项任务。倒推帮助安排顺序,反思帮助判断顺序是否仍然值得。二者共同存在,才不会把一个暂时的愿望锁成无法修正的路线。
